戸田市美女木S様 スレート屋根・サイディング外壁塗装工事

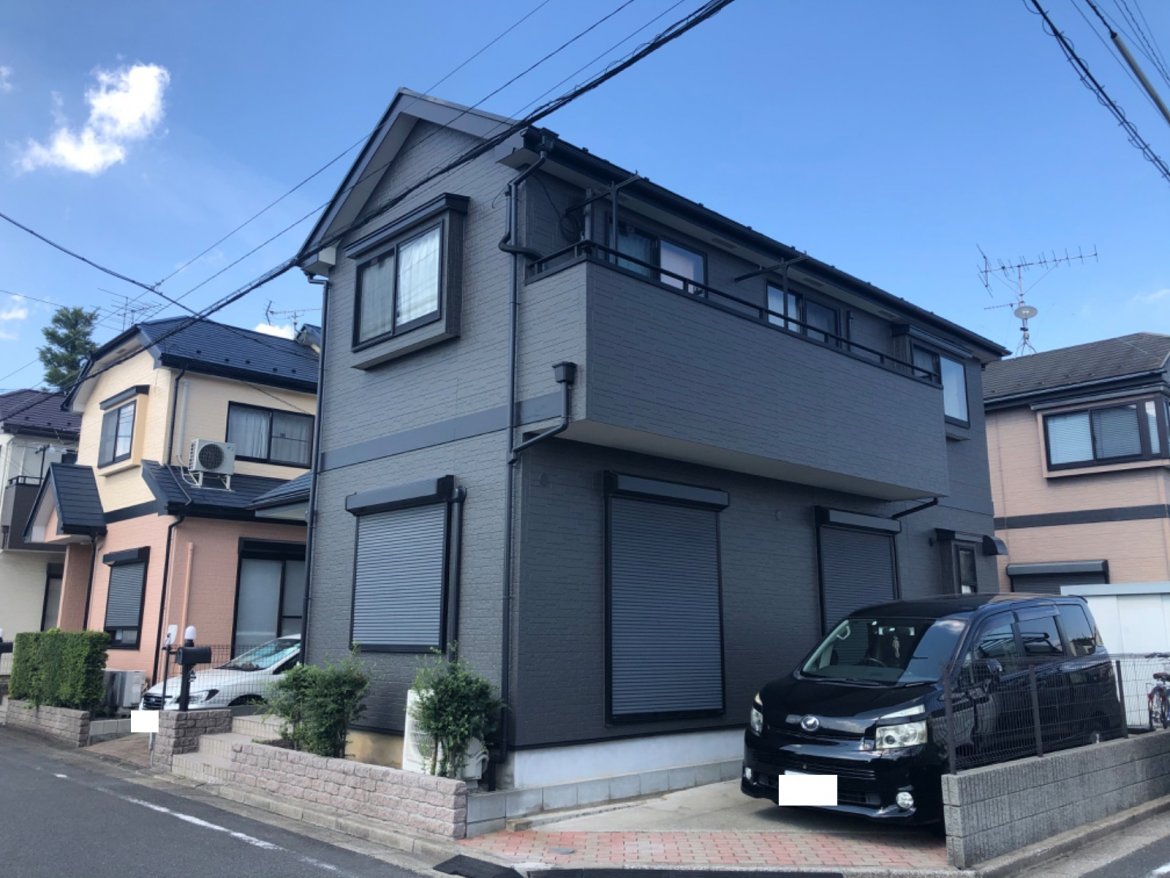

塗装完成

施工前
  • BEFORE

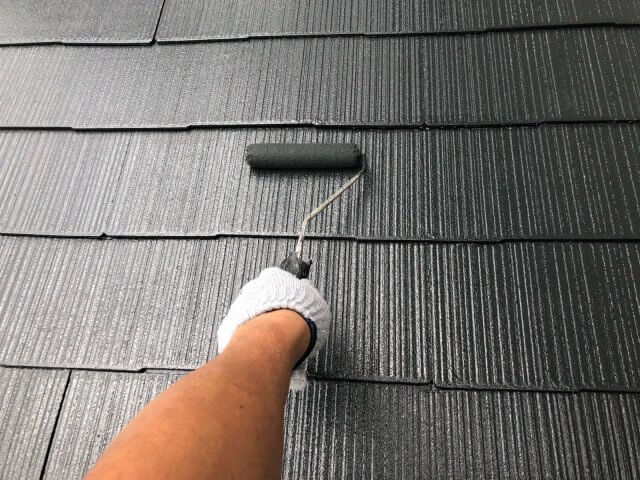

    屋根 施工前

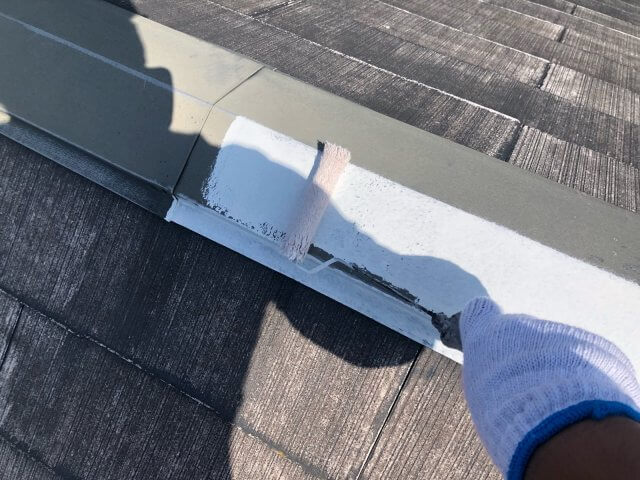

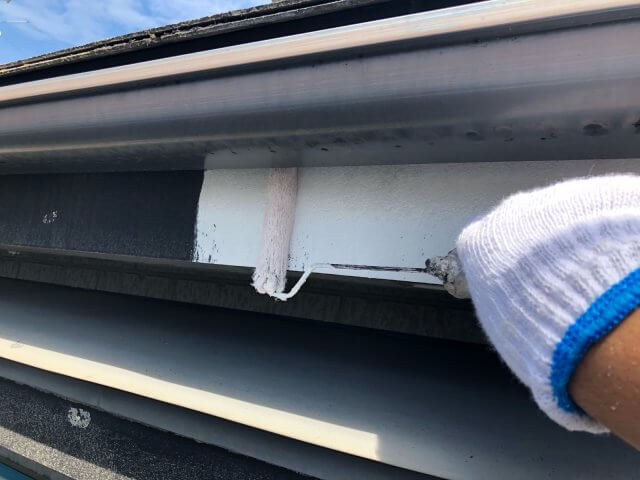

    AFTER

    屋根 完了
  • BEFORE

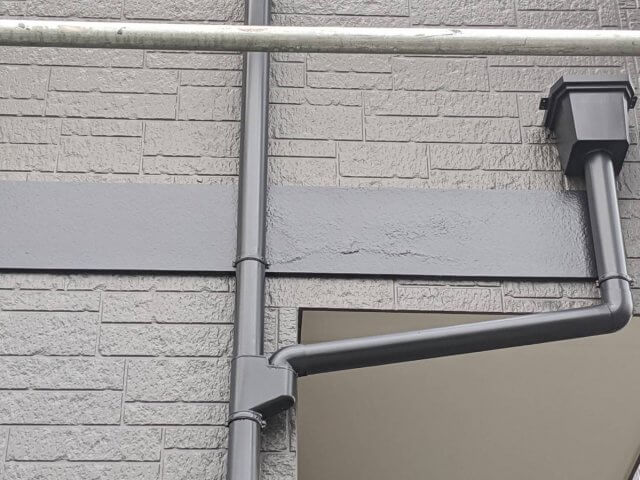

    外壁 施工前

    AFTER

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・水切り・幕板・シャッターボックス・庇屋根・エアコンカバー
外壁塗装
低汚染遮熱フッ素プラン/長持ち期間20〜24年(10年保証)色:全体:ウィザードコッパー 8078・アクセント:ガルグレー 8109
屋根塗装
無機(ムキ)プラン/20〜25年(10年保証)色:キャビアブラウン 9114
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井 オフホワイト・その他 黒 N-20
工事期間
2020/07/16~08/17
担当営業
福田・伊藤
担当職人
岡本
ご依頼のきっかけ
弊社のホームページをご覧になって
工事費(総額)
1,580,000円
その他工事
窓ガラスクリーニング・配線金具交換・ベランダトップコート
カラー
グレー・ブラック
地域
戸田市
外壁塗装プラン
フッ素プラン
屋根塗装プラン
無機プラン
その他工事
その他

施工前のお悩み

色やデザイン

当社を選んだ決め手は?

しっかりした事前調査、詳しい説明、適切な値段。

建物診断の結果

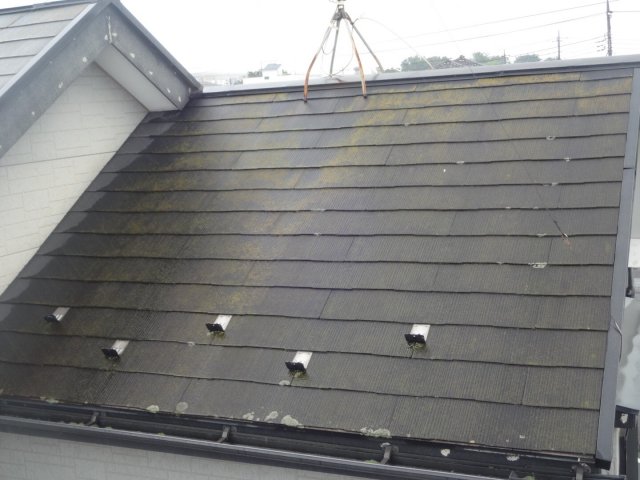

屋根 施工前

▲屋根 コケ・藻の発生 撥水性が低下し、日当たりの悪い面ではコケや藻が発生していました。

サイディング チョーキング

▲外壁 チョーキング 塗膜が粉状に劣化するチョーキングが確認できました。

外壁 施工前

▲外壁 変色 紫外線の影響を受けて変色していました。

コーキング ひび割れ

▲コーキング ひび割れ 劣化の初期症状の1つでもあるひび割れがありました。

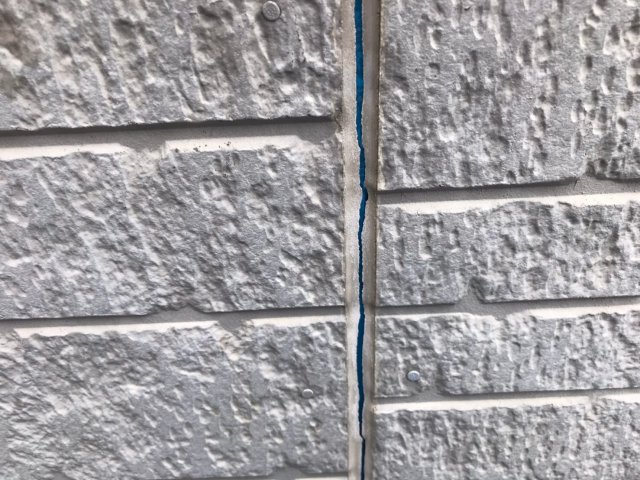

コーキング 破断

▲コーキング 破断 コーキングの弾力性が低下し、破断していました。

雨樋 チョーキング

▲雨樋 チョーキング現象・色あせ 色が抜けて白や赤く変色していました。

幕板 施工前

▲幕板 色あせ 表面が白く色あせていました。

庇屋根 施工前

▲庇屋根 色あせ 普段、なかなか見えませんが白く色あせていました。

シャッターBOX 施工前

▲シャッターボックス 色あせ 紫外線の影響を受けやすい面のシャッターボックスの色あせが顕著に見られました。

工事中のレポート

2020.07.15
足場組立

足場完成

足場が完成しました!これから安全第一で頑張ります!

2020.07.15
材料

材料一式

こちらが使用する材料です。

2020.07.15
屋根 施工前

屋根 施工前

屋根施工前の様子です。色あせがありました。

2020.07.20

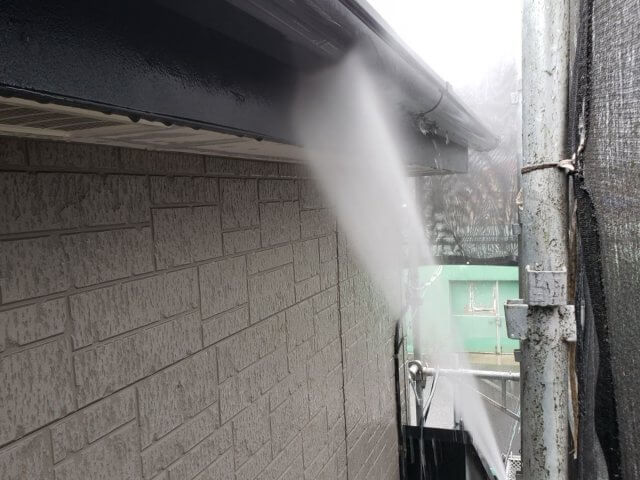

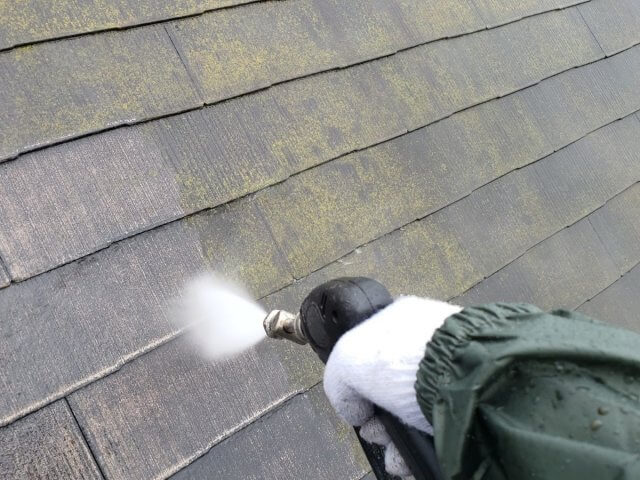

屋根 高圧洗浄

屋根 高圧洗浄

長年の汚れやコケを洗い残しがないように確認をしながら洗浄しました。

2020.07.23

棟板金 下塗り

棟板金 下塗りサビ止め

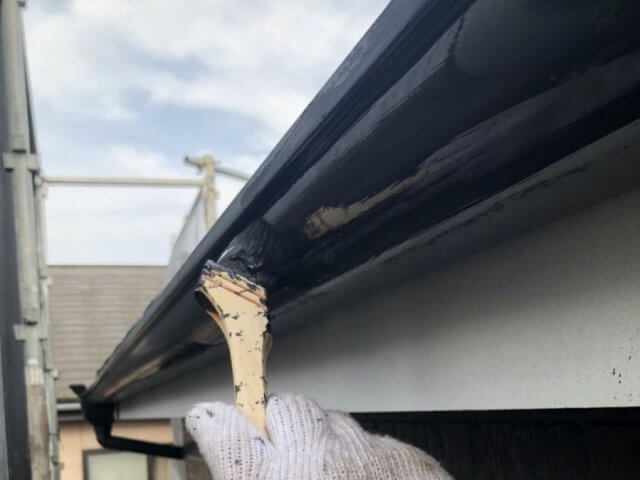

サビや腐食を抑制するために、サビ止め材を塗装していきました。

2020.07.24
屋根 下塗り

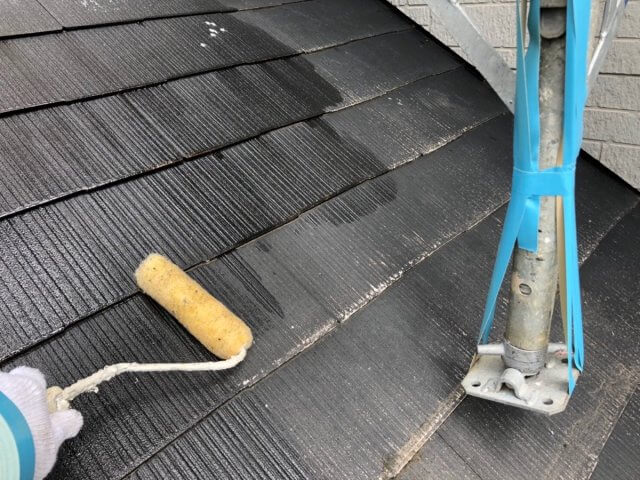

屋根 下塗り作業

上塗りと屋根材の密着をよくするために、たっぷり下塗り材を塗りました。
この下塗り作業を2回行いました。

2020.07.25

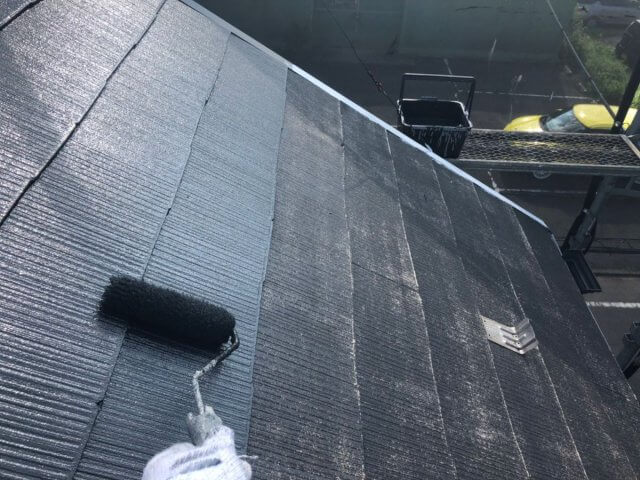

屋根 上塗り1回目

屋根 上塗り作業1回

塗料メーカー規定の厚みにするためにローラーに塗料をたっぷりと付け塗装しました。

2020.07.27
屋根 上塗り2回目

屋根 上塗り作業2回

塗り残しがないよう丁寧に仕上げました。

2020.07.28

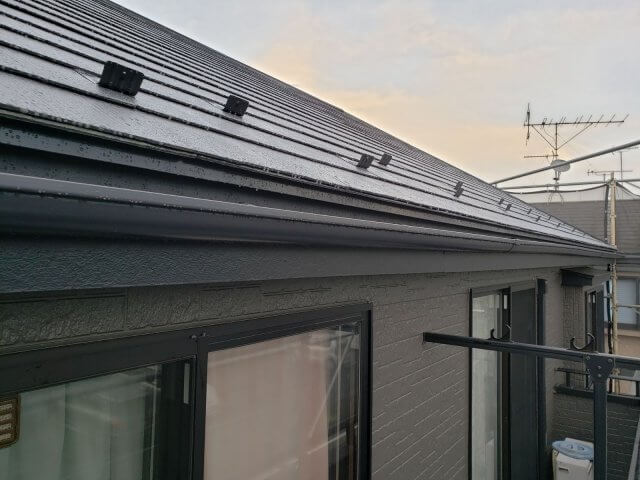

屋根 完了

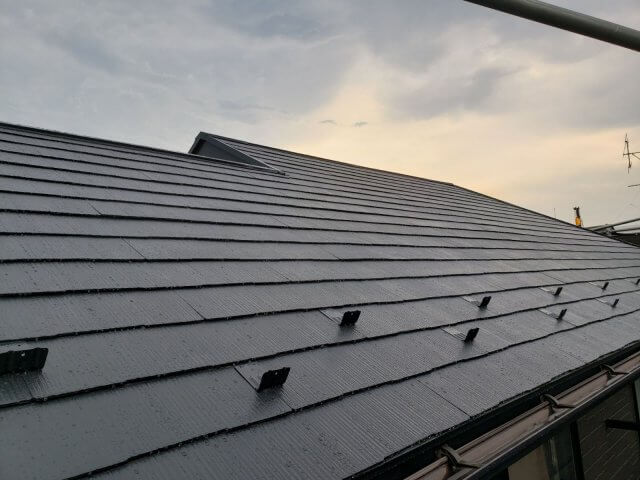

屋根 完成

最後に塗り残しや塗ムラがないか確認しました。

2020.07.15
外壁 施工前

外壁 施工前

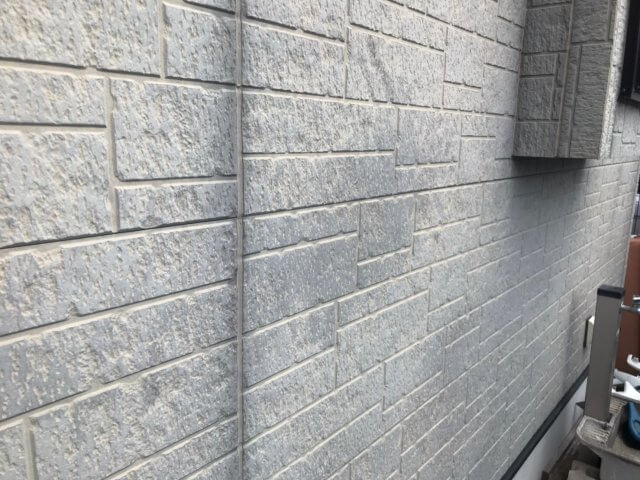

外壁施工前の様子です。

2020.07.16

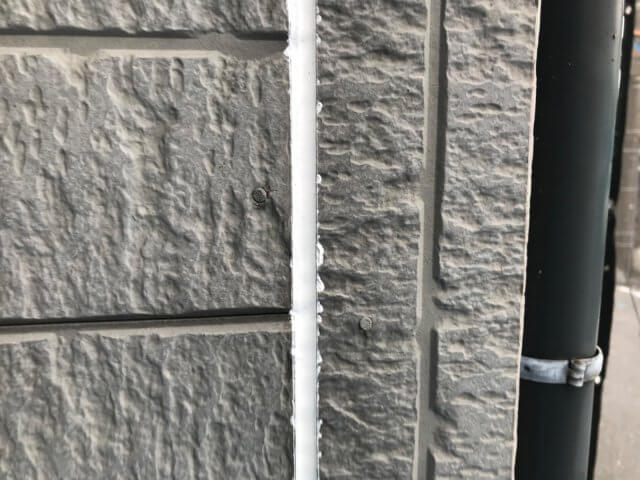

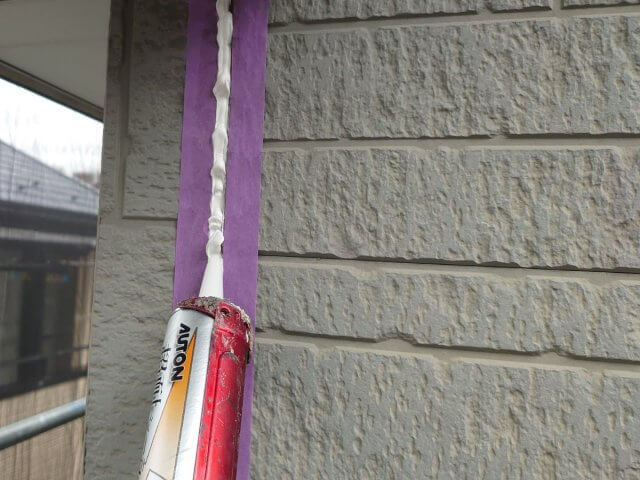

コーキング 充填

コーキング 施工中

既存のコーキングを撤去し、新しく充填していきました。

2020.07.17
コーキング 完成

コーキング 完了

コーキング完了です!このあと3日前後、乾燥させました。

2020.07.20

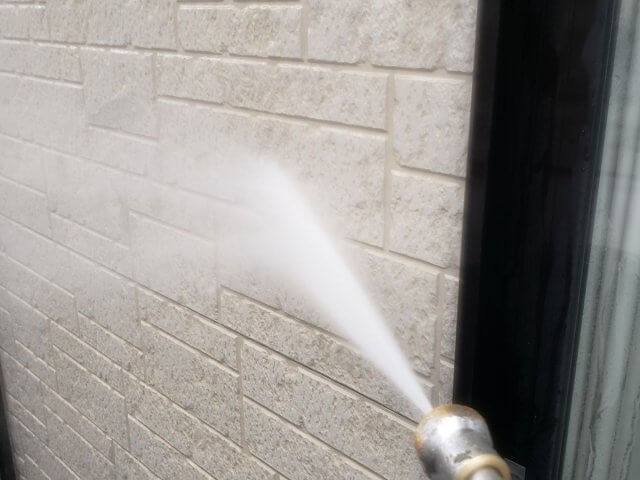

外壁 高圧洗浄

外壁 高圧洗浄

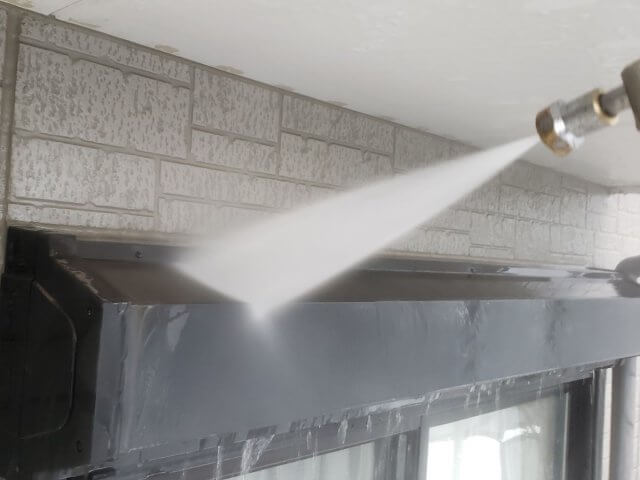

長年の汚れやコケを洗い残しがないように確認をしながら洗浄しました。

2020.07.29

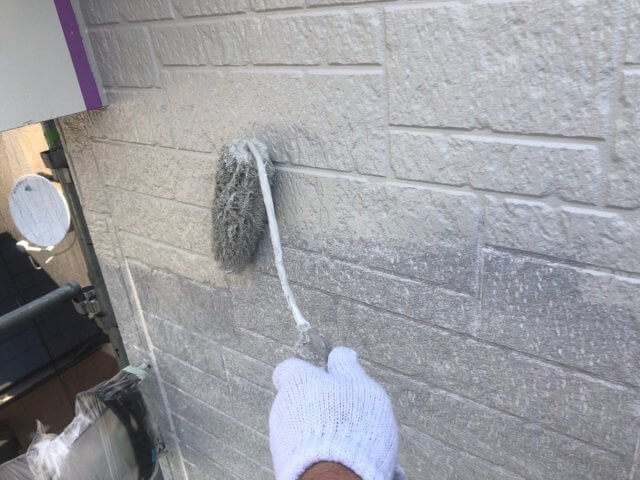

外壁 下塗り

外壁 下塗り作業

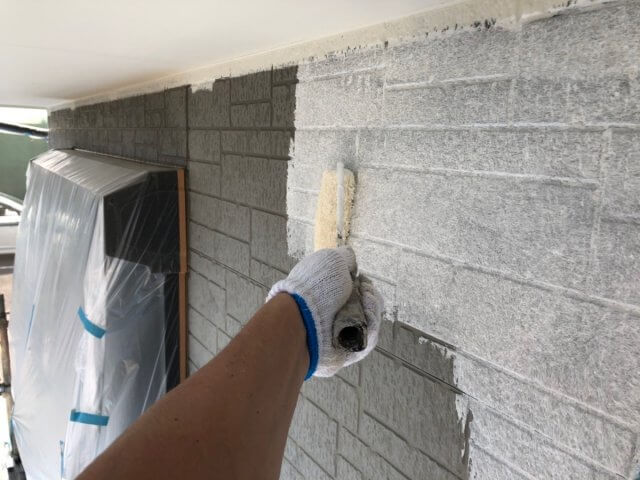

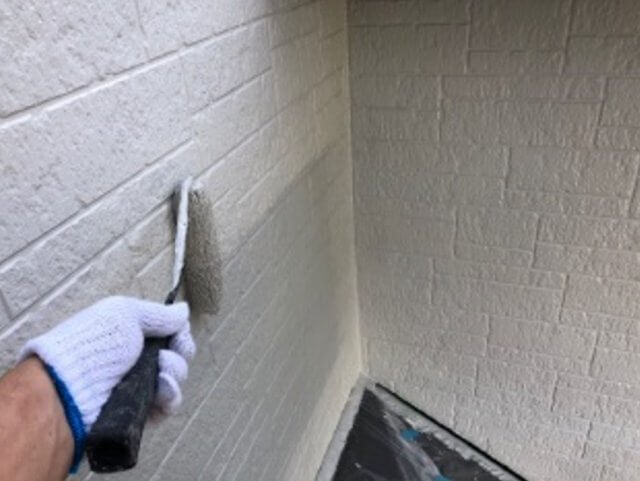

上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2020.07.30

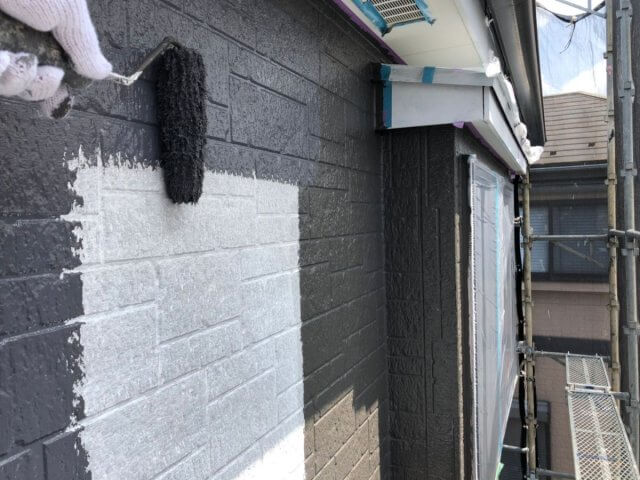

外壁 上塗り1回目

外壁(濃色) 上塗り作業1回目

塗料メーカー規定の塗膜の厚みにするためにローラーに塗料をたっぷりと付け塗装しました。

2020.08.01
外壁 上塗り2回目

外壁(濃色) 上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきました。

2020.07.31
外壁 上塗り1回目

外壁(淡色) 上塗り作業1回目

塗料メーカー規定の塗膜の厚みにするためにローラーに塗料をたっぷりと付け塗装しました。

2020.08.03
外壁上塗り

外壁(淡色) 上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきました。

2020.08.04

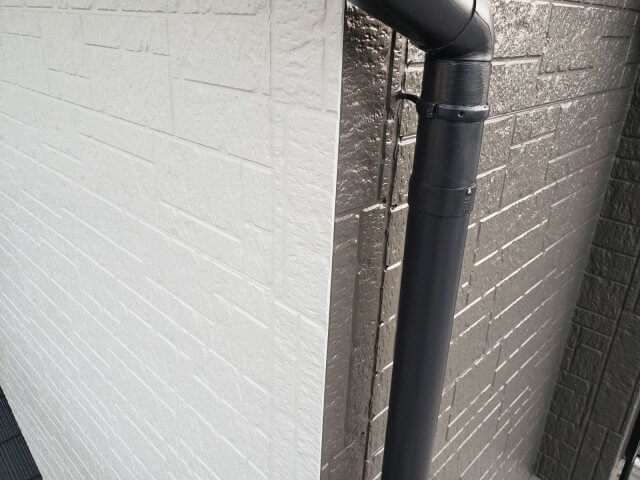

外壁 完成

最後に塗り残しがないか確認をしました。

2020.07.15
軒裏天井 塗装

軒裏天井 施工前

軒裏天井施工前の様子です。

2020.08.05

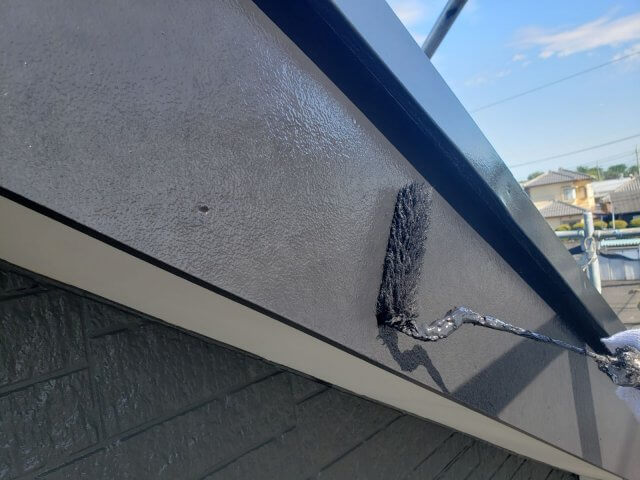

軒裏天井 塗装

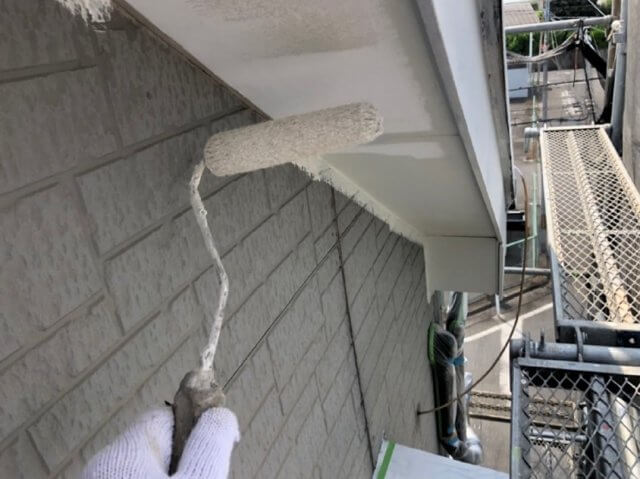

軒裏天井 上塗り作業1回目

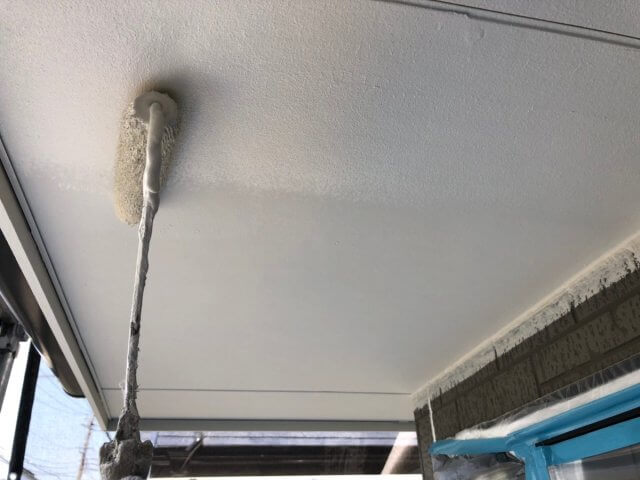

研磨をして表面に細かな傷をつけて整えた後、上塗りを塗装しました。

2020.08.06

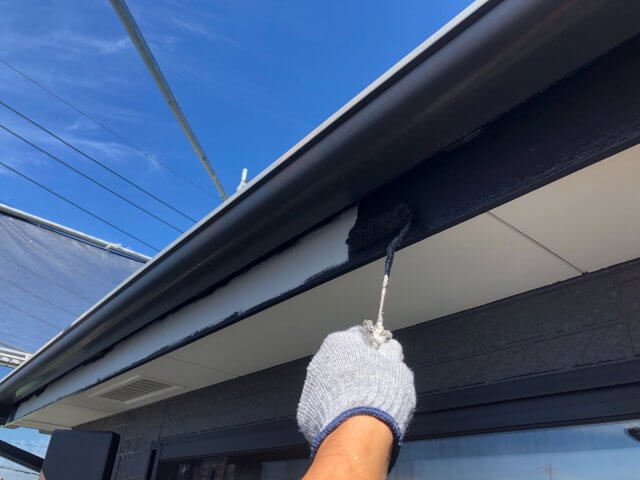

軒裏天井 上塗り2回目

軒裏天井 上塗り作業2回目

塗り残しがないよう丁寧に仕上げました。

2020.08.06
軒裏天井

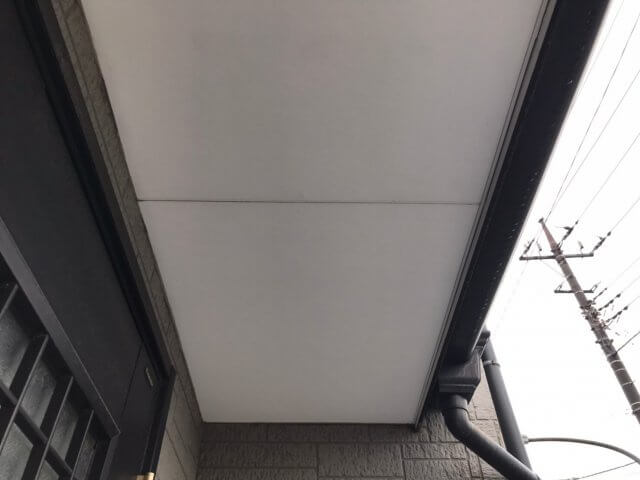

軒裏天井 完了

軒裏天井完了の様子です。

2020.07.20
高圧洗浄

破風板 高圧洗浄

長年の汚れを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2020.07.23
破風板 下塗り

破風板 専用プライマー塗布

材質に応じて塗料と密着を高めるために専用プライマーを塗布しました。

2020.08.05
破風板 1回目

破風板 上塗り作業1回目

ローラーに塗料をたっぷりと付け塗装しました。

2020.08.06
破風板 上塗り2回目

破風板 上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきました。

2020.07.15
雨樋・破風板 施工前

雨樋 施工前

雨樋施工前の様子です。ゆがみなどはないものの、表面の色あせがありました。

2020.07.23
雨樋 上塗り1回目

雨樋 上塗り作業1回目

研磨作業後、ローラーに塗料をたっぷりと付け塗装しました。

2020.08.05
雨樋 上塗り2回目

雨樋 上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきました。

2020.08.06
雨樋 塗装完了

雨樋・破風板 完了

雨樋・破風板完了の様子です。

2020.07.15
幕板 施工前

幕板 施工前

幕板施工前の様子です。色あせが目立ちました。

2020.08.05
幕板 1回目

幕板 上塗り作業1回目

下塗りを塗った後にフッソ塗料でローラーに塗料をたっぷりと付け塗装しました。

2020.08.06

幕板 2回目

幕板 上塗り作業2回目

ムラや塗り残しがないように注意しながら塗装をしていきました。

2020.08.06
幕板

幕板 完了

幕板完了しました!

2020.07.15
シャッターBOX 施工前

シャッターボックス 施工前

シャッターボックス施工前の様子です。色あせていました。

2020.07.20
高圧洗浄

シャッターボックス 高圧洗浄

長年の汚れを洗い残しがないように確認をしながら洗浄しました。

2020.08.05
シャッターボックス1回目

シャッターボックス 上塗り作業1回目

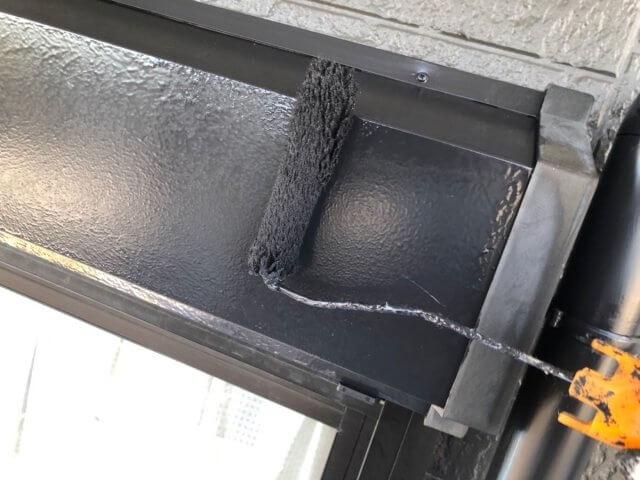

ローラーに塗料をたっぷりと付け塗装しました。

2020.08.06
シャッターボックス2回目

シャッターボックス 上塗り作業2回目

塗り残しがないよう丁寧に仕上げました。

2020.08.06
シャッターボックス完了

シャッターボックス 完了

ツヤが出てキレイに仕上がりました。

2020.07.15
庇屋根 施工前

庇屋根 施工前

庇屋根施工前の様子です。色あせがありました。

2020.08.06

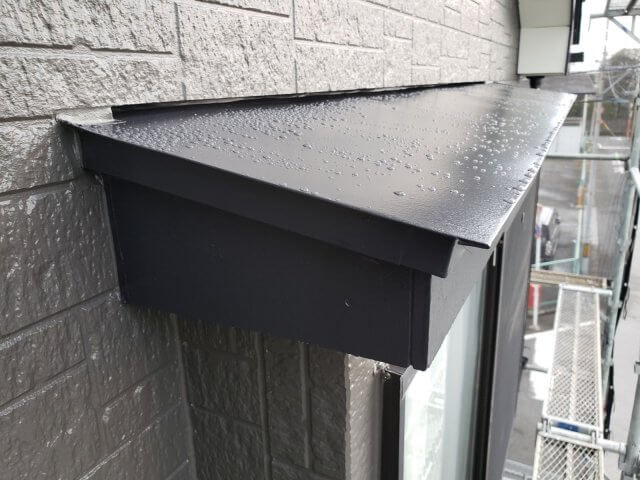

庇屋根 完了

庇屋根 完了

庇屋根完了の様子です。研磨後、上塗り2回で仕上げました。
