川越市豊田町S様 白のラインがおしゃれなサイディング外壁塗装工事

川越市 屋根外壁塗装工事 施工後
川越市 屋根外壁塗装工事 施工前
  • BEFORE

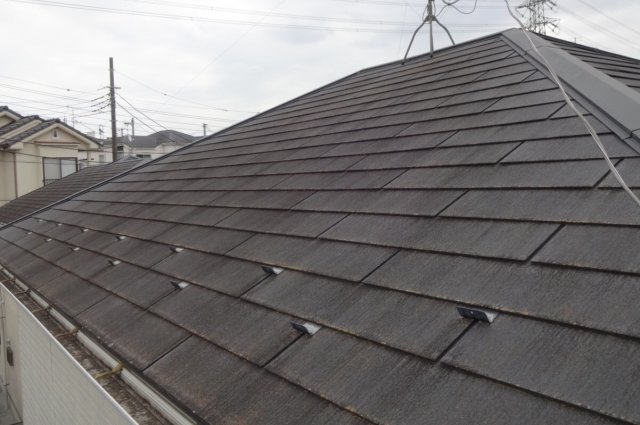

    屋根 施工前

    AFTER

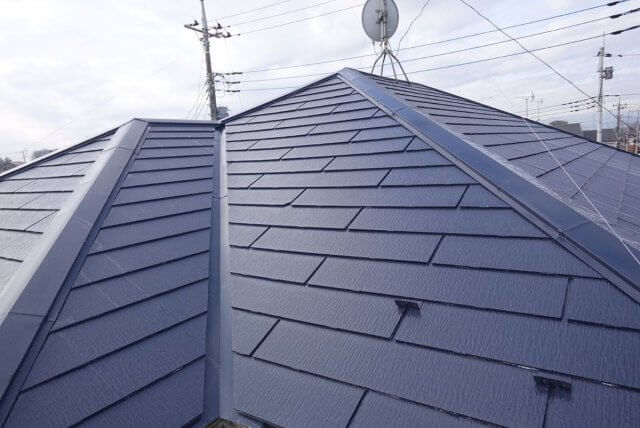

    屋根 施工後

物件データ

施工箇所
屋根・外壁・軒裏天井・雨樋・破風板・エアコンカバー
外壁塗装
低汚染遮熱フッ素プラン/長持ち期間20~24年(10年保証)色:(メイン)コバルトブルー8107・(アクセント)ホライズンブルー 9022 3分艶
屋根塗装
遮熱フッ素プラン/長持ち期間16~20年(7年保証) 色:ミッドナイトブルー 9117
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:ホライズンブルーの近似色
工事期間
2021/1/4~1/25
担当営業
大谷
担当職人
田崎
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,340,000円
その他工事
窓ガラスクリーニング・配線金具交換
カラー
ホワイト ブルー 2色以上
地域
川越市
外壁塗装プラン
低汚染プラン
屋根塗装プラン
遮熱フッ素プラン

施工前のお悩み

北側のコケ・汚れ、細かいヒビ等

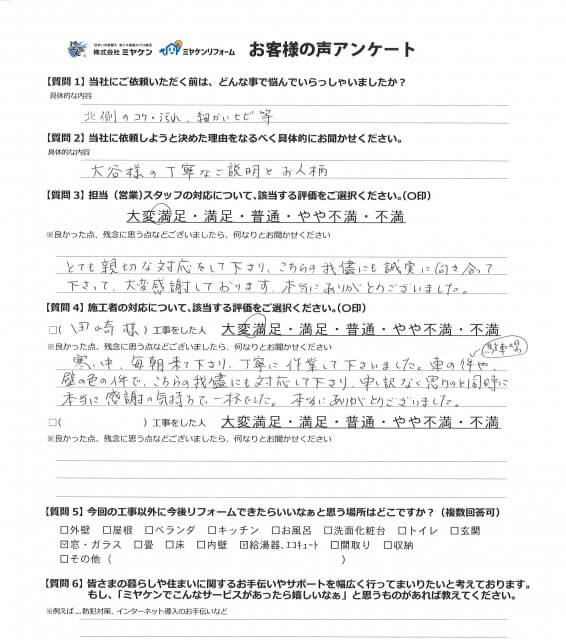

当社を選んだ決め手は?

大谷様の丁寧なご説明とお人柄

建物診断の結果

屋根のコケ

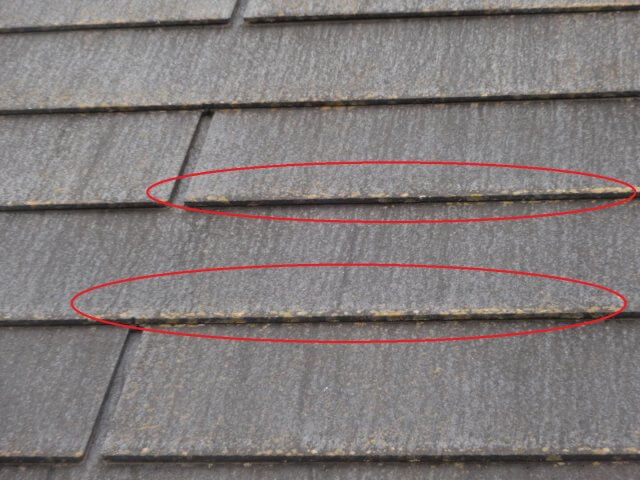

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、コケが発生していました。

屋根 瓦のズレ

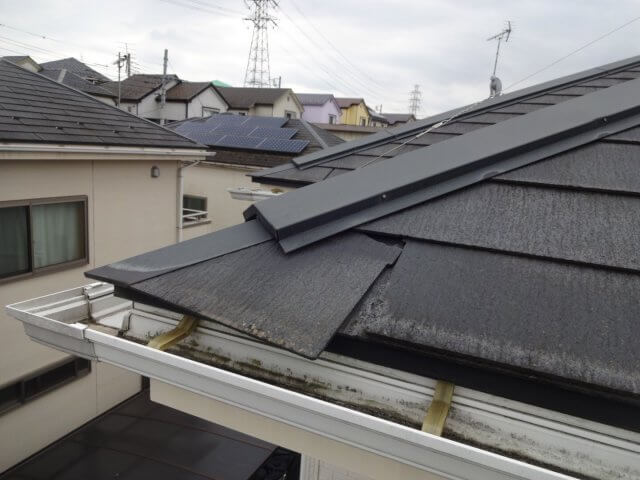

▲屋根 瓦のズレ 地震や雪などの影響で軒先の瓦がずれてしまっていました。

外壁チョーキング

▲外壁 チョーキング現象 紫外線の影響を受けて粉状に劣化していました。

外壁 色褪せ

▲外壁 色あせ 紫外線や雨風の影響で塗膜が劣化していました。濃い色の外壁材では顕著に見られました。

工事中のレポート

2021.01.04

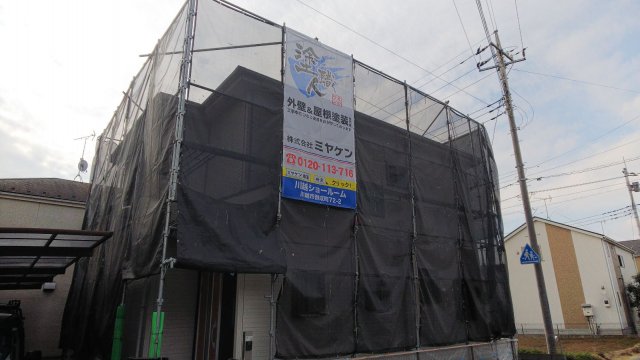

足場完成

足場完成

塗装工事前に、足場の組み立てを行いました。
安全性や塗料の飛散を防ぐためにメッシュシートを張っていきました。

2021.01.04

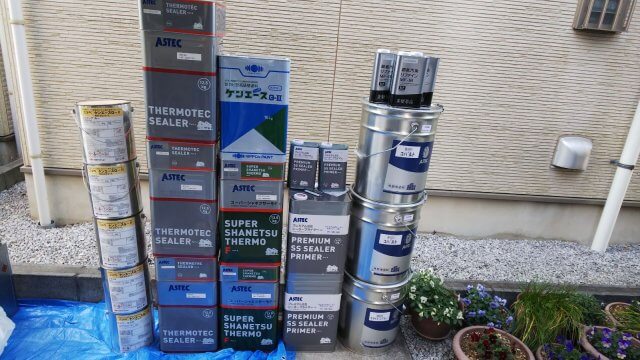

材料一式

材料一式

こちらが使用する材料です。
屋根にはアステックペイントの遮熱フッ素塗料、
外壁にはアステックペイントの低汚染遮熱フッ素塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッソ塗料を使用しました。

2021.01.06

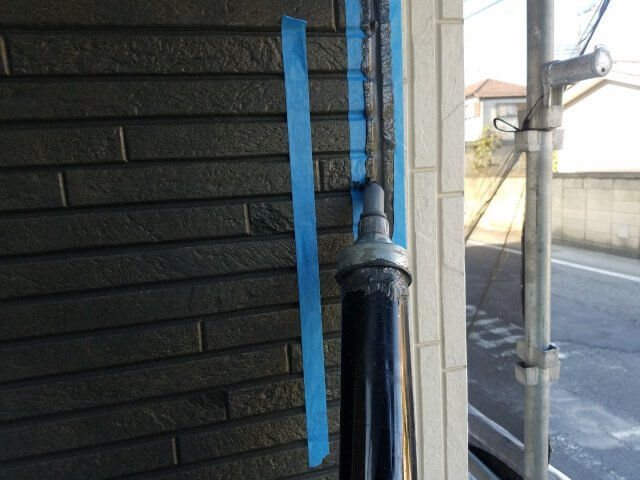

コーキング撤去

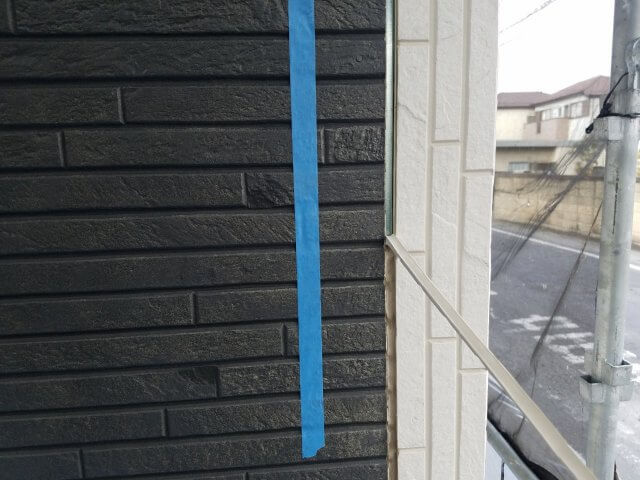

コーキング撤去

既存のコーキングを専用のカッターで撤去していきました。

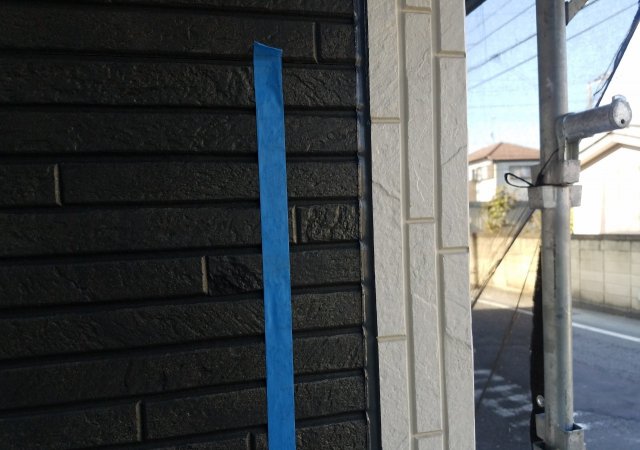

2021.01.06
コーキング プライマー塗布

コーキング プライマー塗布

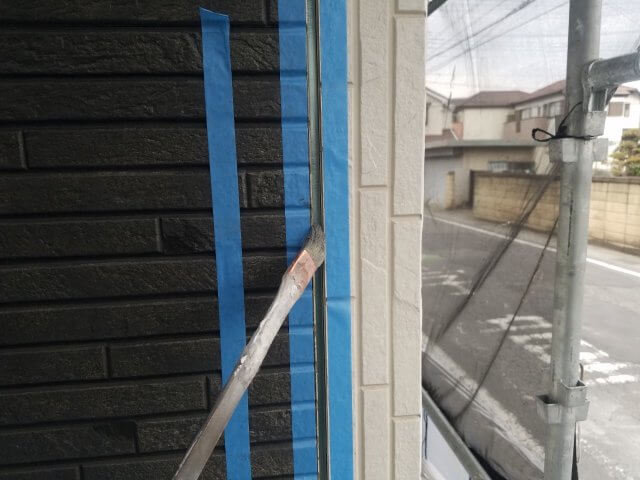

既存のコーキングを撤去した後にプライマーを塗布しました。
これはコーキング材と外壁材との密着性を高めるために行います。

2021.01.07
コーキング 充填

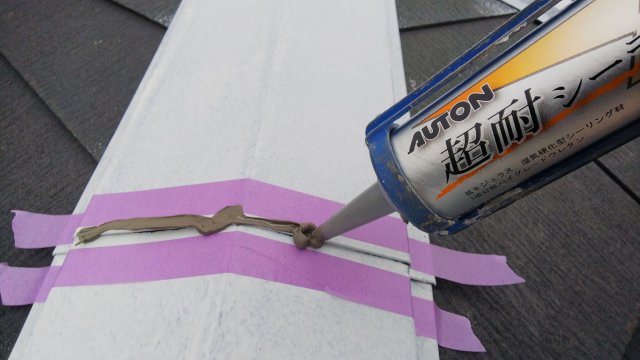

コーキング 充填

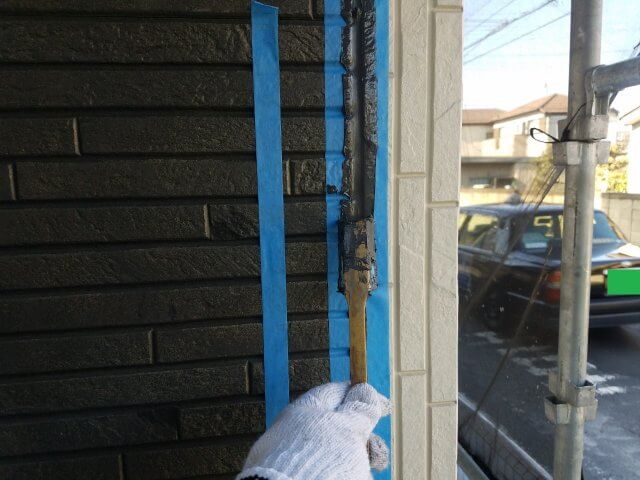

外壁目地にコーキングを充填していきました。
コーキングは目地からの雨漏りを防ぐ役割があります。

2021.01.07
コーキング ヘラ押え

コーキング ヘラ押え

充填したコーキングをへら押えて、表面を平らにしていきました。
仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がします。コーキングの膨れを防ぎます。

2021.01.07
コーキング完了

コーキング完了

コーキング完了の様子です。
2.3日乾燥期間を設け、次の工程に取り掛かります。

2021.01.11

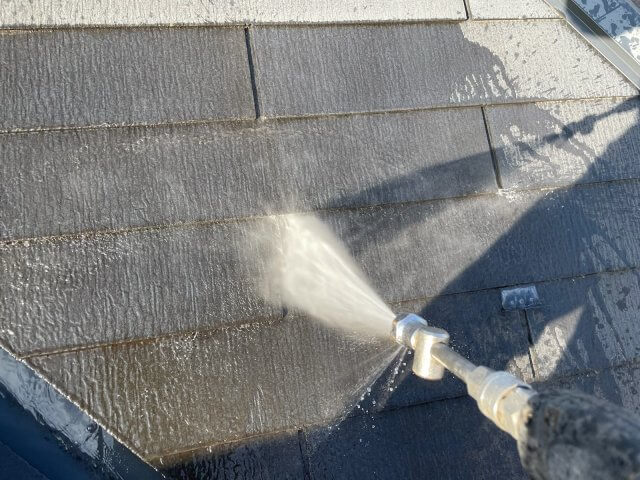

屋根 高圧洗浄

屋根 高圧洗浄

長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2021.01.12

棟板金 下塗り錆止め

棟板金 下塗り錆止め

サビや腐食を抑制するために、サビ止め材を塗装していきました。

2021.01.12
棟板金コーキング 充填

棟板金 コーキング充填

屋根からの雨漏りを防ぐために、コーキングを充填していきました。

2021.01.12
棟板金コーキング ヘラ押

棟板金 コーキングヘラ押え

充填したコーキングをへら押えて、表面を平らにしていきました。
仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がします。コーキングの膨れを防ぎます。

2021.01.13
屋根 下塗り作業

屋根 下塗り作業

上塗りをよくするために、たっぷり下塗り材を塗っていきます。
この下塗り作業を2回行います。

2021.01.14
タスペーサー差し込み作業

タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。
隙間を作ることによって雨の侵入を防ぐ効果があります。

2021.01.15

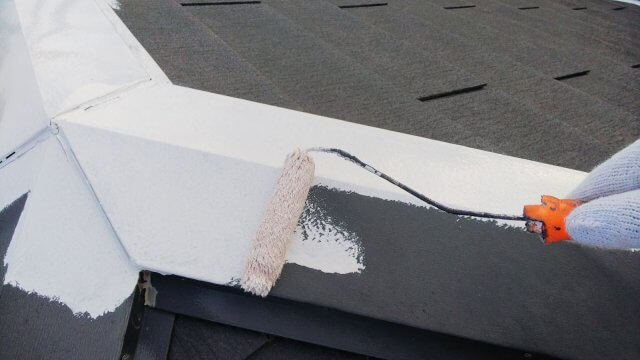

屋根 上塗り作業

屋根 上塗り作業

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.01.15
屋根完成

屋根 完了

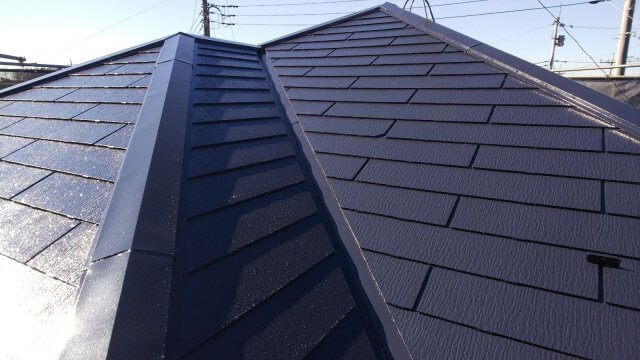

屋根完了の様子です。
今回のお家のお色は、ミッドナイトブルーというお色を使用しました。

2021.01.11
外壁 高圧洗浄

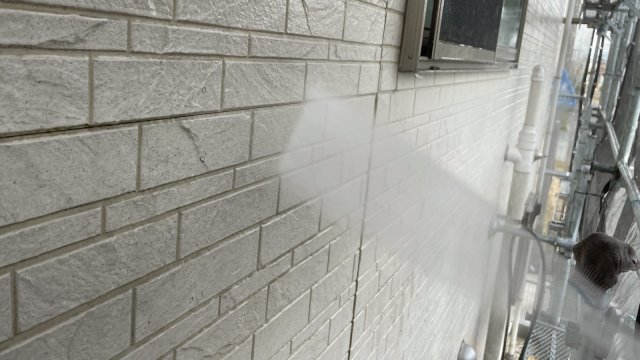

外壁 高圧洗浄

長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2021.01.16
外壁 下塗り

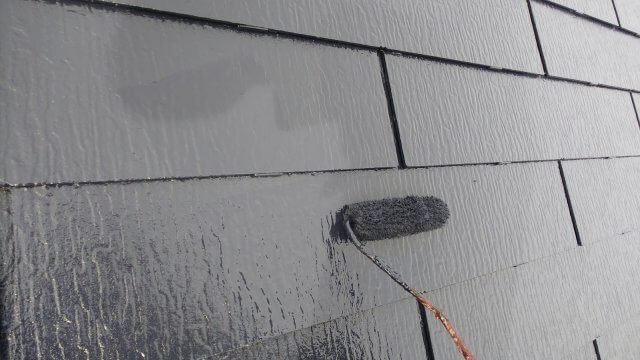

外壁 下塗り作業

上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2021.01.19
外壁 上塗り作業1回目

外壁 上塗り作業1回目(メイン)

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.01.20
外壁 上塗り作業2回目

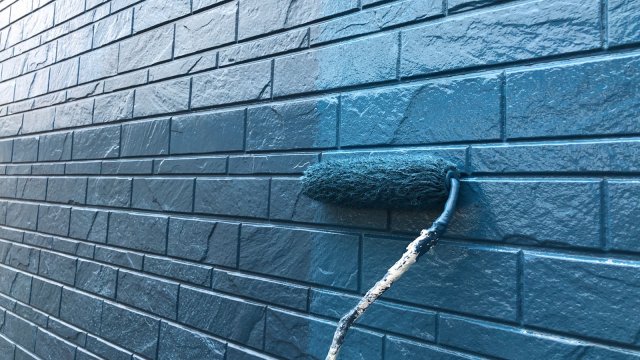

外壁 上塗り作業2回目(メイン)

塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.01.21

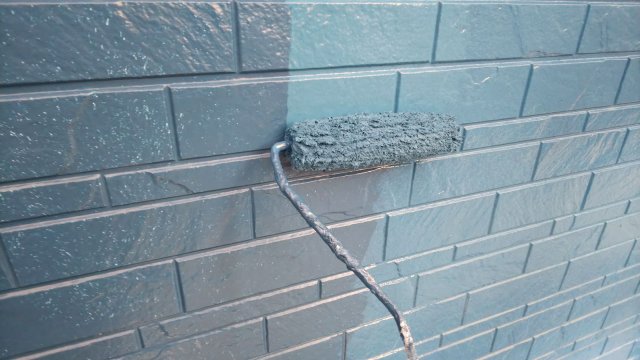

外壁上塗り

外壁 上塗り作業(アクセント)

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.01.22
軒裏天井塗装

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2021.01.22
雨樋塗装

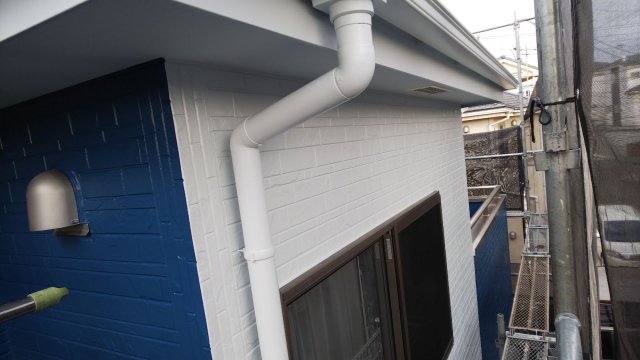

雨樋 完了

研磨したあと上塗り2回で仕上げました。
