さいたま市桜区I様 風合いを生かした屋根外壁塗装工事
BEFORE
![スレート屋根]()
AFTER
![スレート屋根]()

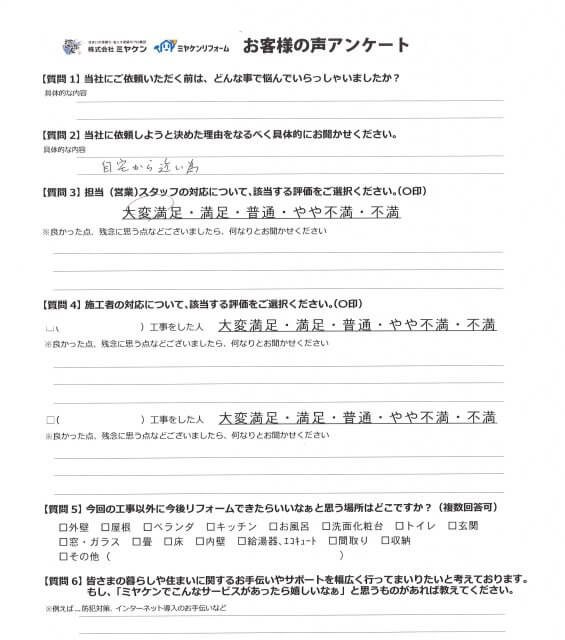

当社を選んだ決め手は?
自宅から近いため。
建物診断の結果

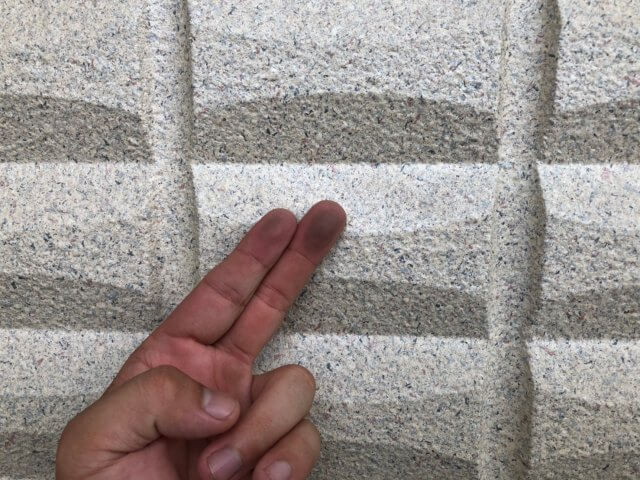

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化していました。

▲コーキング 紫外線や雨風の影響で塗膜が劣化し、防水性が低下している状態です。

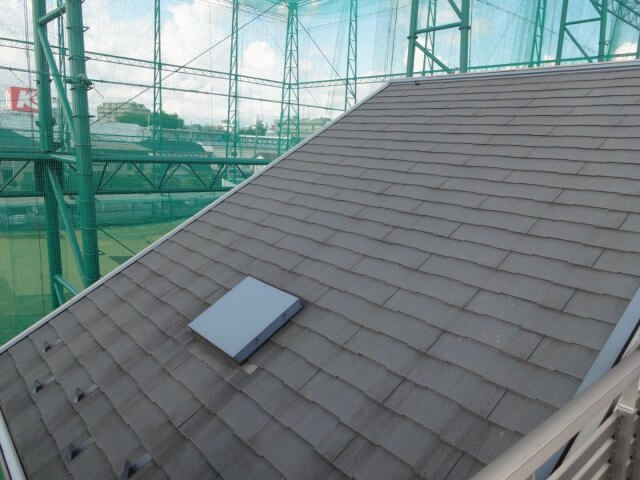

▲屋根 色あせ 紫外線や雨風の影響で塗膜が劣化していました。屋根材がお水を吸い込みやすい状態です。
工事中のレポート

足場完成
塗装工事前に、足場の組み立てを行いました。
安全性や塗料の飛散を防ぐためにメッシュシートを張っていきました。

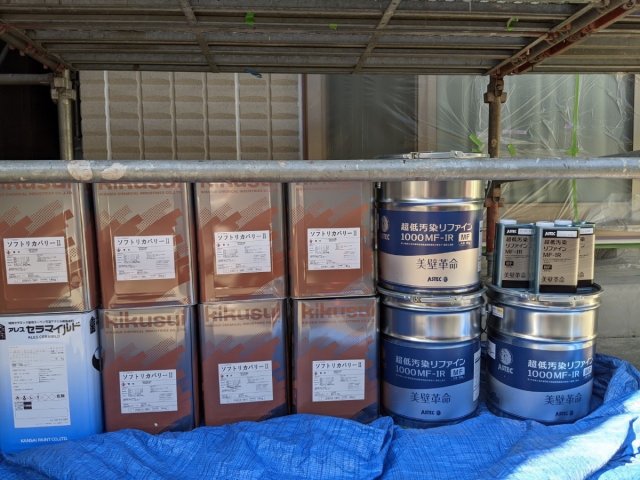

材料一式
こちらが使用する材料です。
屋根にはアステックペイントの遮熱フッ素塗料、
外壁にはアステックペイントの低汚染遮熱フッ素塗料、付帯部にはフッソ塗料を使用しました。

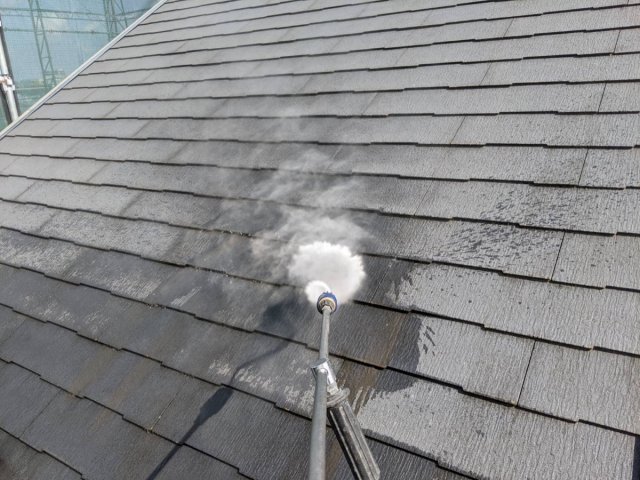

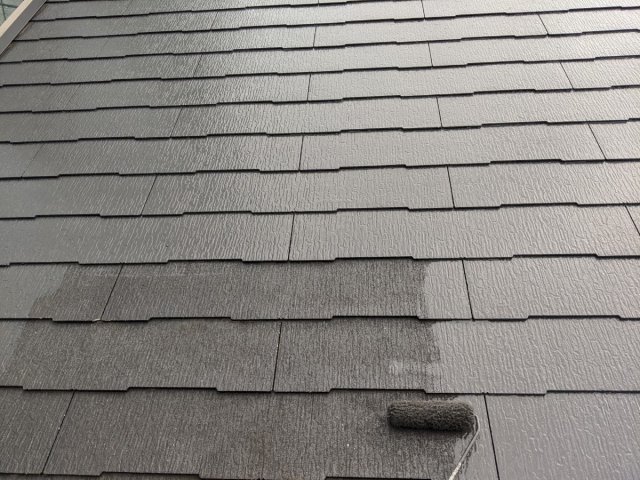

屋根 高圧洗浄
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

屋根 下塗り作業
上塗りをよくするために、たっぷり下塗り材を塗っていきます。
この下塗り作業を2回行います。

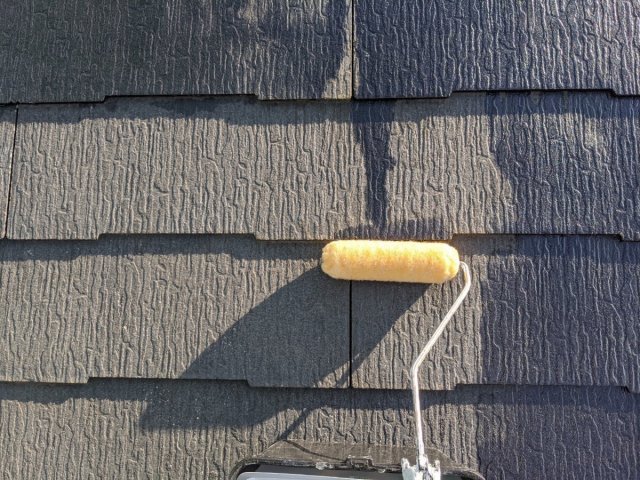

屋根 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

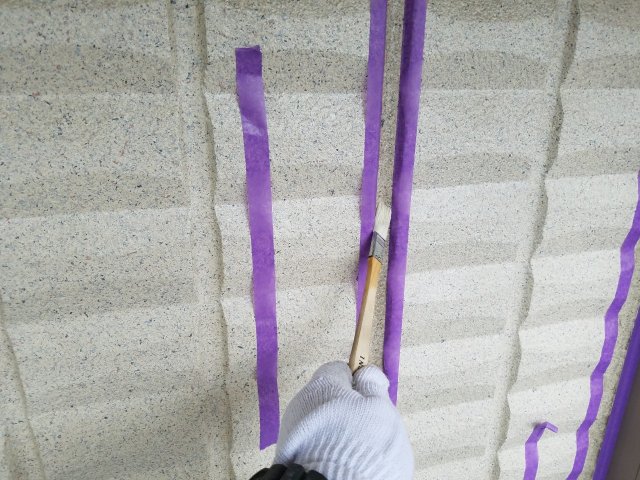

コーキング プライマー塗布
既存のコーキングを撤去した後にプライマーを塗布しました。
これはコーキング材と外壁材との密着性を高めるために行います。

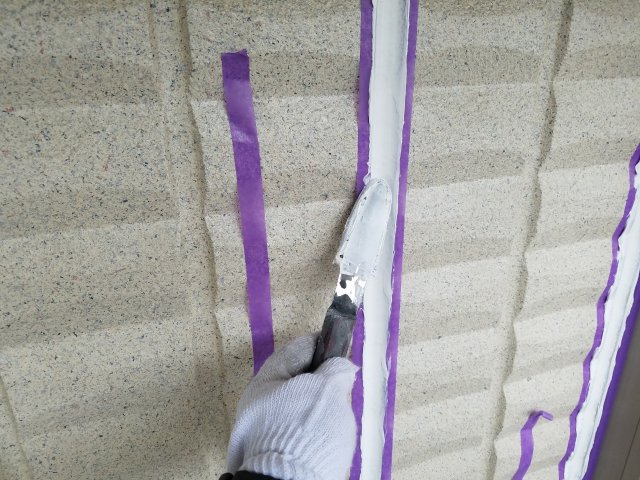

コーキング 充填
外壁目地にコーキングを充填していきました。
コーキングは目地からの雨漏りを防ぐ役割があります。

コーキング ヘラ押え
充填したコーキングをへら押えて、表面を平らにしていきました。
仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がします。コーキングの膨れを防ぎます。

コーキング完了
コーキング完了の様子です。
2.3日乾燥期間を設け、次の工程に取り掛かります。

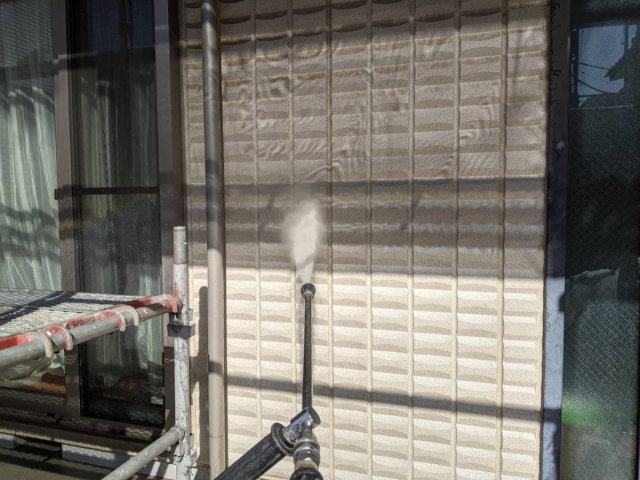

外壁 高圧洗浄
長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

外壁 下塗り作業
上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

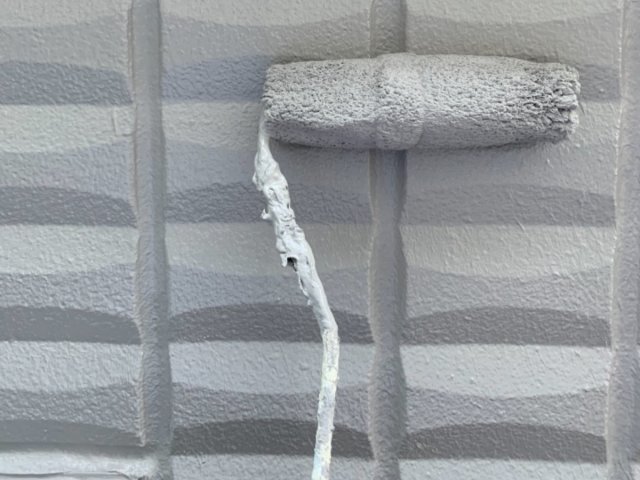

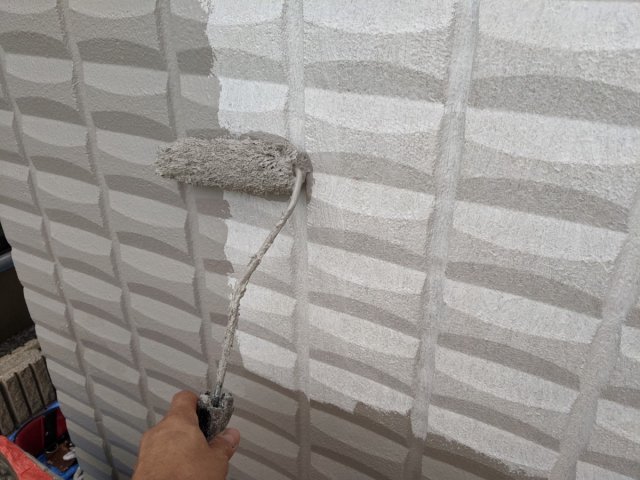

外壁 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

外壁 上塗り作業2回目
塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

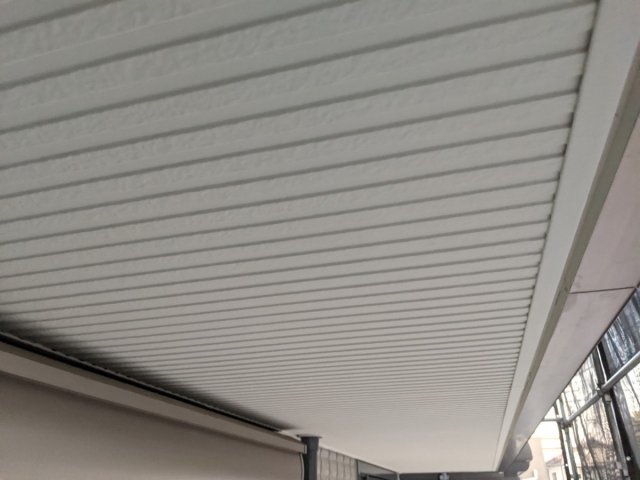

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

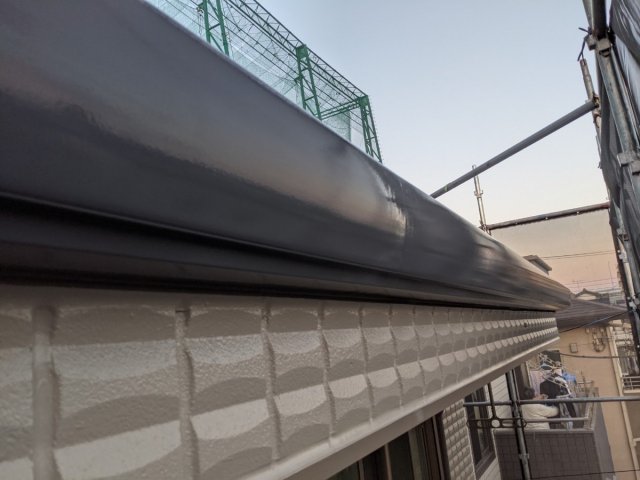

雨樋 完了
研磨したあと上塗り2回で仕上げました。

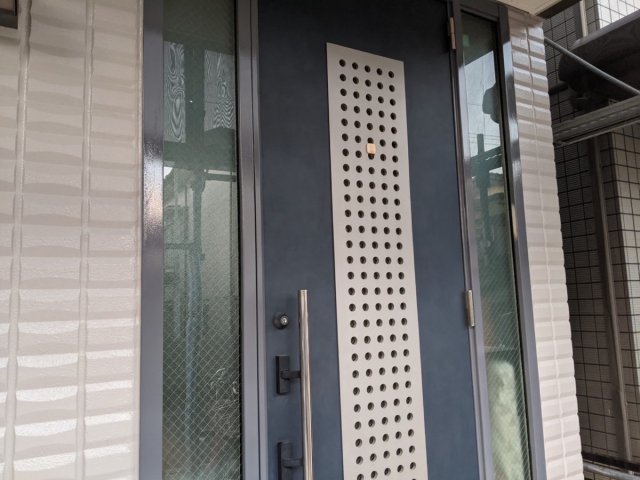

玄関枠 完了
研磨したあと上塗り2回で仕上げました。
