さいたま市中央区S様 無機塗料での屋根塗装・縦にアクセントを入れた外壁塗装工事

完成
施工前
  • BEFORE

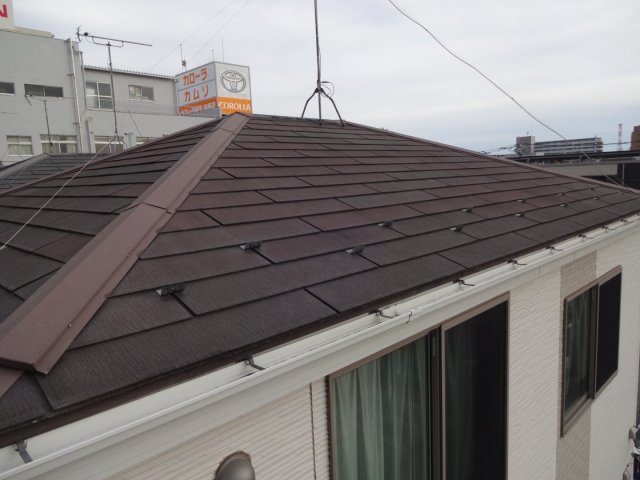

    屋根 施工前

    AFTER

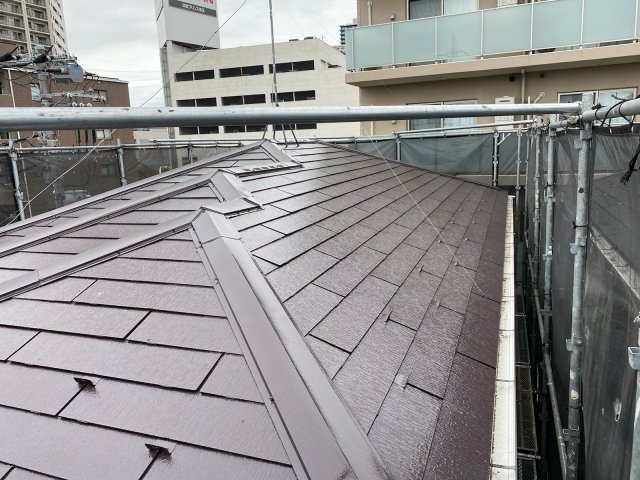

    屋根 完了

物件データ

施工箇所
屋根・外壁・軒裏天井・雨樋・破風板・シャッターボックス・エアコンカバー・ポスト・玄関ドア
外壁塗装
アステックペイント 低汚染遮熱フッ素プラン/長持ち期間20~24年(10年保証) 色:(メイン)ブロークンホワイト 8091・(アクセント)ウィザードコッパ― 8078 ツヤあり
屋根塗装
日本塗装名人社 遮熱無機プラン/長持ち期間20~24年(7年保証) 色:コーヒーブラウン SC-44
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:こげ茶 SR-423・ポスト/黒色 N-20
工事期間
2021/3/29~4/29
担当営業
福田・伊藤
担当職人
吉田
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,550,000円
その他工事
窓ガラスクリーニング・配線金具交換
カラー
ホワイト グレー・ブラック 2色以上
地域
さいたま市中央区
外壁塗装プラン
低汚染プラン
屋根塗装プラン
無機プラン

施工前のお悩み

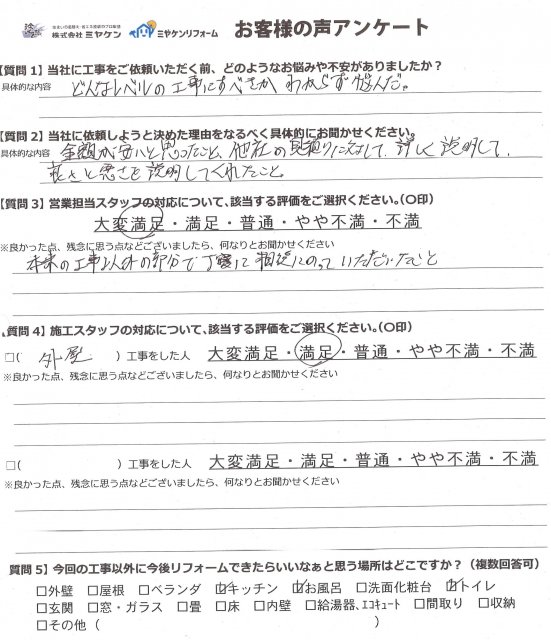

どんなレベルの工事にすべきか分からず悩んでいた

当社を選んだ決め手は?

金額が安心と思ったこと。他社の見積もりに対して詳しく説明して、良さと悪さを説明してくれたこと。

建物診断の結果

チョーキング

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化していました。塗装メンテナンスの初期段階の劣化症状です。

コーキング ひび割れ

▲コーキングのひび割れ 紫外線の影響で、コーキングの弾力性が低下していました。

工事中のレポート

2021.03.29
足場完成

足場完成

1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2021.03.29
材料一式

材料一式

こちらが使用する材料です。
屋根には日本塗装名人社の遮熱無機フッ素塗料を、
外壁にはアステックペイントの低汚染遮熱フッ素塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

2021.04.03
屋根 高圧洗浄

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

2021.04.08
屋根下塗り

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました
この下塗り作業を2回行いました。

2021.04.10
屋根 タスペーサー

タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。
隙間を作ることによって雨漏りを防ぐ効果があります。

2021.04.12
屋根 上塗り1回目

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.04.13
屋根 上塗り作業2回目

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2021.04.13
屋根 完了

屋根 完了

屋根塗装が完了しました。
今回のお家のお色は、日本塗装名人社の【コーヒーブラウン】というお色を使用しました。

2021.03.30
撤去

コーキング撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。
外壁を傷つけないように注意しました。

2021.03.30
プライマー

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

2021.03.31
充填

コーキング 充填

外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

2021.03.31
ヘラ押え

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2021.03.31
完了

コーキング完了

コーキングが完了しました。
このあと乾燥期間を設けて完成です。

2021.04.03
外壁 高圧洗浄

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

2021.04.13
外壁 下塗り作業

外壁(メイン)  下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2021.04.15
外壁(メイン)上塗り1回目

外壁(メイン) 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.04.13
外壁下塗り

外壁(アクセント) 下塗り作業

2021.04.11
外壁(アクセント)上塗り作業1回目

外壁(アクセント) 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2021.04.19
外壁(アクセント)上塗り作業2回目

外壁(アクセント) 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2021.04.08
軒天完了

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2021.04.20
破風板完了

破風板 完了

研磨したあと上塗り2回で仕上げました。

2021.04.20
雨樋 完了

雨樋 完了

研磨したあと上塗り2回で仕上げました。
