川越市大塚U様 補助金を利用した外壁塗装工事
-

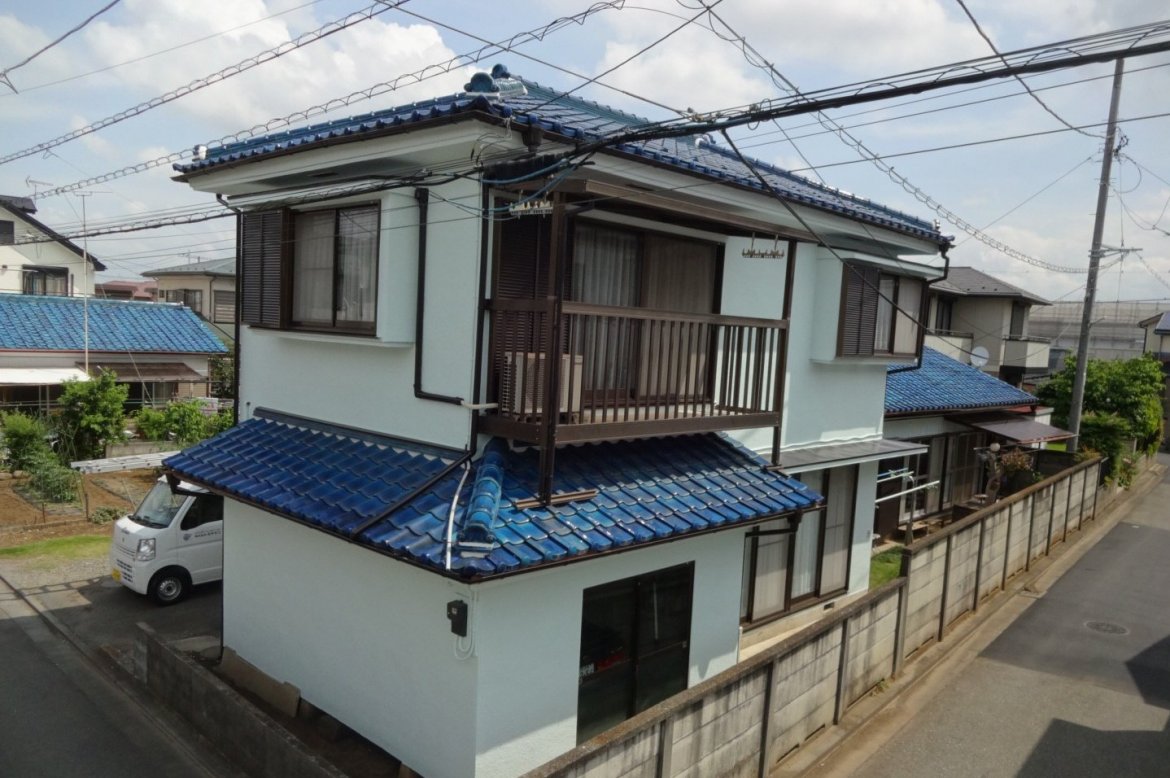

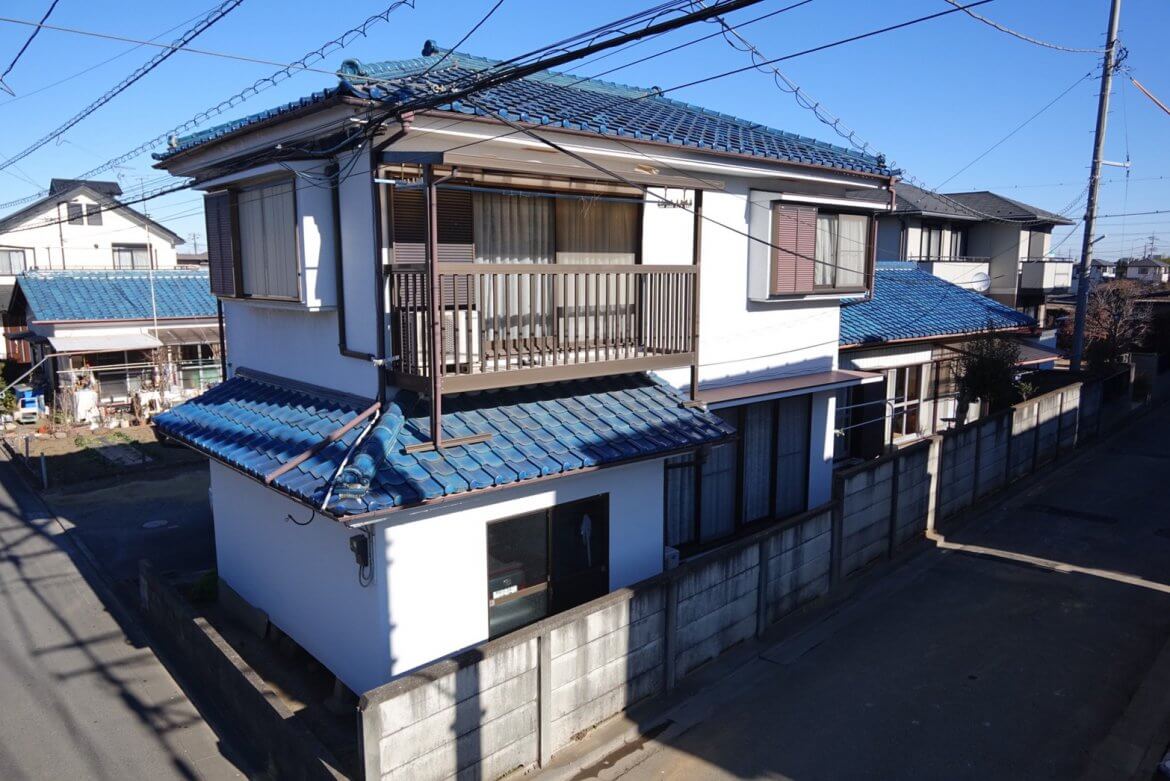

BEFORE

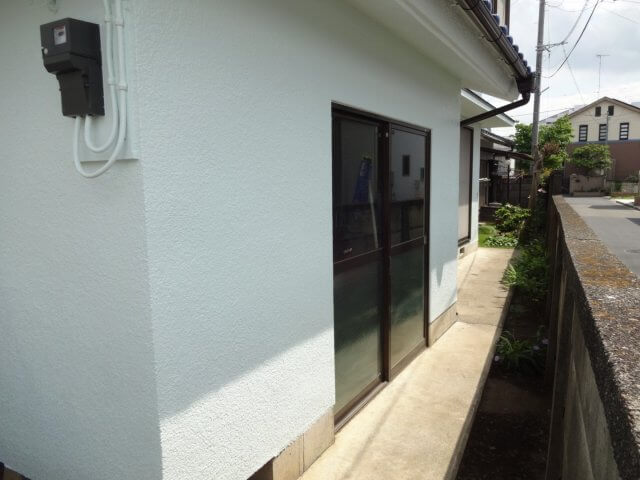

AFTER
物件データ
- 施工箇所
- 外壁・軒裏天井・白壁・雨樋・破風板・雨戸・戸袋・庇屋根・出窓屋根・見切り・木枠・エアコンカバー
- 外壁塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13~16年(7年保証)色:パステルアクア 9005 ツヤあり
- 付帯部塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13~16年(7年保証)色:軒裏天井(モルタル部分)/パステルアクア 9005・軒裏天井、白壁/シルキーホワイト ND-155・その他付帯部/こげ茶 SR423
- 工事期間
- 2021/5/6~5/29
- 担当営業
- 大谷・川浦
- 担当職人
- 八木
- ご依頼のきっかけ
- 弊社のチラシをご覧になって
- 工事費(総額)
- 1,171,000円
- その他工事
- 漆喰補修・配線金具交換・窓ガラスクリーニング
- カラー
- ホワイト
- 地域
- 川越市
- 外壁塗装プラン
- 遮熱シリコンプラン
- その他工事
- その他
建物診断の結果

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化している、塗装メンテナンスの初期段階の劣化症状です。

▲外壁 ひび割れ 経年劣化によって発生した状態です。

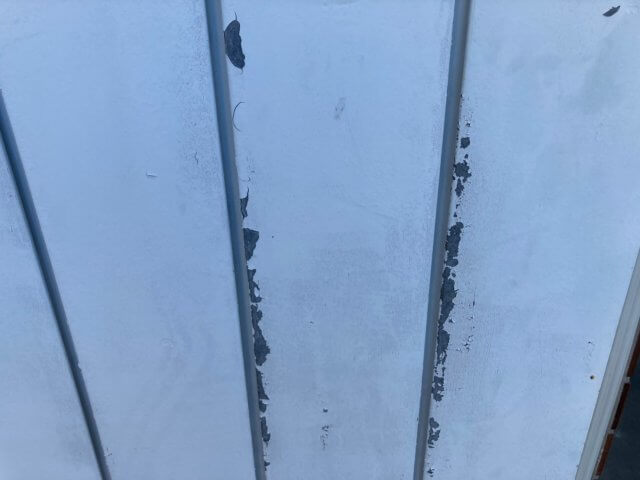

▲外壁(鉄板サイディング) 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はお水を吸い込みやすくなります。

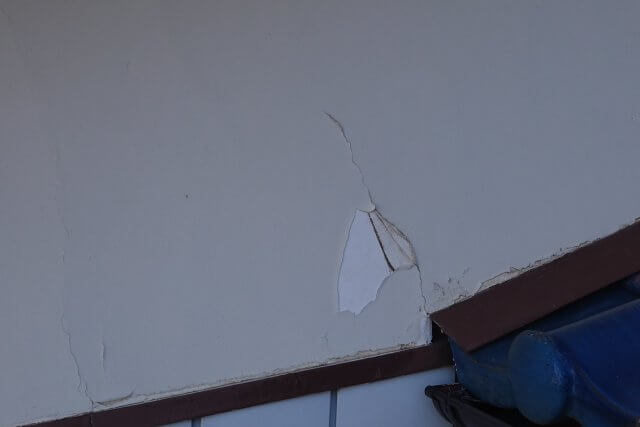

▲白壁 ひび割れ・欠け 経年劣化によって発生した状態です。
▲庇屋根 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

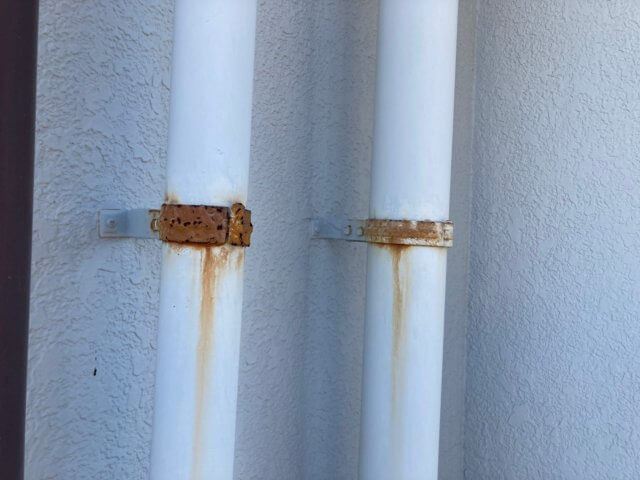

▲雨樋支持金物のサビ 経年劣化で表面の塗膜が劣化し、長期間紫外線や雨にさらされてサビが発生している状態です。
工事中のレポート

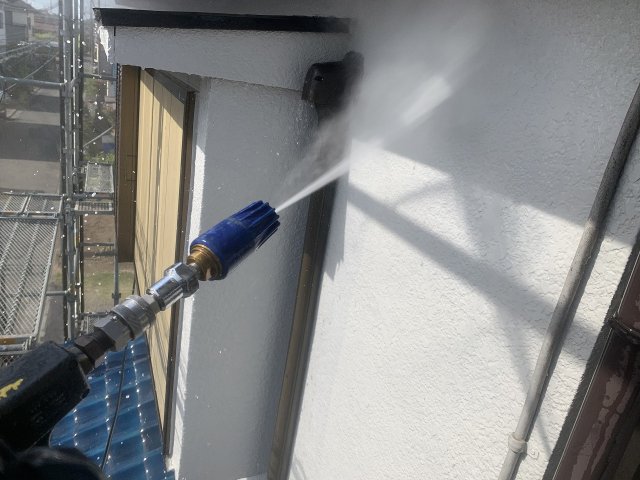

外壁 高圧洗浄
足場組み完了後、外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

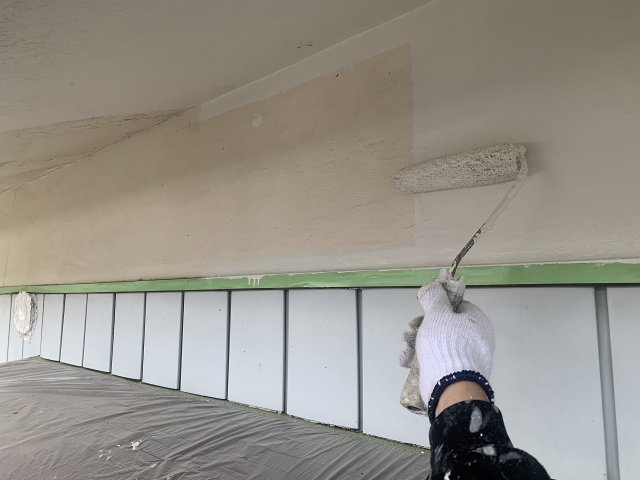

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

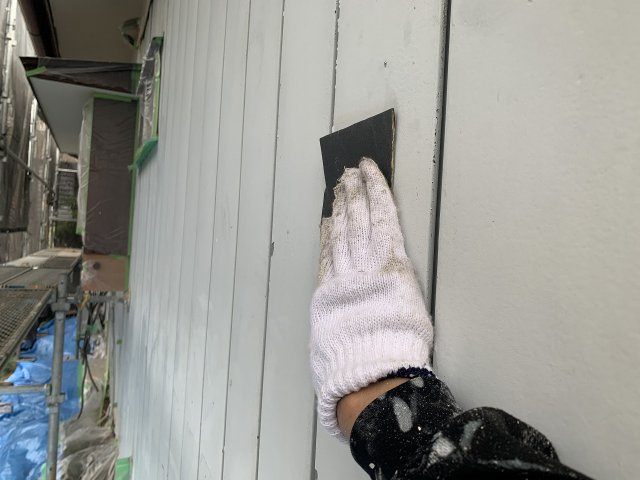

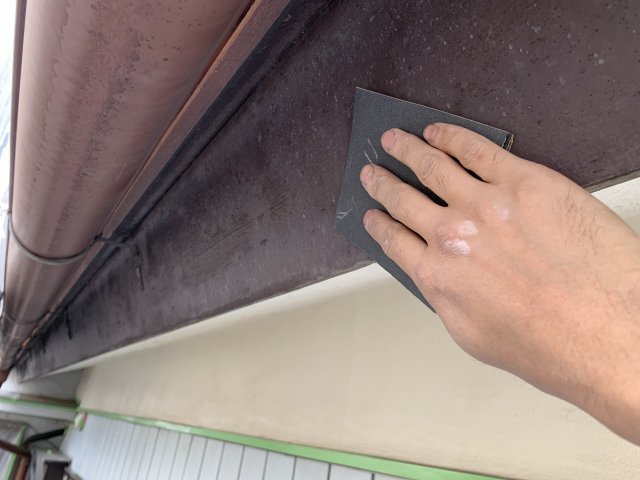

外壁(鉄板サイディング部分) 研磨作業
塗料との密着を高めるために表面を整えました。
外壁(鉄板サイディング部分) 上塗り作業

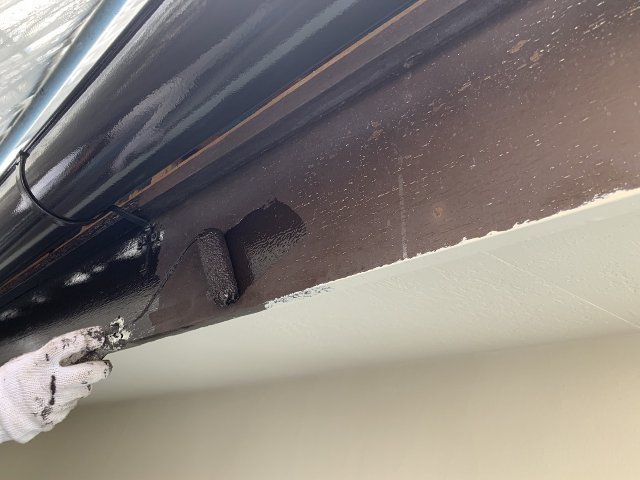

サビ止め完了後、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

軒裏天井 上塗り作業
研磨したあと、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

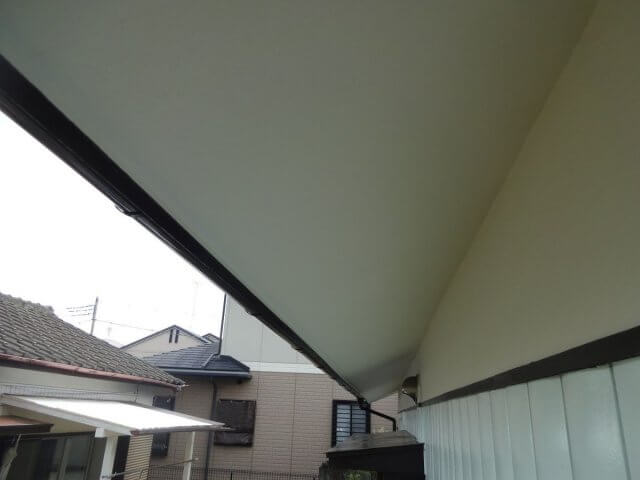

軒裏天井 完了
軒裏天井完了の様子です。

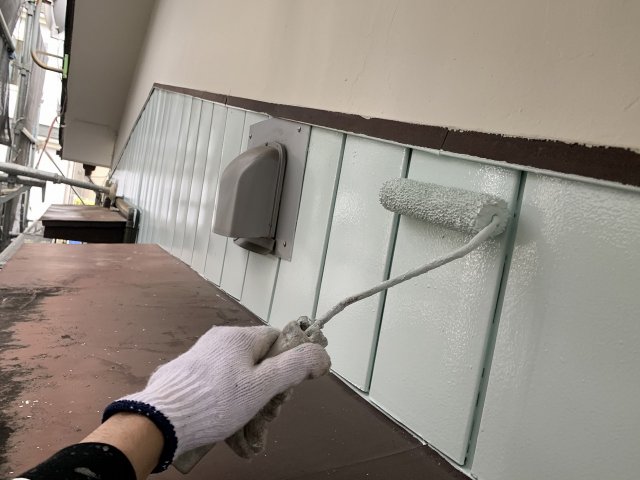

白壁 上塗り作業
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。
白壁 完了
白壁完了の様子です。

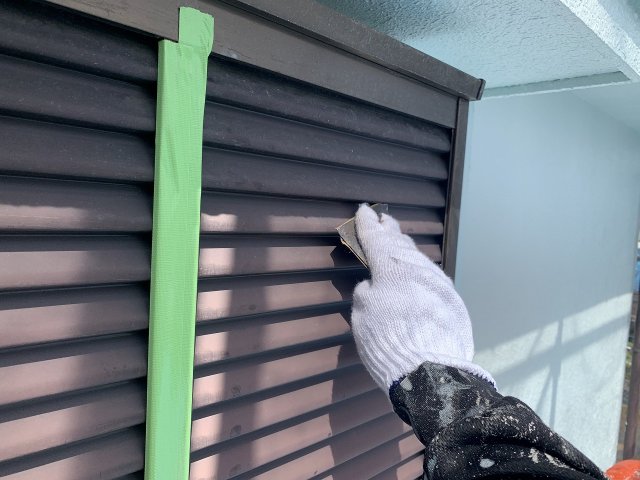

破風板 研磨作業
塗料との密着を高めるために表面を整えました。
破風板 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
破風板 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
破風板 完了
破風板完了の様子です。

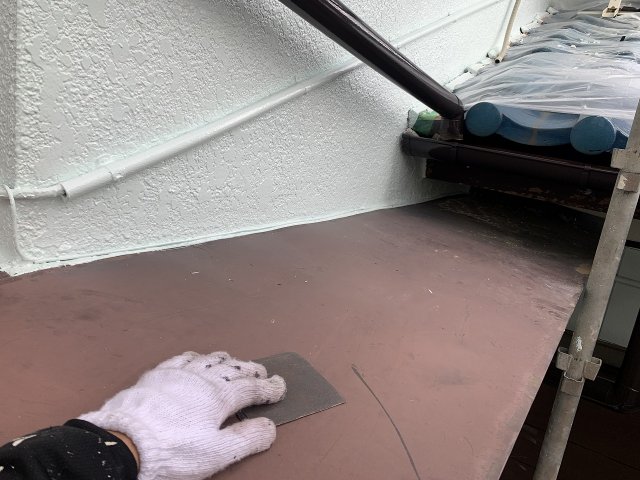

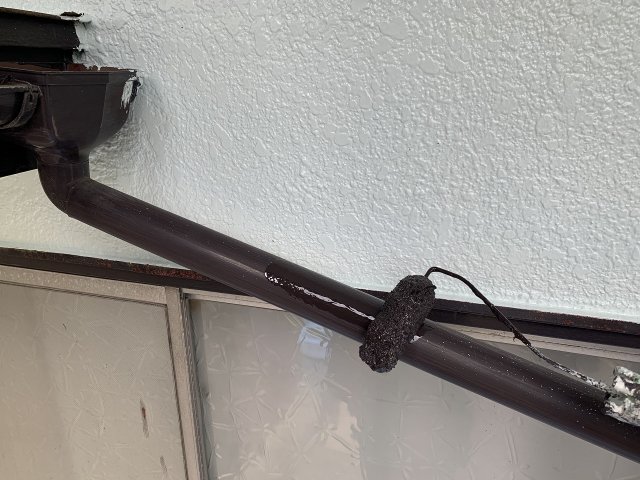

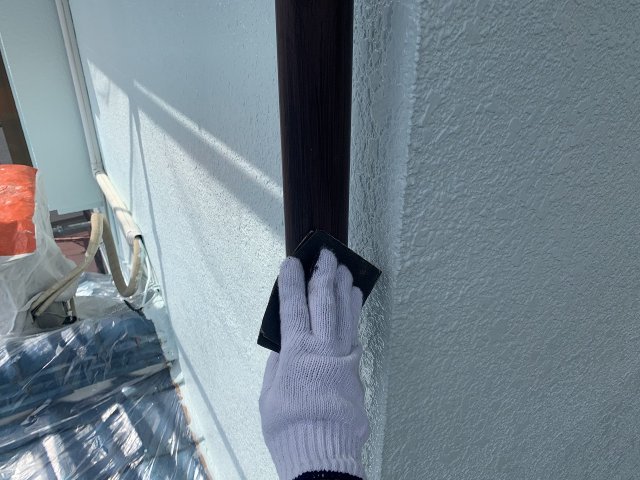

雨樋 研磨作業
塗料との密着を高めるために表面を整えました。
雨樋 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。
庇屋根 研磨作業
塗料との密着を高めるために表面を整えました。

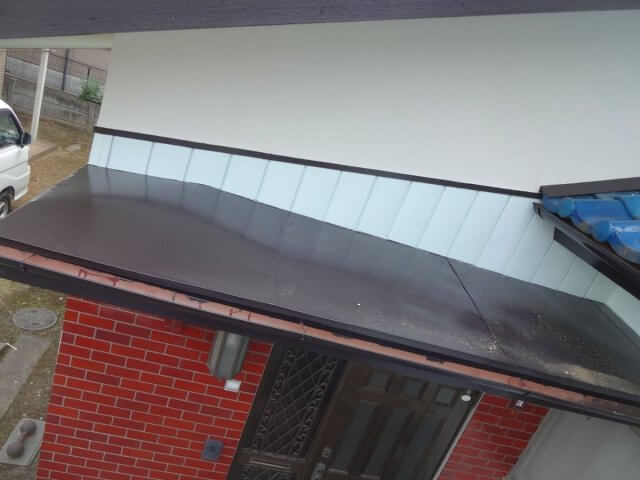

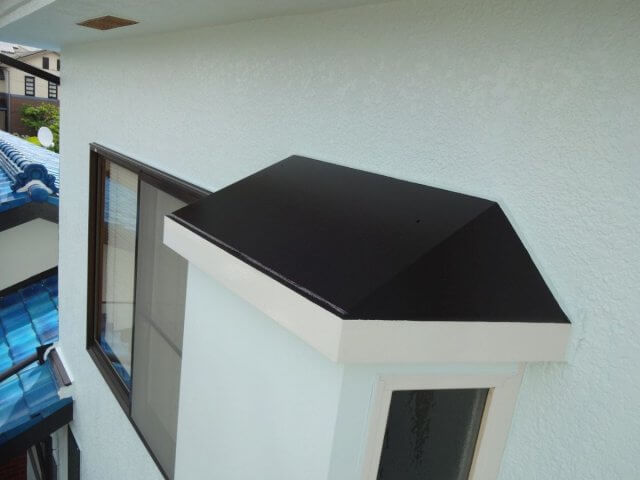

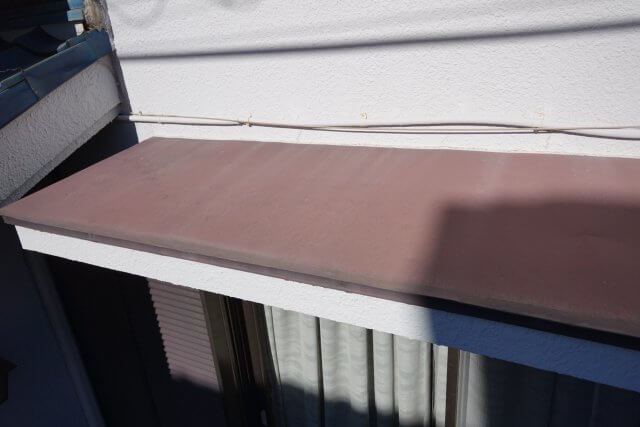

庇屋根 完了
研磨したあと上塗り2回で仕上げました。

雨戸 完了
塗料との密着を高めるために表面を整えました。
雨戸・戸袋 完了
研磨したあと上塗り2回で仕上げました。
出窓屋根 完了
研磨したあと上塗り2回で仕上げました。

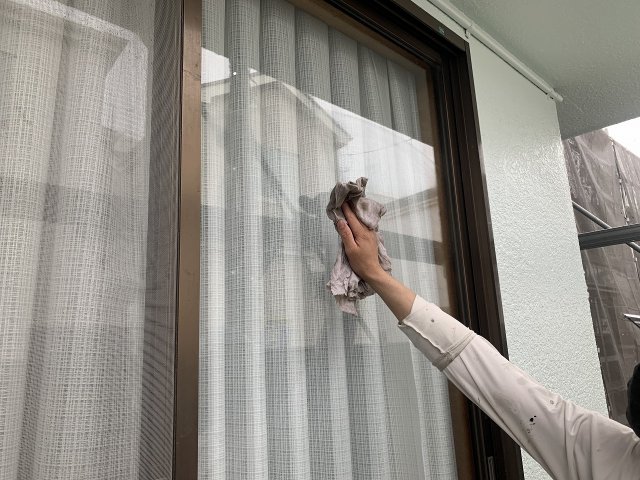

窓ガラスクリーニング
足場解体前に、窓ガラスをクリーニングしました。
お客様の声
