塗り替え実績16,500棟超え! 埼玉の外壁塗装・屋根工事ならミヤケン
関連
サイト

MENU

works

さいたま市桜区T様 アステックペイントの遮熱シリコン塗料を使用した外壁塗装工事

完成
施工前
  • BEFORE

    屋根

    AFTER

    屋根完了

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・水切り・エアコンカバー・玄関ドア・雨戸
外壁塗装
アステックペイント遮熱シリコンプラン/長持ち期間13~16年(8年保証) 色:チーノ 8112 ツヤあり
屋根塗装
アステックペイント遮熱シリコンプラン/長持ち期間13~16年(5年保証) 色:キャビアブラウン 9114 ツヤあり
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・その他付帯部/黒色 N-20
工事期間
2021/5/6~6/3
担当営業
福田・深野
担当職人
棟方
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
1,260,000円
その他工事
配線金具交換・窓ガラスクリーニング
カラー
ブラウン・クリーム
地域
さいたま市桜区
外壁塗装プラン
遮熱シリコンプラン
屋根塗装プラン
遮熱シリコンプラン

建物診断の結果

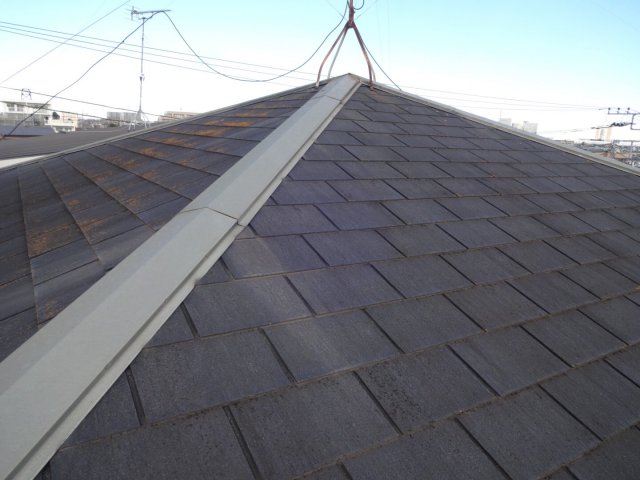

屋根 色あせ

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

屋根コケ

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

コーキング

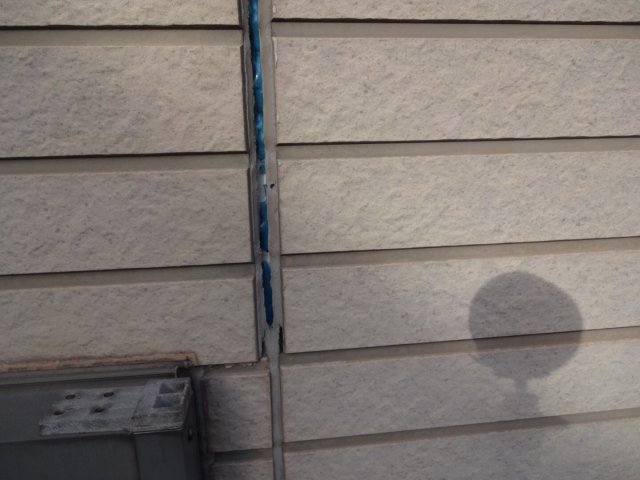

▲コーキングのひび割れ 紫外線の影響でコーキングが劣化して中の防水シートが見えてしまっている状態です。

工事中のレポート

2021.05.06

足場

足場完成

1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2021.05.12
下塗り

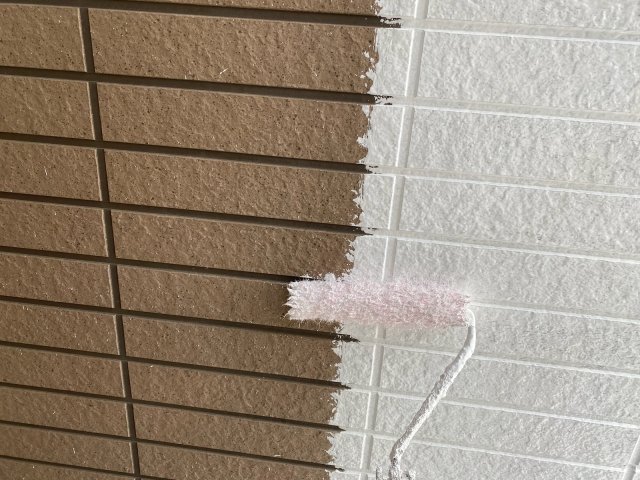

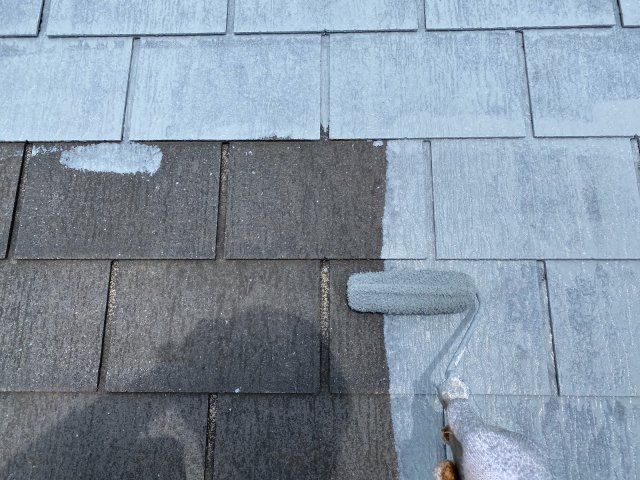

屋根 下塗り作業

高圧洗浄後、1日乾燥時間を設けて屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。
この下塗り作業を2回行いました。

2021.05.14
タスペーサー

タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。
隙間を作ることによって雨漏りを防ぐ効果があります。

2021.05.14
上塗り

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.05.17
上塗り

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2021.05.17
屋根完了

屋根 完了

屋根塗装が完了しました。
今回のお家のお色は、アステックペイントの【キャビアブラウン】というお色を使用しました。

2021.05.07
撤去

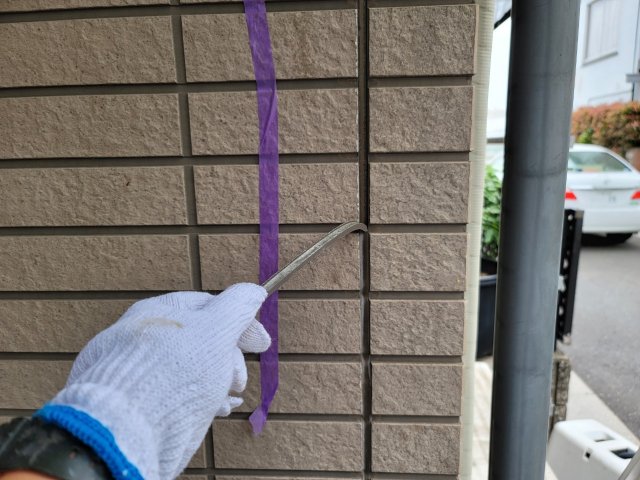

コーキング撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。
外壁を傷つけないように注意しました。

2021.05.07
プライマー

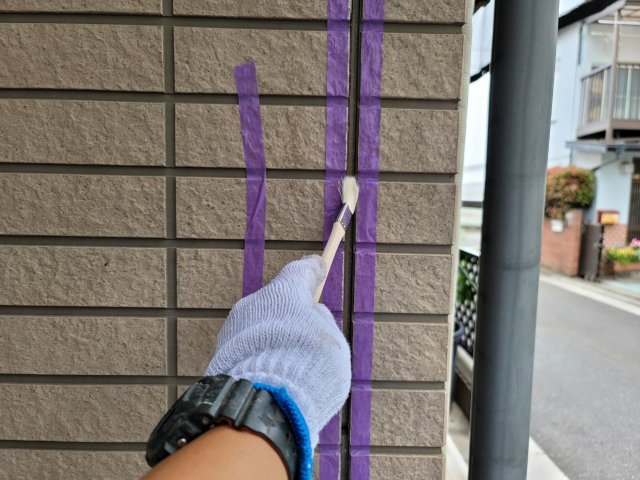

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

2021.05.08
充填

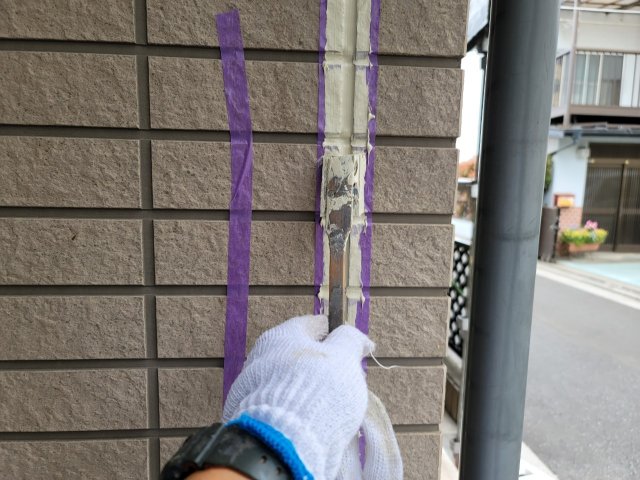

コーキング 充填

外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

2021.05.08
ヘラ押え

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2021.05.08
完了

コーキング完了

コーキングが完了しました。
このあと乾燥期間を設けて完成です。

2021.05.18
下塗り

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2021.05.20
上塗り

外壁 上塗り作業

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2021.05.17

軒天完了

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2021.05.26

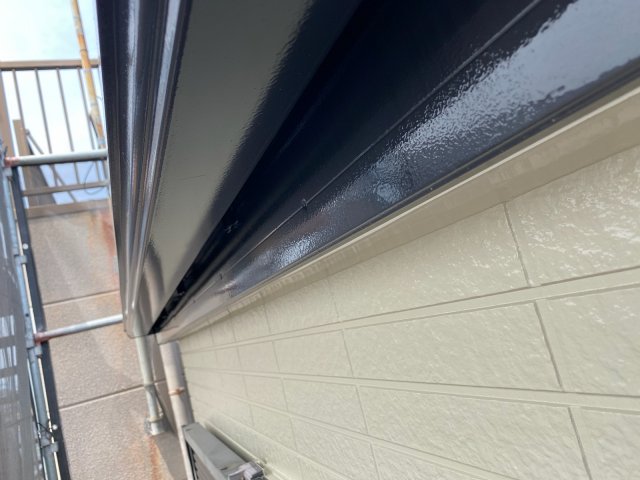

雨樋・破風板

雨樋・破風板 完了

研磨したあと上塗り2回で仕上げました。

2021.05.26

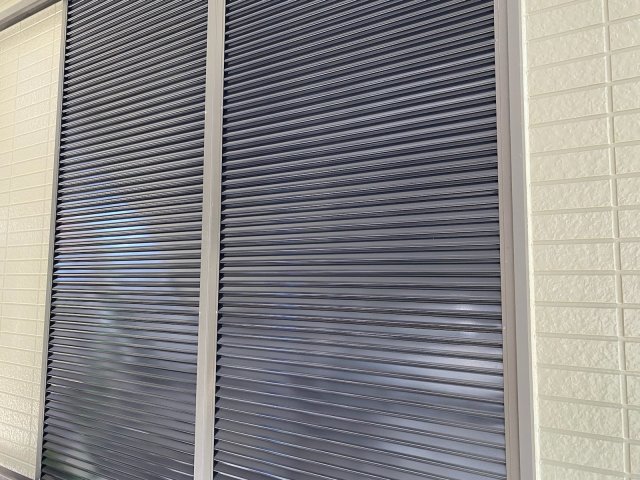

雨戸

雨戸 完了

研磨したあと上塗り2回で仕上げました。

2021.05.27

水切り

水切り 完了

研磨したあと上塗り2回で仕上げました。

お客様の声

お客様のお声

福田

TOP
