川越市大塚新町Y様 開成コーポレーションで建てたお家の外壁塗装工事
物件データ
- 施工箇所
- 外壁(上部のみ)・軒裏天井・破風板・雨樋・水切り・幕板・シャッターボックス・出窓屋根・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱シリコンプラン/長持ち期間15~18年(8年保証) 色:セラドングリーン 9004
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155、雨樋・破風板・幕板/ミッドブランズウィッググリーン 8099、その他付帯部/こげ茶 SR-423
- 工事期間
- 2021/8/31~9/23
- 担当営業
- 大谷・川浦
- 担当職人
- 本間
- ご依頼のきっかけ
- 弊社のチラシをご覧になって
- 工事費(総額)
- 996,150円
- その他工事
- 窓ガラスクリーニング・配線金具交換
- カラー
- ホワイト
- ハウスメーカー
- その他ハウスメーカー
- 地域
- 川越市
- 外壁塗装プラン
- 低汚染プラン
施工前のお悩み

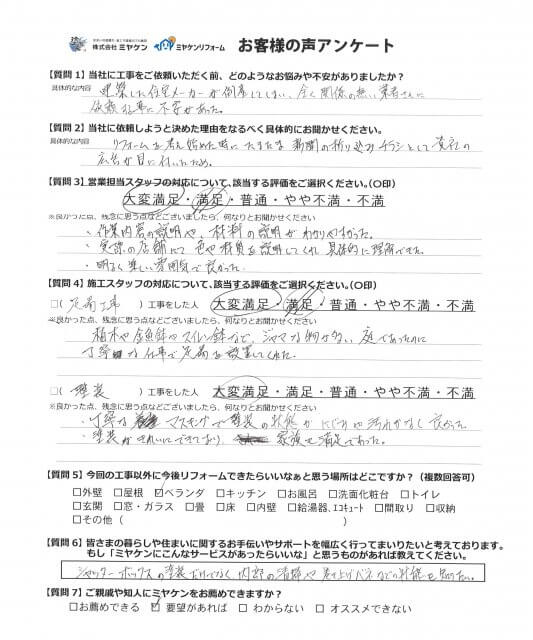

建築した住宅メーカーが倒産してしまい、まったく関係の無い業者さんに依頼することに不安があった。
当社を選んだ決め手は?
リフォームを考え始めた時にたまたま新聞の折込チラシとして貴社の広告が目に付いたため。
建物診断の結果
▲コーキングの剥離(はくり) 紫外線の影響で、コーキングが劣化している状態です。 このまま放置すると雨漏りの危険性が高まります。
▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。
▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
▲外壁 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
▲破風板 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。
工事中のレポート
コーキング撤去完了
足場組完了後、最初に既存のコーキングを撤去していきました。
コーキング プライマー塗布

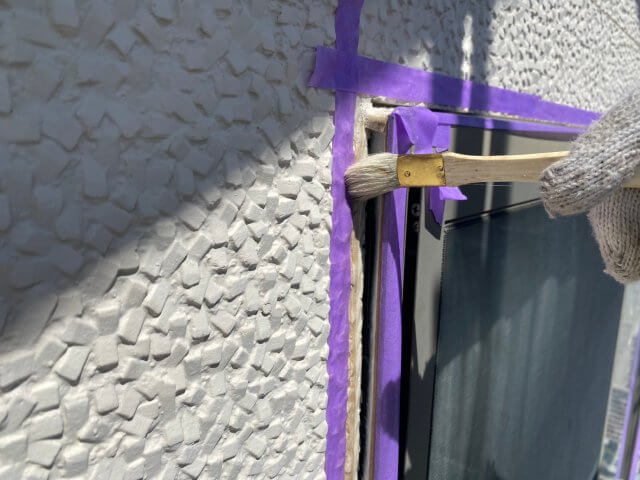

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

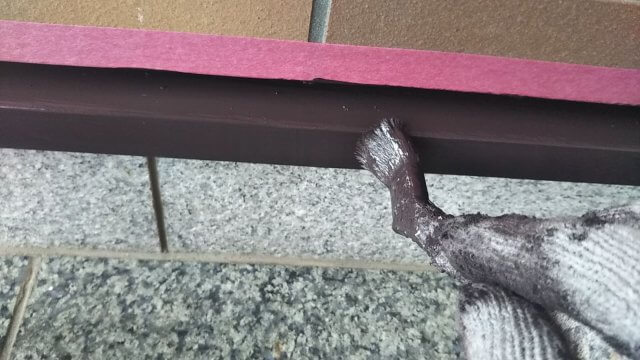

コーキング 充填

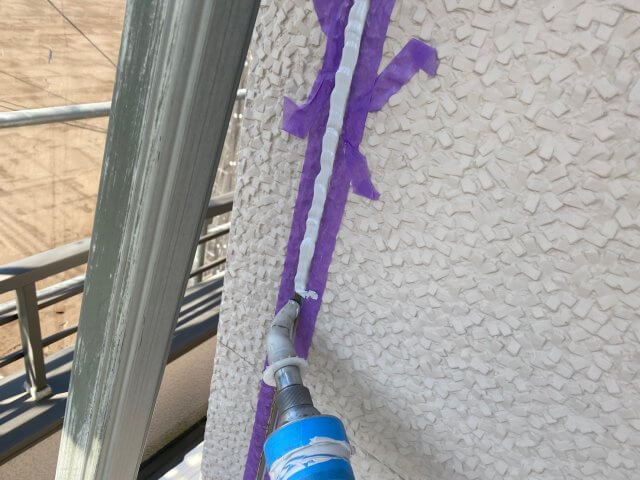

外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。
コーキング ヘラ押え

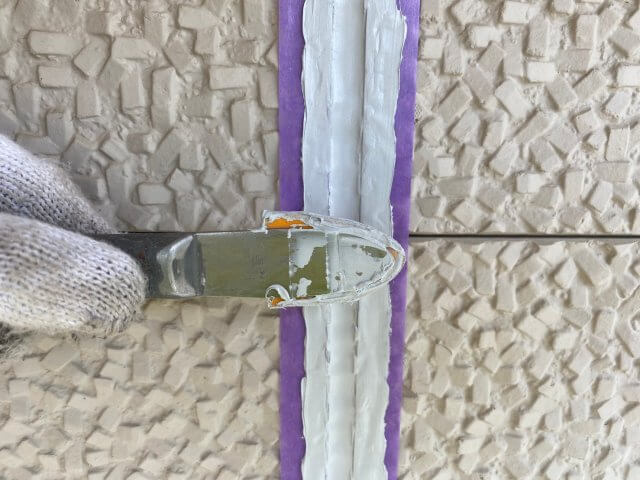

表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。
コーキング完了
コーキングが完了しました。
このあと乾燥期間を設けて完成です。

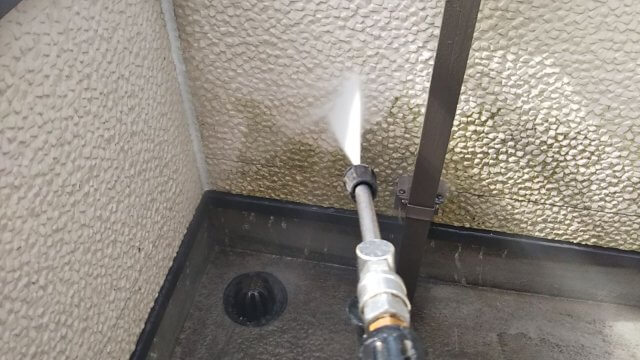

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。
外壁(ベランダ内側) 高圧洗浄
ベランダの内側の外壁についた砂埃などもきれいに洗い流しました。

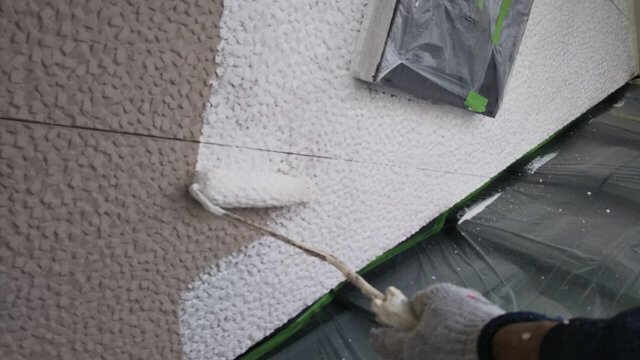

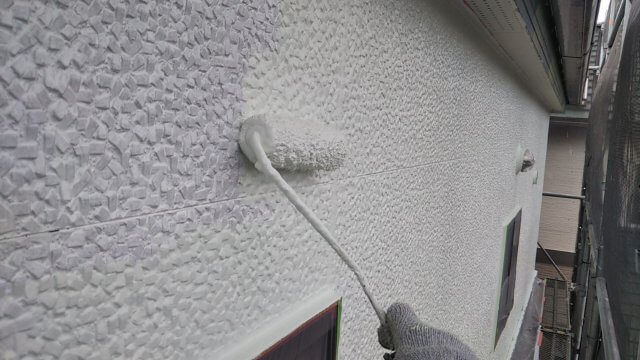

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

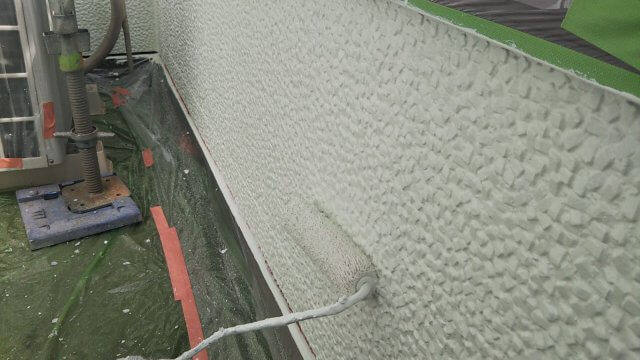

外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

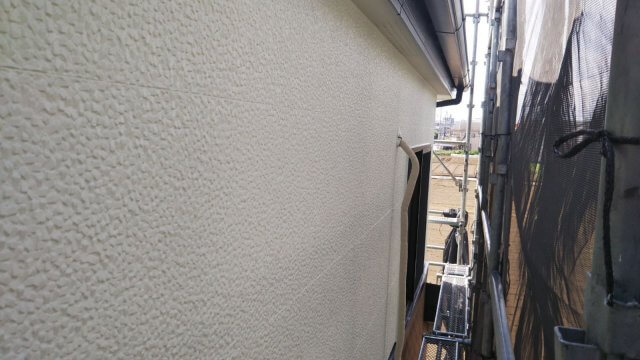

外壁完了
外壁塗装が完了しました。
今回のお家は、ツヤを抑えた3ツヤ仕上げです。

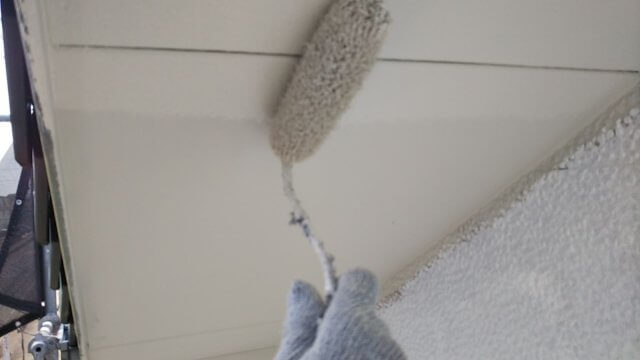

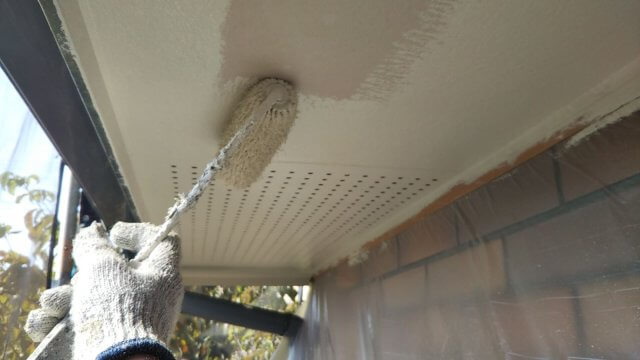

軒裏天井 上塗り作業1回目
塗料との密着を高めるために研磨で表面を整えてから
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
軒裏天井 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

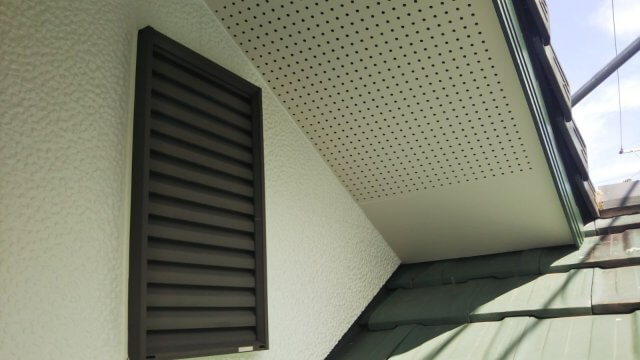

軒裏天井 完了
軒裏天井完了の様子です。
10年保証対象のフッ素塗料で仕上げました。

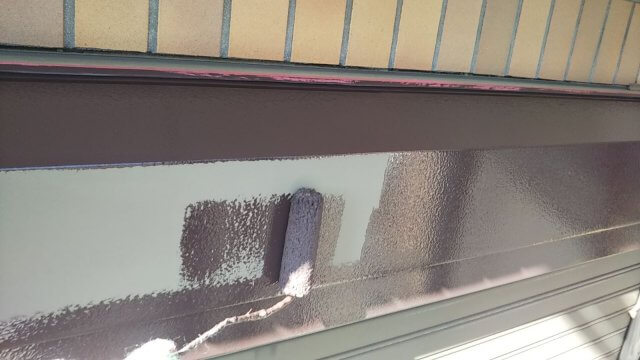

シャッターボックス 上塗り作業1回目
塗料との密着を高めるために研磨で表面を整えてから
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
シャッターボックス 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
シャッターボックス 完了
シャッターボックス完了の様子です。
10年保証対象のフッ素塗料で仕上げました。

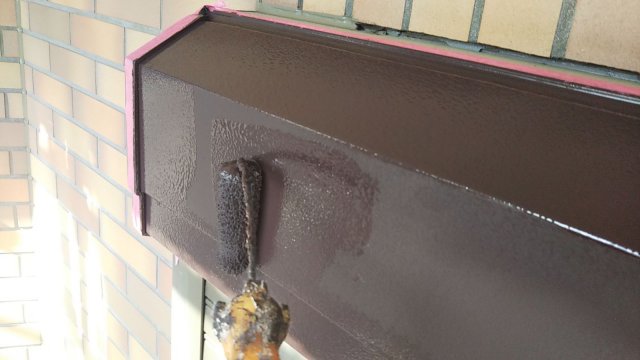

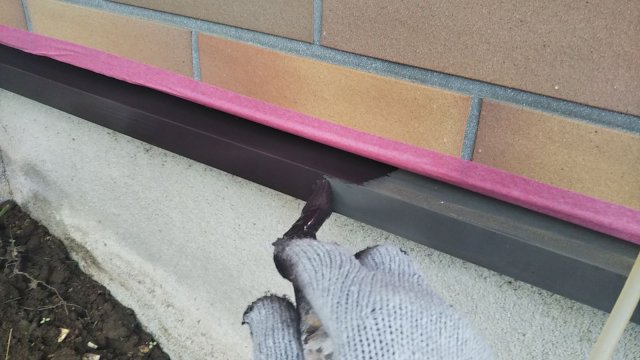

水切り 上塗り作業1回目
塗料との密着を高めるために研磨で表面を整えてから
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
水切り 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。

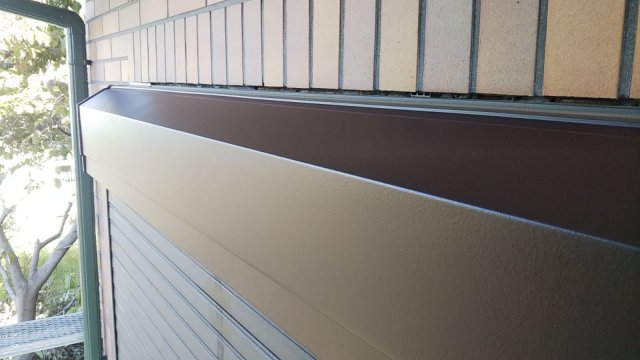

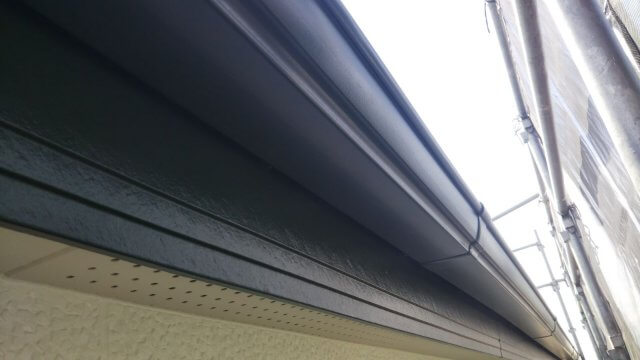

雨樋 完了
雨樋完了の様子です。
10年保証対象のフッ素塗料で仕上げました。
