越谷市下間久里S様 屋根塗装・ツートンからワントーンに変更した外壁塗装工事
-
BEFORE
AFTER
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・雨戸・水切り・幕板・出窓・シャッターボックス・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱フッ素プラン/長持ち期間20~24年(12年保証) 色:ミッドビスケット 8095 3分ツヤ
- 屋根塗装
- アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色:キャビアブラウン 9114
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・その他付帯部/こげ茶 SR-423
- 工事期間
- 2022/2/21~3/14
- 担当営業
- 澤島・伊藤
- 担当職人
- 大平
- ご依頼のきっかけ
- 弊社スタッフの紹介
- 工事費(総額)
- 1,350,000円
- その他工事
- 窓ガラスクリーニング・配線金具交換
- カラー
- ブラウン・クリーム
- 地域
- 埼玉県
- 外壁塗装プラン
- 低汚染プラン
- 屋根塗装プラン
- 遮熱フッ素プラン
- その他工事
- その他
施工前のお悩み
仕上がりの想像つかなかったため、どのような完成形になるのか不安だった
当社を選んだ決め手は?
入社した息子のすすめがあったため
建物診断の結果

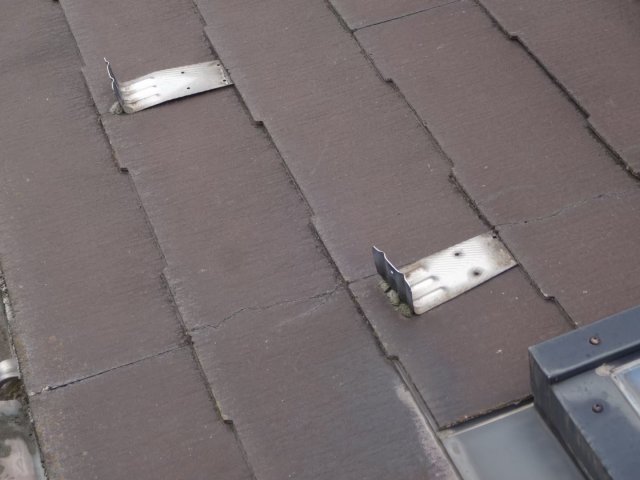

▲屋根 ひび割れ・色あせ 長年の紫外線の影響でひび割れ・色あせが発生している状態です。
▲屋根 コケの付着 紫外線や雨風の影響で屋根の塗膜が劣化し、防水性が低下している状態です。

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
▲コーキングの剥離(はくり)・ひび割れ 紫外線の影響で、コーキングが劣化している状態です。
▲軒裏天井 シミ・汚れの付着 経年劣化により全体的に若干のシミ・汚れの付着がありました。(雨漏りの発生はありませんでした)

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
工事中のレポート

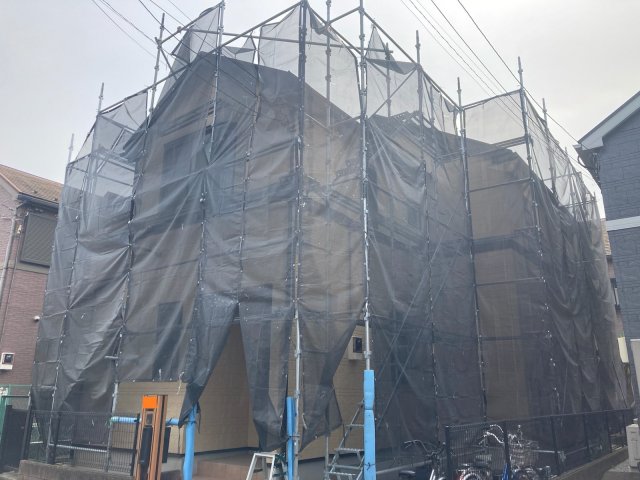

足場完成
1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

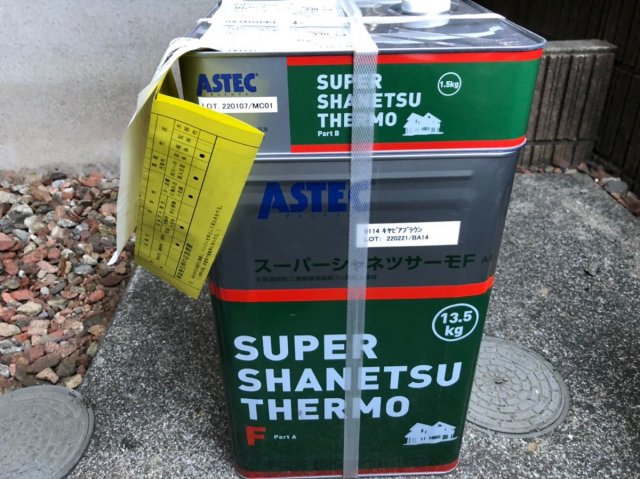

屋根 材料一式
こちらが屋根に使用する材料です。
屋根にはアステックペイントの遮熱フッ素塗料使用しました。

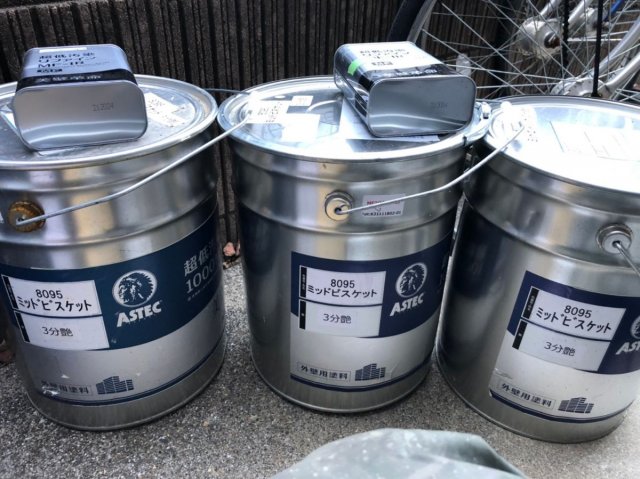

外壁 材料一式
こちらが外壁に使用する材料です。
外壁にはアステックペイントの低汚染遮熱遮熱フッ素塗料を使用しました。
屋根 施工前

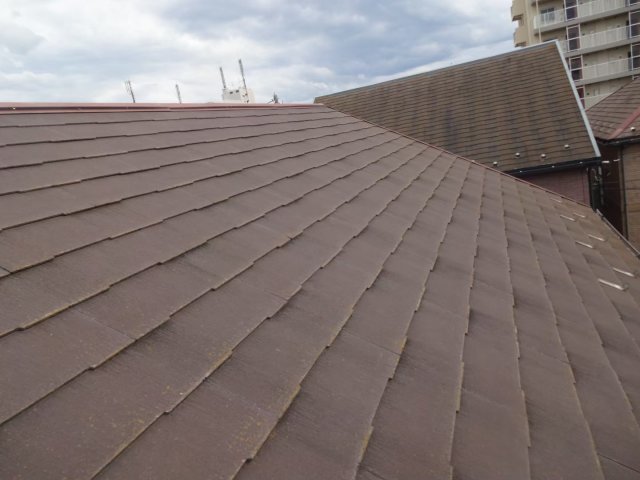

屋根施工前の様子です。

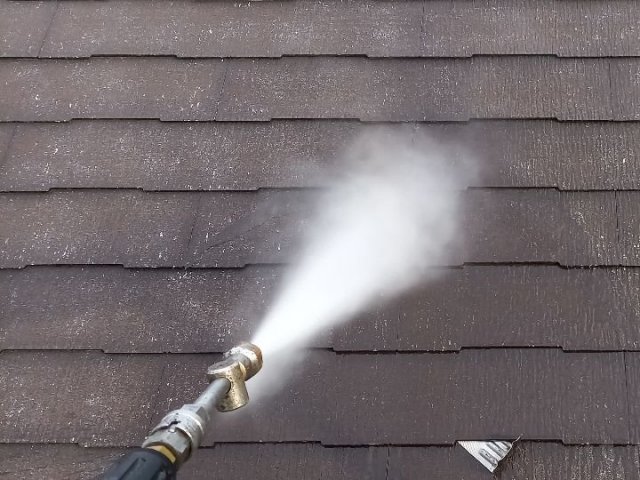

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

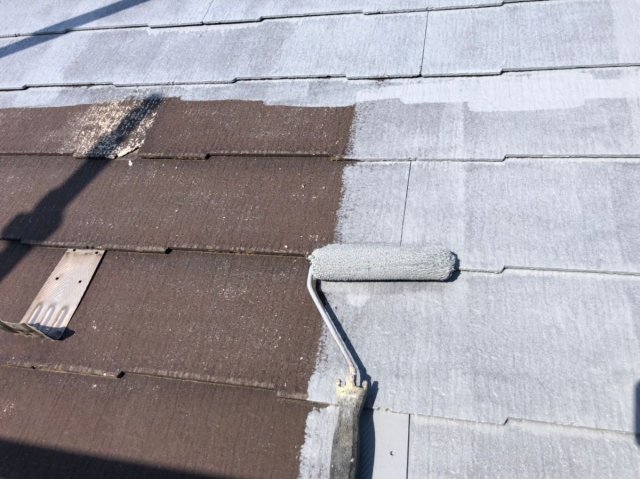

屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。
この下塗り作業を2回行いました。
屋根 上塗り作業1回目

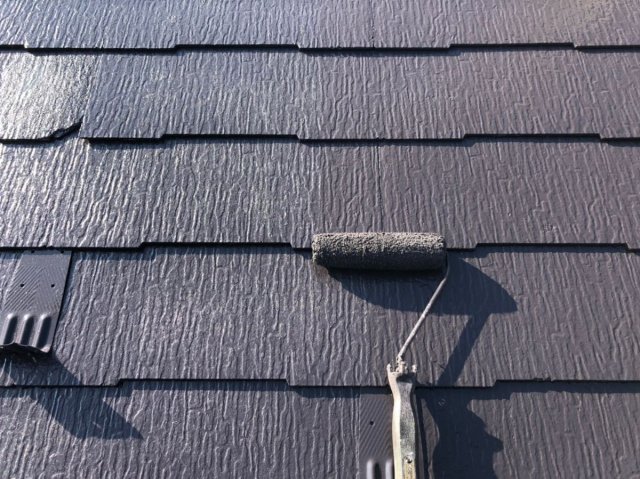

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

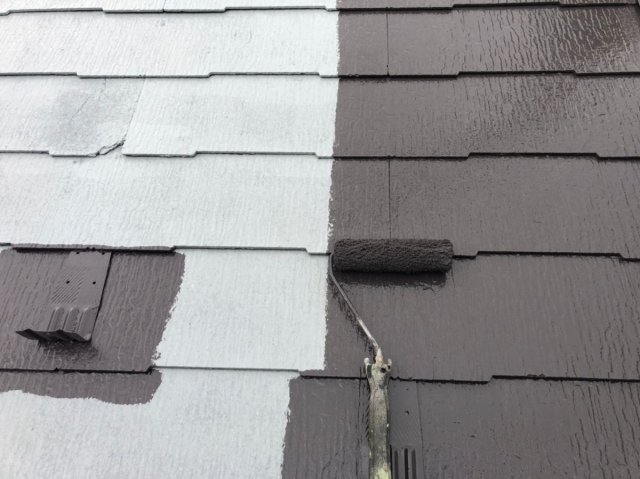

屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

屋根 完了
屋根塗装が完了しました。
今回のお家のお色は、アステックペイントの【キャビアブラウン】というお色を使用しました。

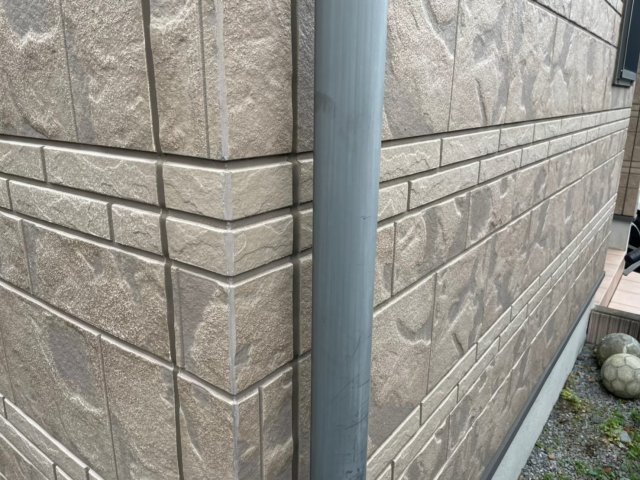

外壁 施工前

外壁施工前の様子です。

コーキング プライマー塗布
既存のコーキングを専用のカッターで丁寧に撤去しました。
その後、コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

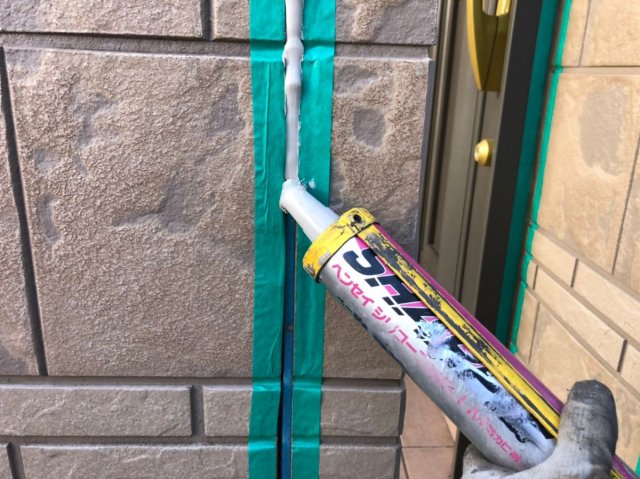

コーキング 充填
外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

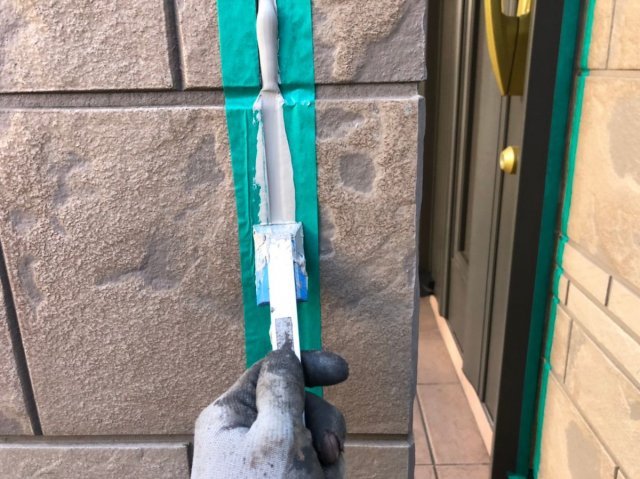

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

コーキング 完了
コーキングが完了しました。
このあと乾燥期間を設けて完成です。
外壁 高圧洗浄

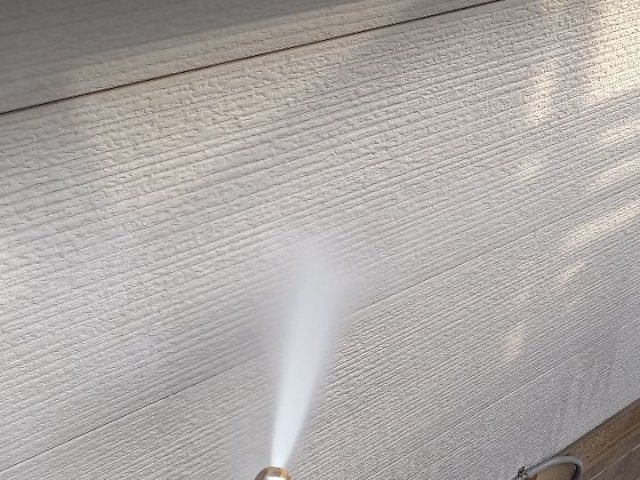

外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

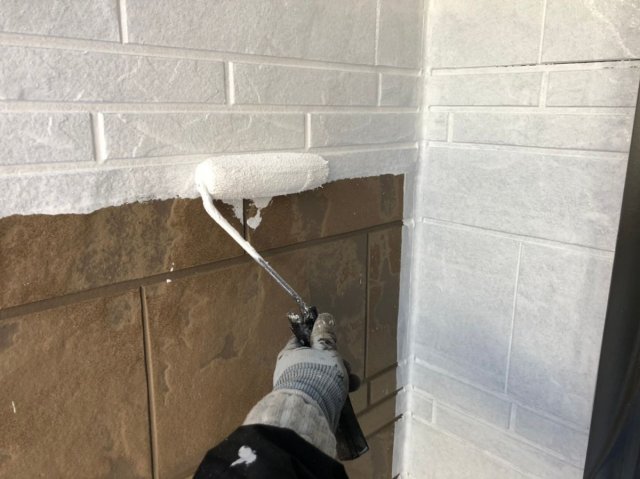

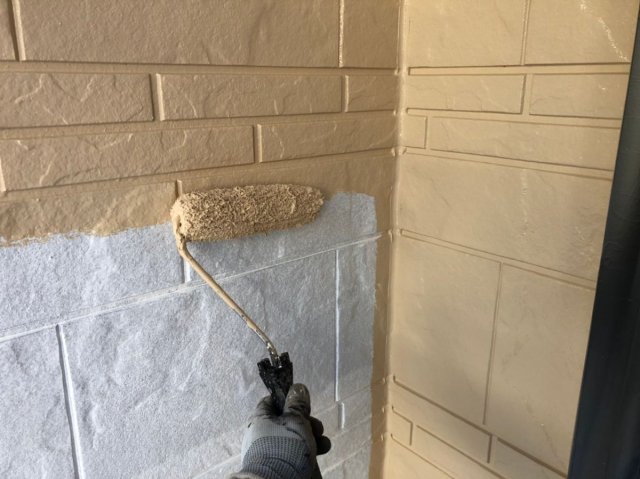

外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
(光の反射・足場シートの影響で上塗り1回目と色が違って見えています)
外壁 完了
外壁塗装が完了しました。
今回のお家は、ツヤを抑えた3ツヤ仕上げです。
雨樋 施工前
雨樋施工前の様子です。
雨樋 完了
研磨したあと上塗り2回で仕上げました。

軒裏天井 施工前
軒裏天井施工前の様子です。
軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

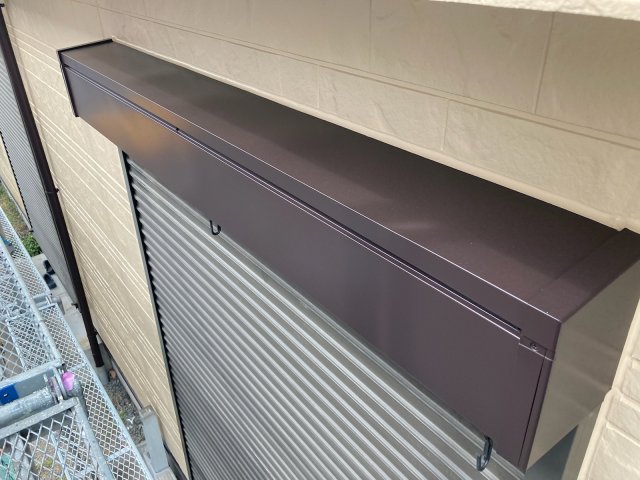

シャッターボックス 完了
研磨したあと上塗り2回で仕上げました。

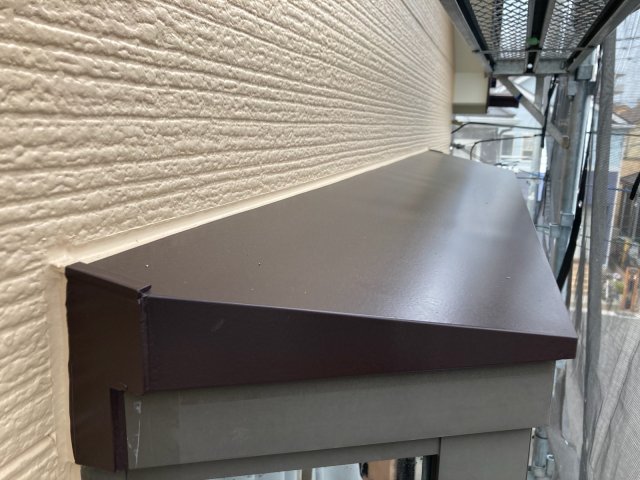

庇屋根 完了
研磨したあと上塗り2回で仕上げました。

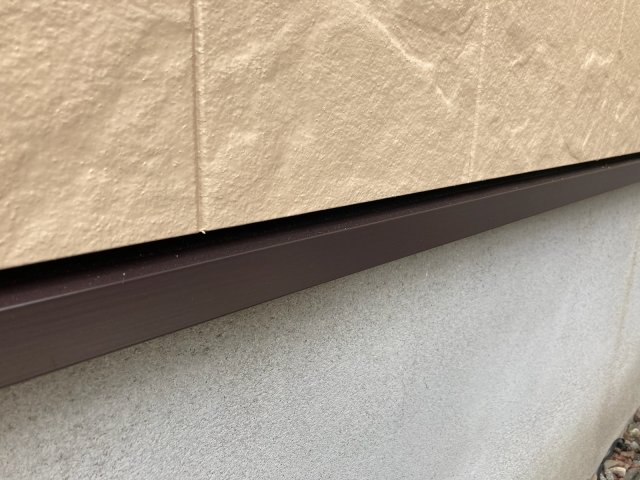

水切り 完了
研磨したあと上塗り2回で仕上げました。

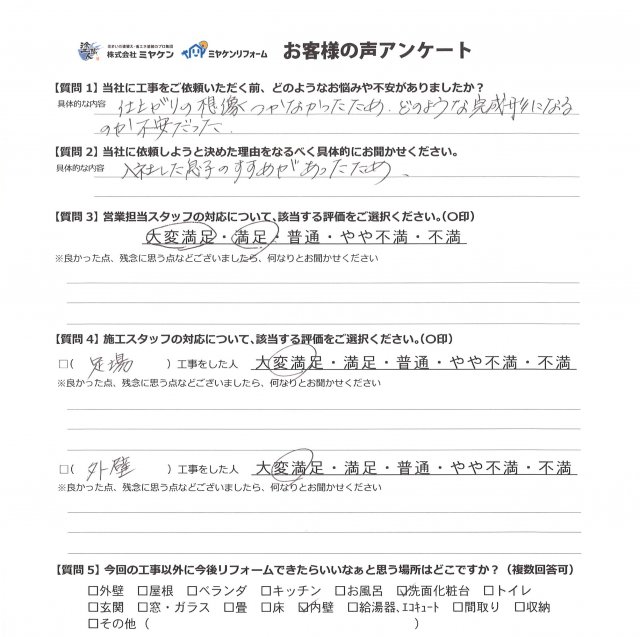

お客様の声
