さいたま市中央区M様 二色塗りの外壁塗装工事
物件データ
- 施工箇所
- 外壁・軒裏天井・破風板・雨樋・階段鉄部・手すり・シャッターボックス
- 外壁塗装
- アステックペイント低汚染遮熱シリコンプラン/長持ち期間15~18年(8年保証) 色:本体/スレートグレー 8080 増築部:ガルグレー 8109 ツヤあり
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155 階段鉄部・手すり/パーチグレー 8081 シャッターボックス/アイアンバーグ 8074
- 工事期間
- 2022.8.3~9.10
- 担当営業
- 福田
- 担当職人
- 吉田
- ご依頼のきっかけ
- 浦和店にご来店にて
- 工事費(総額)
- 1,480,000円
- 地域
- さいたま市中央区
- 外壁塗装プラン
- 低汚染プラン
- その他工事
- 防水工事
施工前のお悩み
外壁塗装の予算について

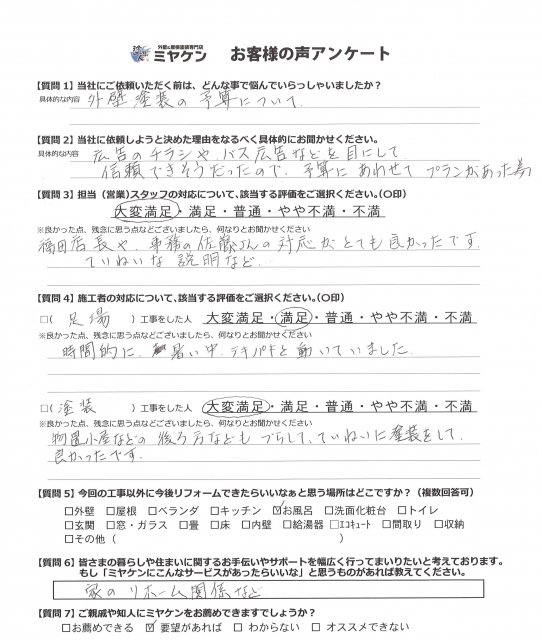

当社を選んだ決め手は?
広告のチラシやバス広告などを目にして信頼できそうだったので 予算に合わせてプランがあった為
建物診断の結果

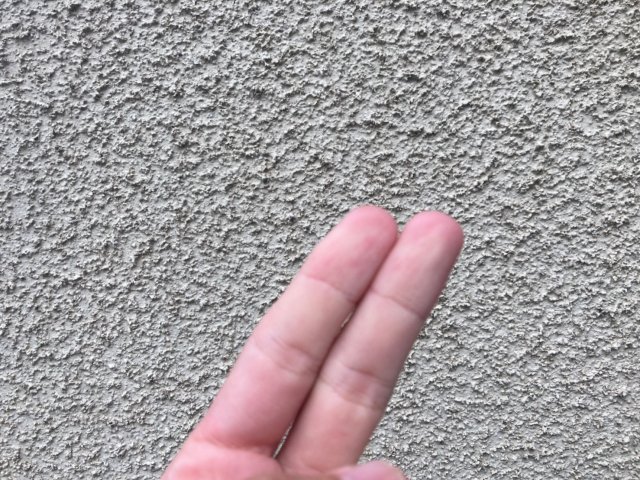

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。

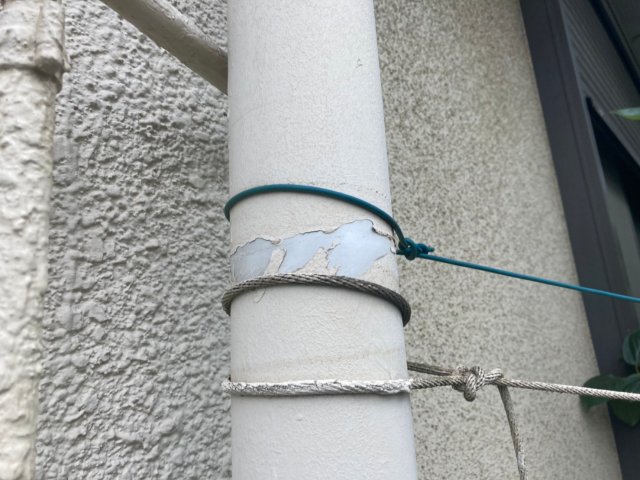

▲雨樋 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はお水を吸い込みやすくなります。
工事中のレポート

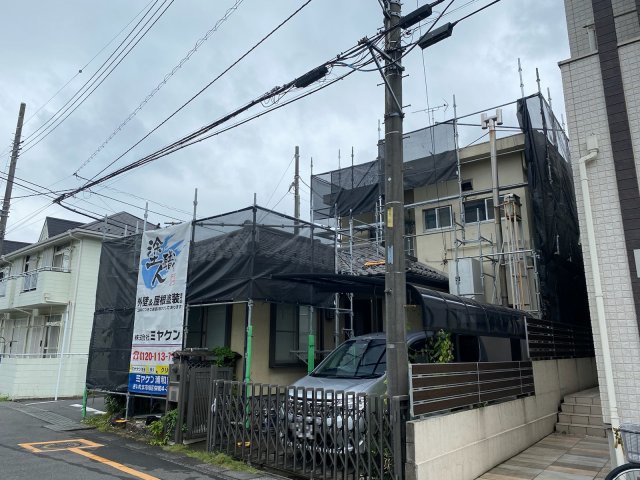

足場完成
1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

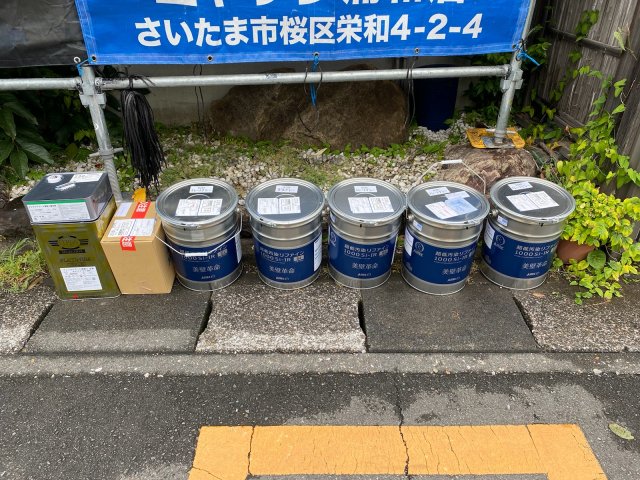

材料一式
こちらが使用する材料です。
外壁には低汚染遮熱シリコン塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。

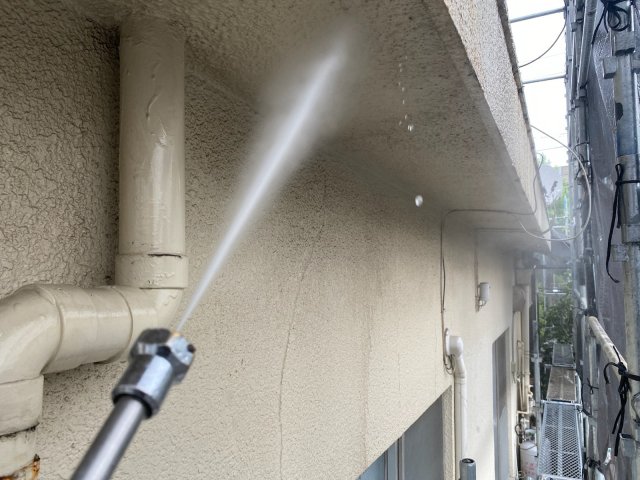

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

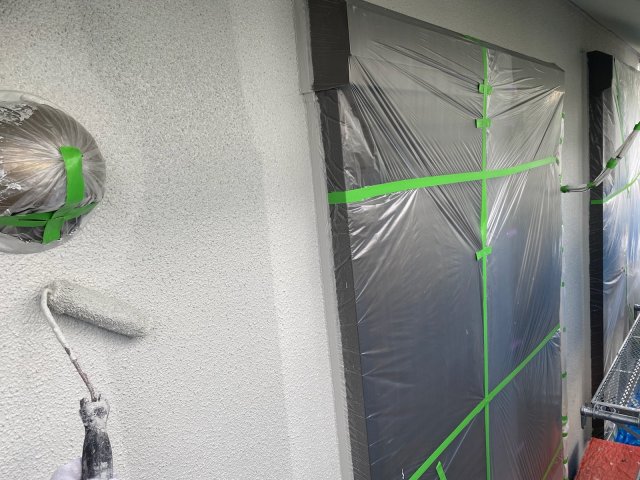

外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

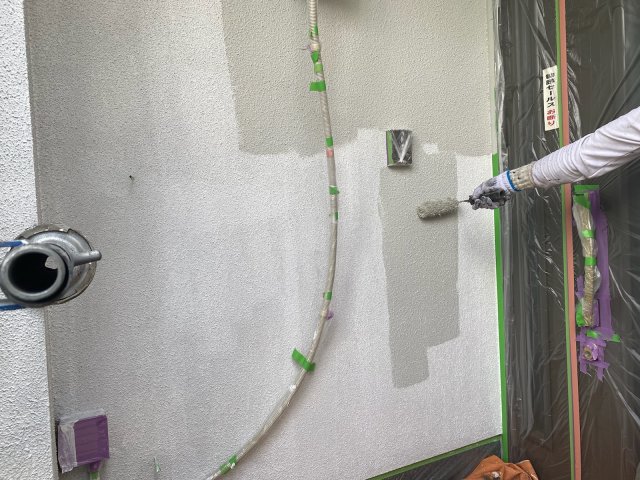

外壁(本体) 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

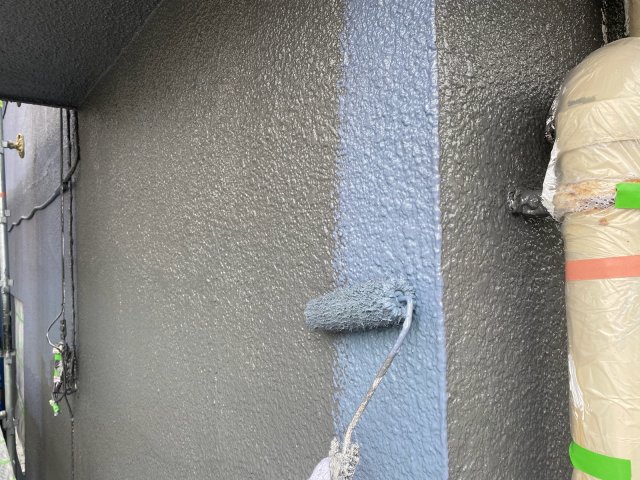

外壁(本体) 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
※足場シートや光の当たり方によって上塗り1回目と色が違って見えますが、お色は同じです。

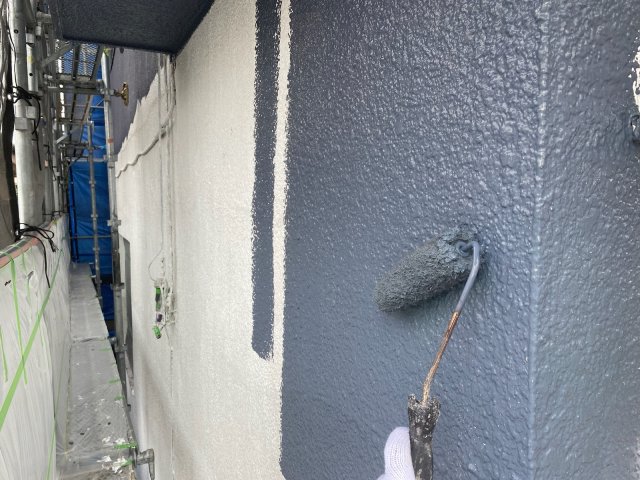

外壁(増築部分) 上塗り作業
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

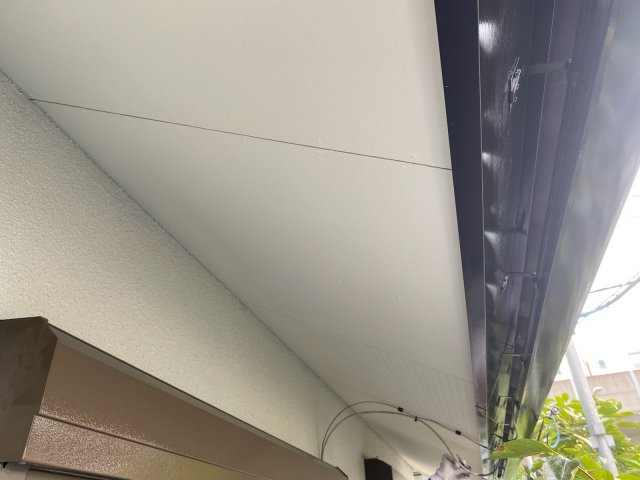

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。
雨樋 完了
研磨したあと上塗り2回で仕上げました。

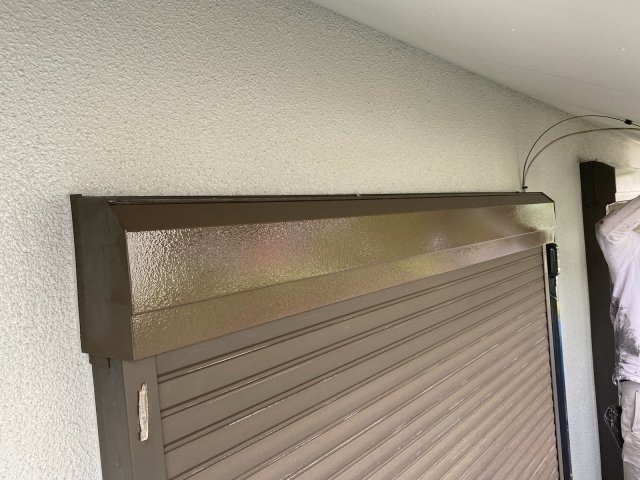

シャッターボックス 完了
研磨したあと上塗り2回で仕上げました。
階段部・手すり 完了
研磨したあと上塗り2回で仕上げました。
