川口市A様 アステックペイントのフッ素仕上の屋根外壁塗装工事
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・雨戸・水切り・シャッターボックス・戸袋・庇屋根・出窓屋根・塀
- 外壁塗装
- アステックペイント遮熱フッ素プラン/長持ち期間15~20年(10年保証)色:パストグリーン 9016 ツヤあり
- 屋根塗装
- アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証)色:グリーンレイバー 9116
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155・その他付帯部/こげ茶 SR-423
- 工事期間
- 2024/10/24~11/14
- 担当営業
- 礒村・山田
- 担当職人
- 星野
- ご依頼のきっかけ
- 弊社のチラシをご覧になって
- 工事費(総額)
- 1,270,000円
- その他工事
- 窓ガラスクリーニング
- カラー
- グリーン
- 地域
- 川口市
- 外壁塗装プラン
- フッ素プラン
- 屋根塗装プラン
- 遮熱フッ素プラン
施工前のお悩み
最近、屋根業者を装った人がよく訪問してきたり、しばらく外壁・屋根塗装をしてなかったので、そろそろやらなければいけない時期かなと思ったので。

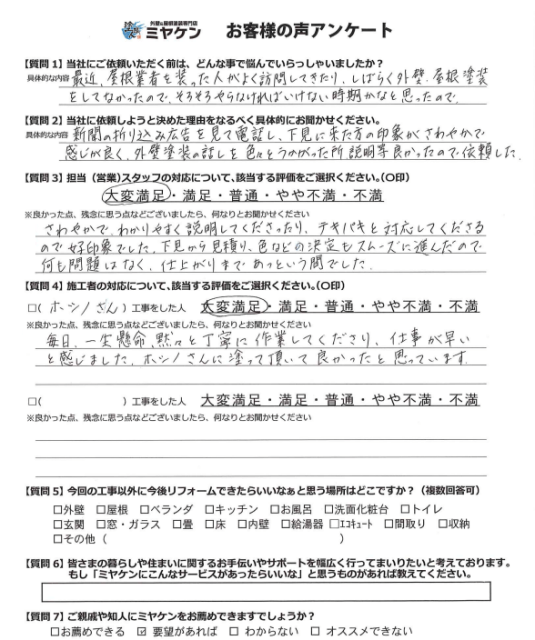

当社を選んだ決め手は?
新聞の折込広告を見て電話し、下見に来た方の印象がさわやかで感じが良く、外壁塗装の話を色々とうかがった所、説明等良かったので依頼した。
建物診断の結果

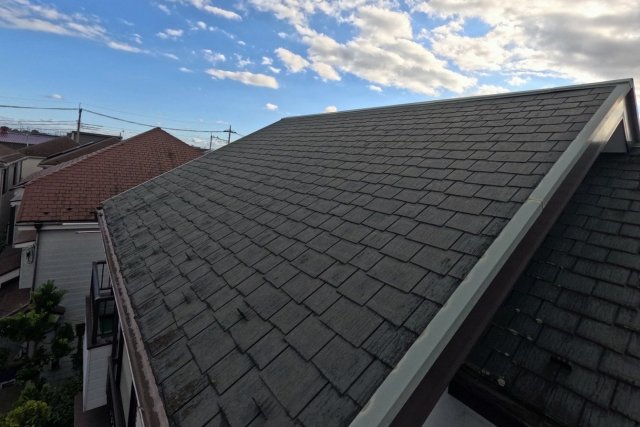

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料・防水性がが劣化して色あせとコケが発生している状態です。 塗装メンテナンスの初期段階の症状です。
▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

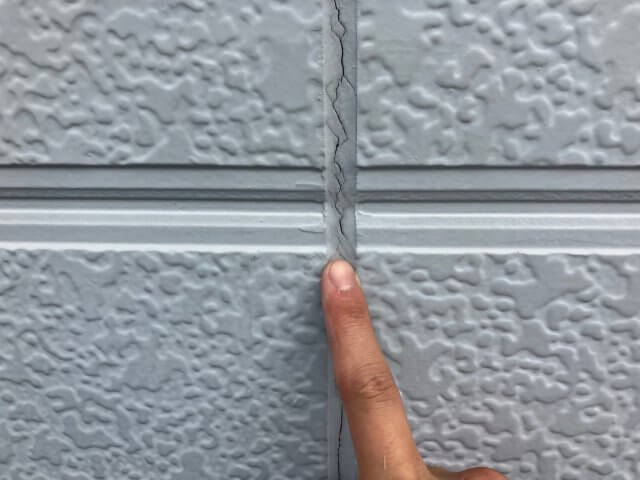

▲コーキングのひび割れ 紫外線の影響で、コーキングが劣化している状態です。

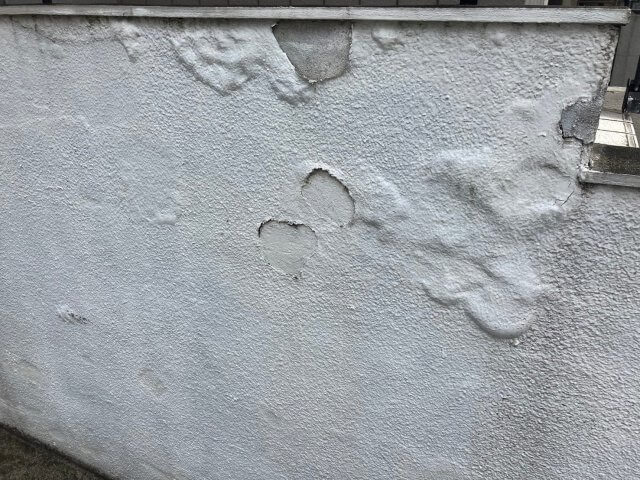

▲外壁 塗膜の膨れ・はがれ 前回の塗装工事の際に湿気が含まれて膨れてはがれてしまっている状態かと思われます。塗装されていない部分はお水を吸い込みやすくなります。 この場合は、膨れを除去してから塗装する必要があります。
工事中のレポート

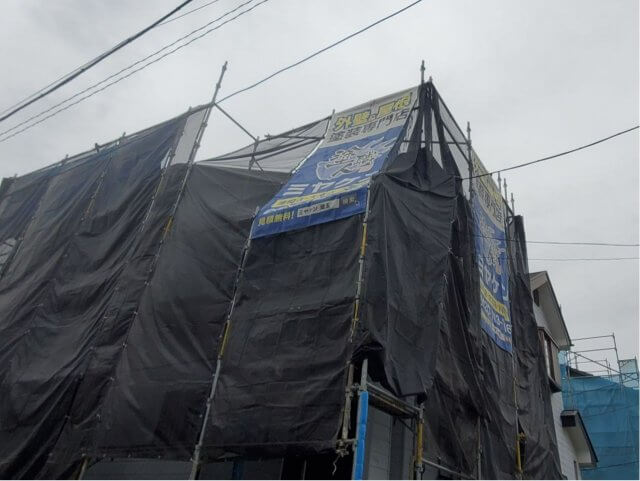

足場完成
1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。
屋根 下塗り作業

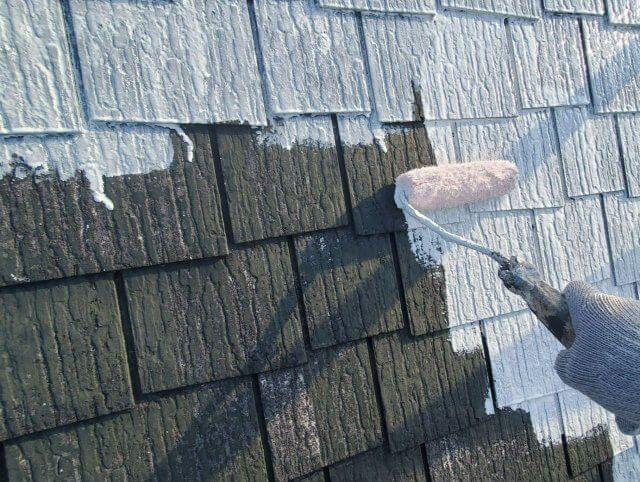

屋根についた砂埃などをきれいに洗い流した後、
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。
この下塗り作業を2回行いました。

屋根 上塗り作業1回目

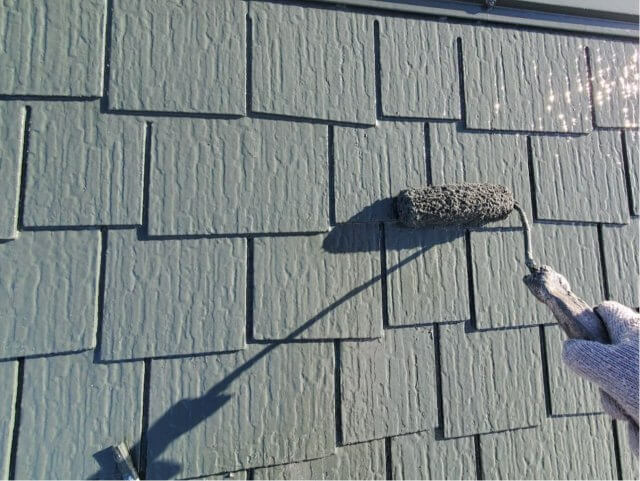

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

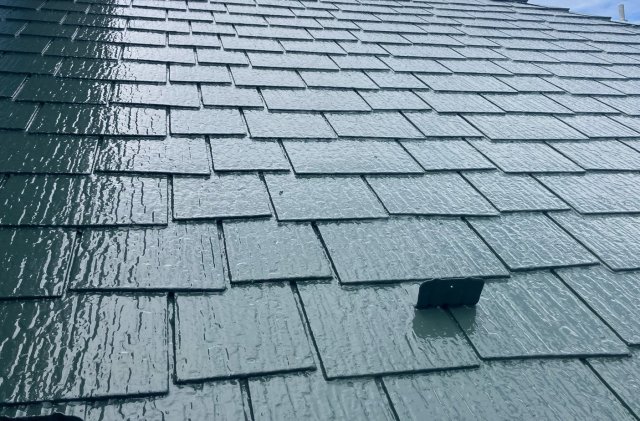

屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。
コーキング 撤去
既存のコーキングを専用のカッターで丁寧に撤去しました。
外壁を傷つけないように注意しました。

コーキング プライマー塗布
コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

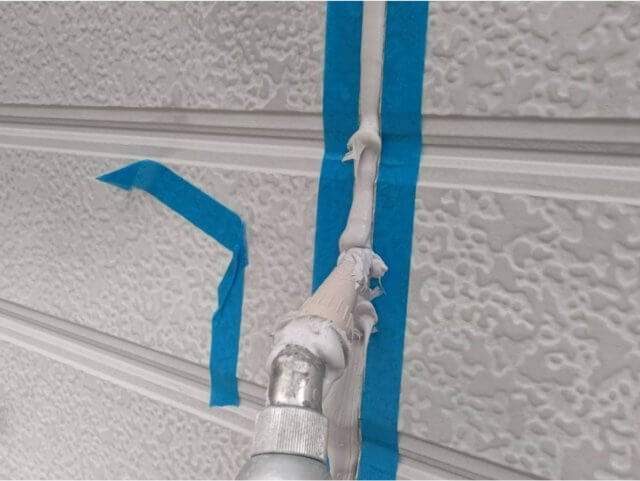

コーキング 充填
外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。
外壁 下塗り作業

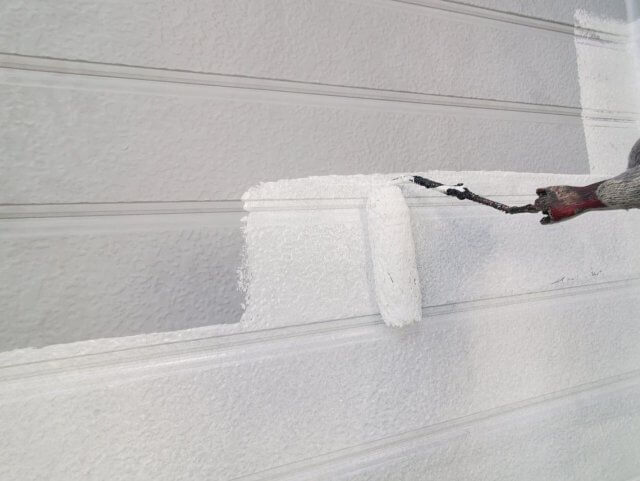

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

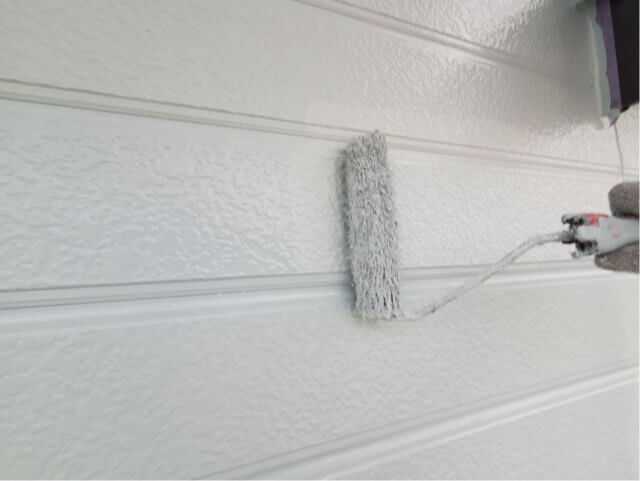

外壁 上塗り作業
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

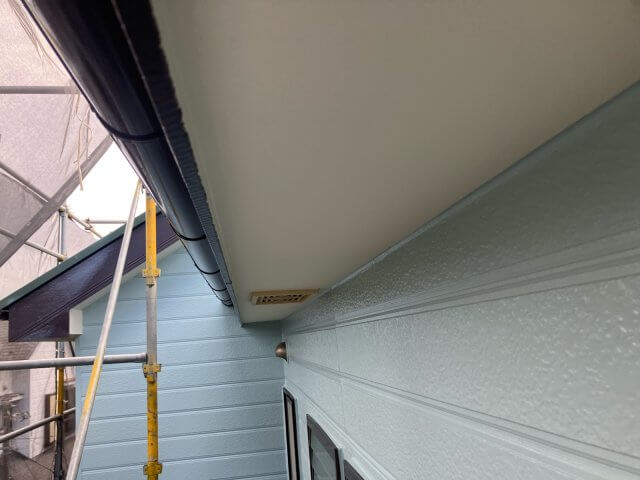

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

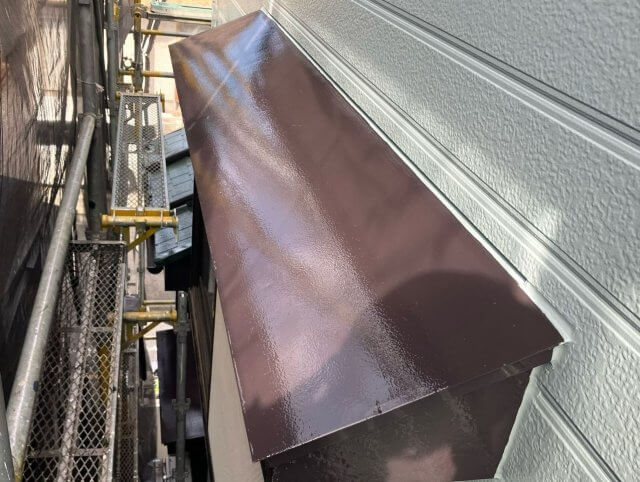

破風板 完了
研磨したあと上塗り2回で仕上げました。

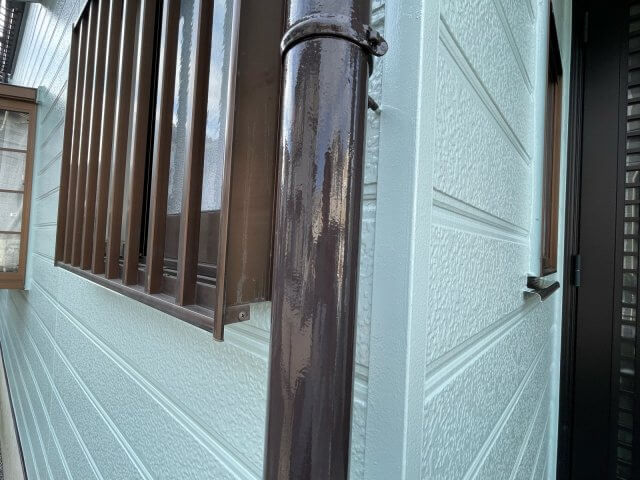

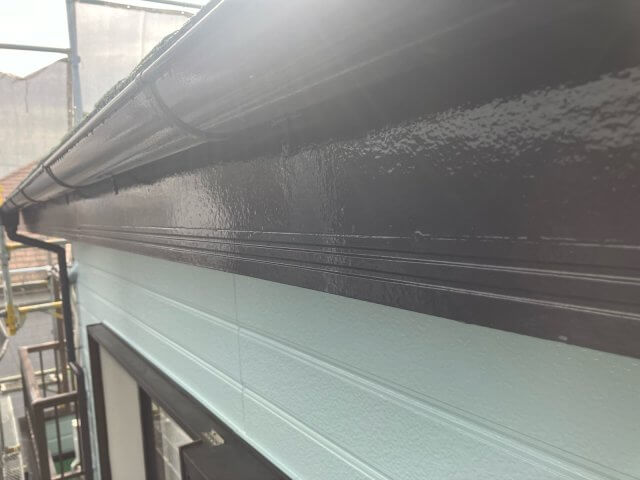

雨樋 完了
研磨したあと上塗り2回で仕上げました。
出窓屋根 完了
研磨したあと上塗り2回で仕上げました。

雨戸 完了
研磨したあと上塗り2回で仕上げました。
