ふじみ野市駒西U様 瓦屋根のお色変更塗装・サイディング外壁の塗装工事
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・雨戸・戸袋・庇屋根・水切り・下屋根・玄関ドア・エアコンカバー
- 外壁塗装
- 遮熱シリコンプラン/長持ち期間13~16年(7年保証) 色:ペールビスケット 8093 3分艶
- 屋根塗装
- 遮熱シリコンプラン/長持ち期間13~16年(5年保証) 色:ミッドナイトブルー 9117
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年
- 工事期間
- 2021/3/24~4/12
- 担当営業
- 大谷・川浦
- 担当職人
- 森村
- ご依頼のきっかけ
- 弊社のチラシをご覧になって
- 工事費(総額)
- 980,540円
- その他工事
- 窓ガラスクリーニング・エアコンテープ巻き直し
- カラー
- ホワイト
- 地域
- ふじみ野市
- 外壁塗装プラン
- 遮熱シリコンプラン
- 屋根塗装プラン
- 遮熱シリコンプラン
建物診断の結果

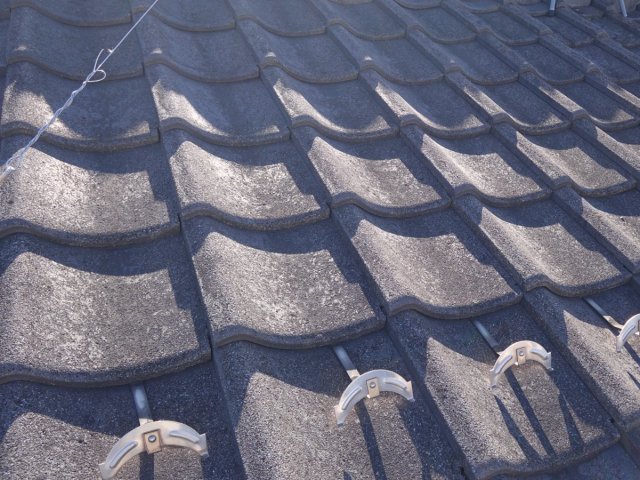

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化していました。塗装メンテナンスの初期段階の劣化症状です。

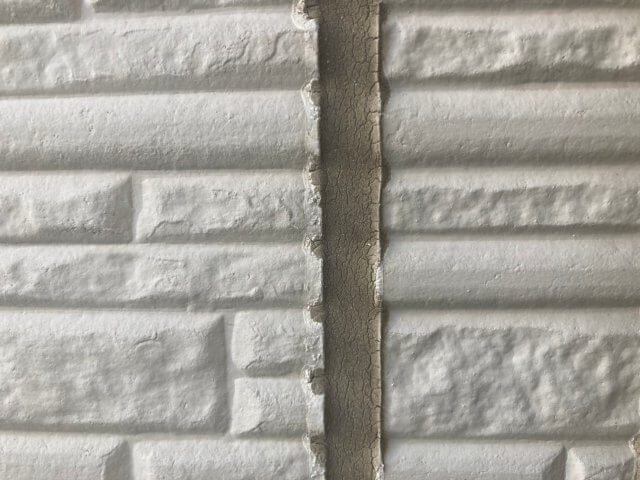

▲コーキングのひび割れ 紫外線の影響でコーキングが硬化し、表面が割れてしまっています。

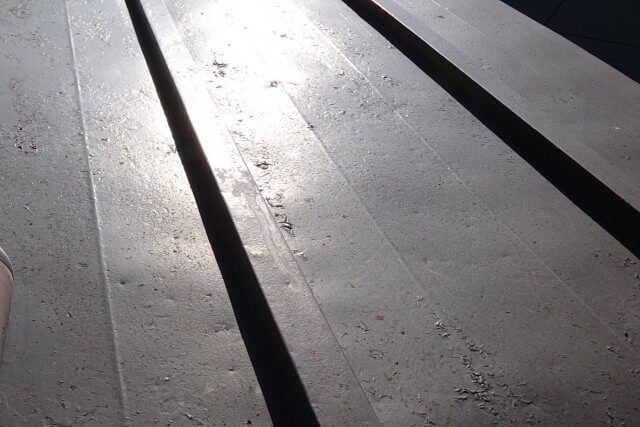

▲下屋根 塗膜のはがれ 紫外線の影響で塗膜がはがれてしまっています。塗装されていない部分はサビやすくなります。
工事中のレポート
材料一式
こちらが使用する材料です。
屋根・外壁にはそれぞれ専用のアステックペイントの遮熱シリコン塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッソ塗料を使用しました。
足場組完了後、高圧洗浄を行いました。
屋根 下塗り作業
屋根材と上塗りの密着をよくするために、たっぷり下塗り材を塗っていきました。
この下塗り作業を2回行いました。
屋根 上塗り作業1回目

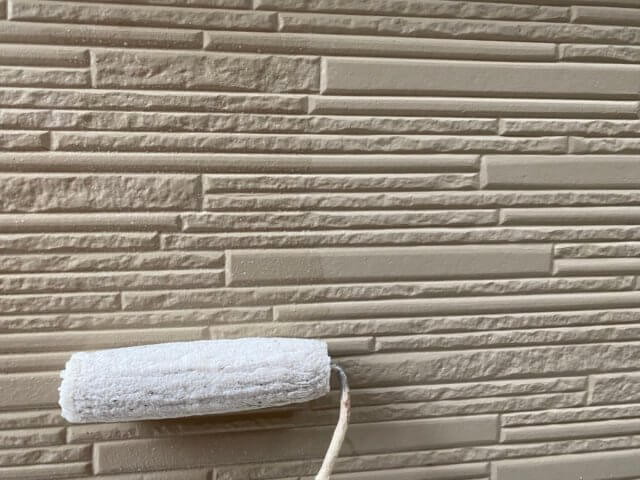

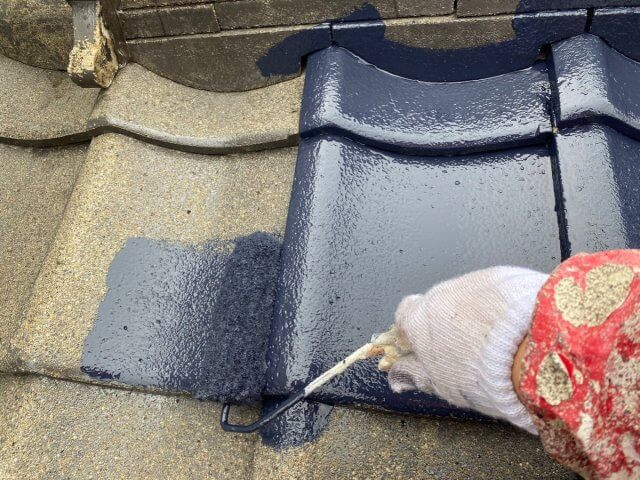

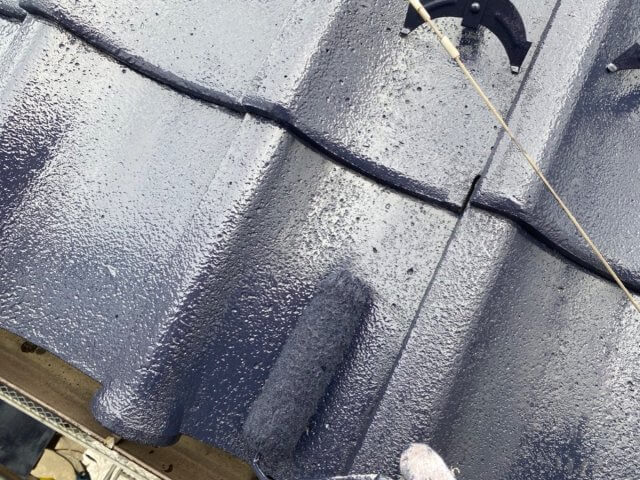

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。
コーキング撤去
既存のコーキングを専用のカッターで撤去していきました。

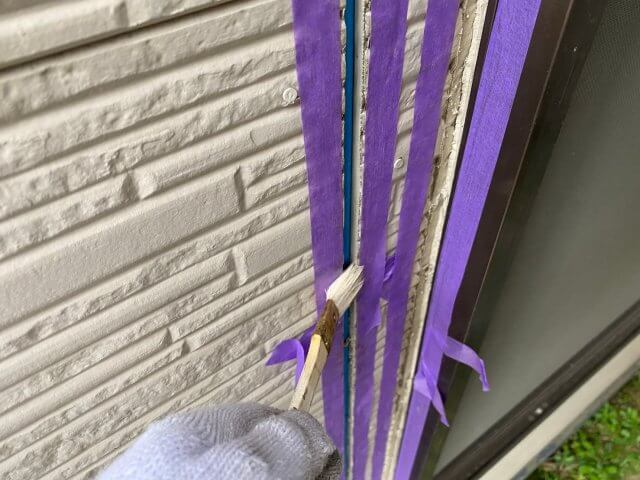

コーキング プライマー塗布

既存のコーキングを撤去した後にプライマーを塗布しました。
これはコーキング材と外壁材との密着性を高めるために行います。

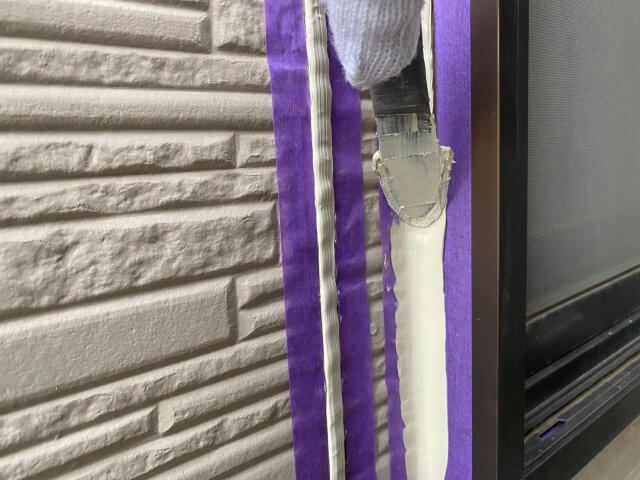

コーキング 充填

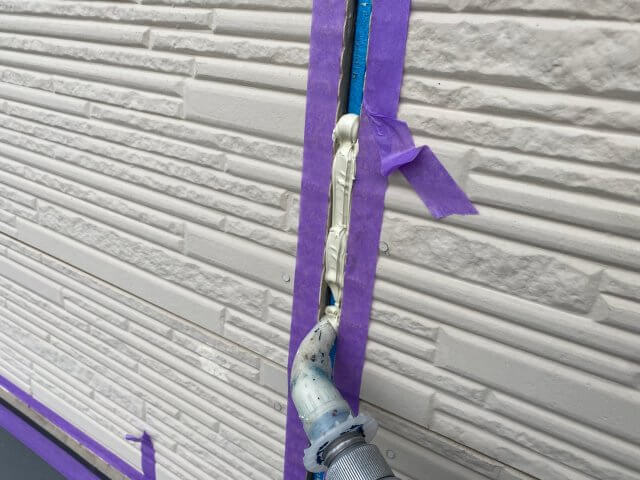

外壁目地に新しいコーキングを充填していきました。
コーキングは目地からの雨漏りを防ぐ役割があります。
コーキング ヘラ押え
充填したコーキングをへら押えて、表面を平らにしていきました。
仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がすことでコーキングの膨れを防ぎます。
コーキング完了

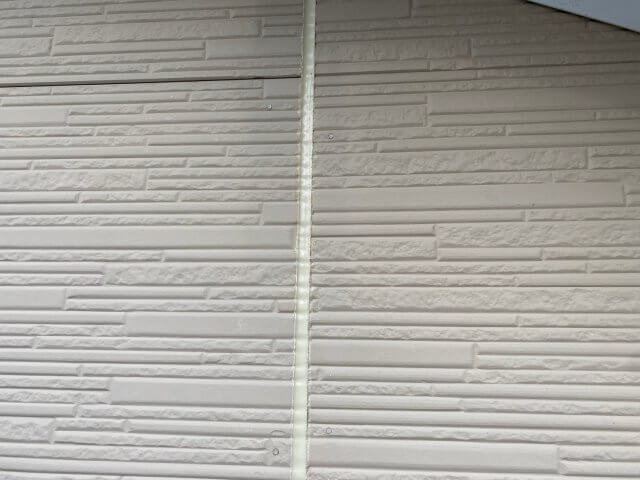

コーキング完了の様子です。
2.3日乾燥期間を設け、次の工程に取り掛かります。

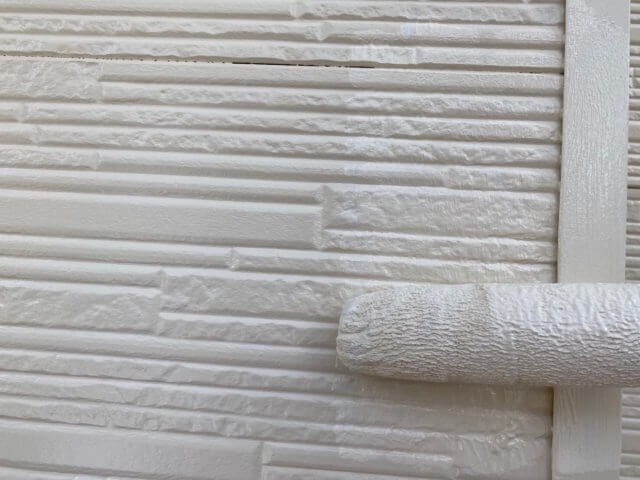

外壁 下塗り作業
上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

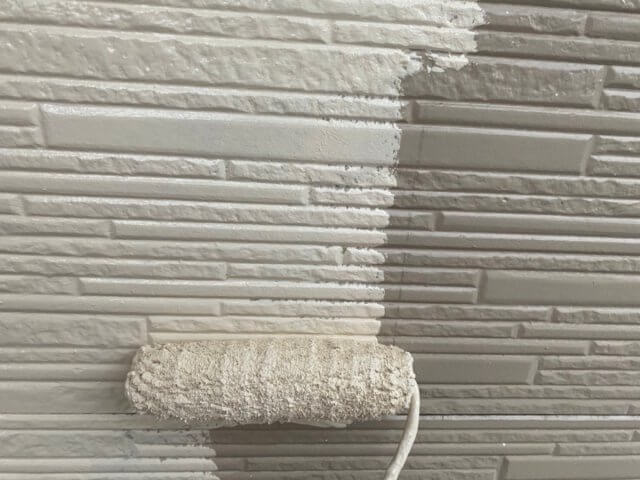

外壁 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
外壁 上塗り作業2回目
塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

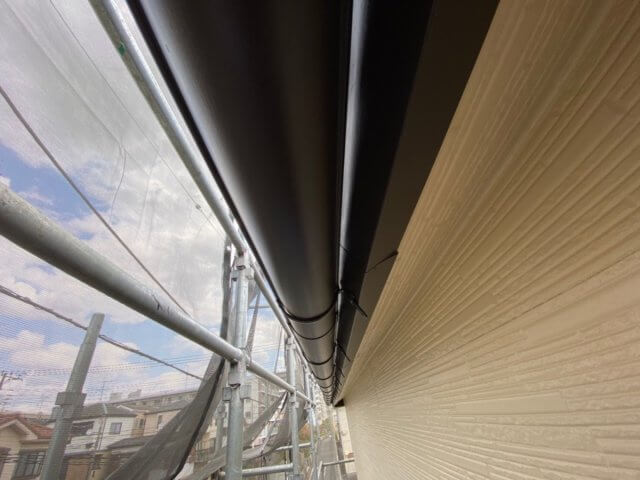

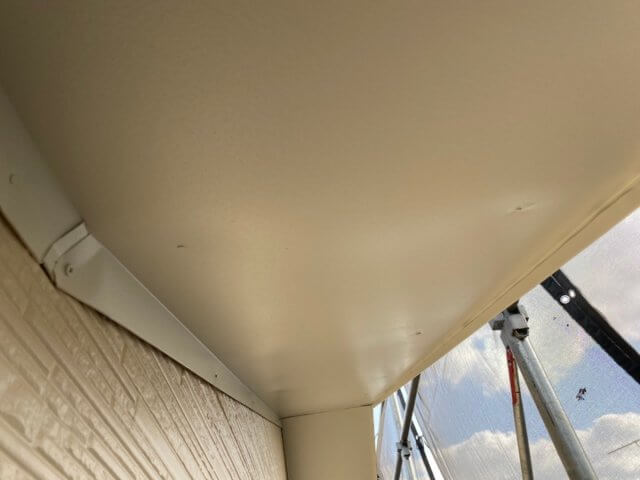

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。
雨樋 完了
研磨したあと上塗り2回で仕上げました。

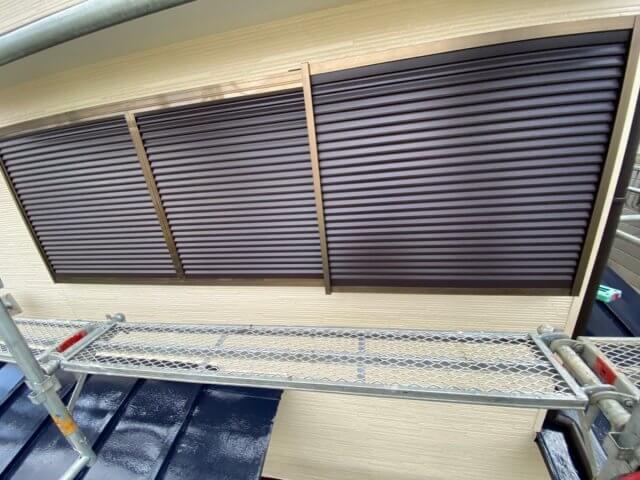

雨戸 完了
研磨したあと吹き付け塗装を2回して仕上げました。

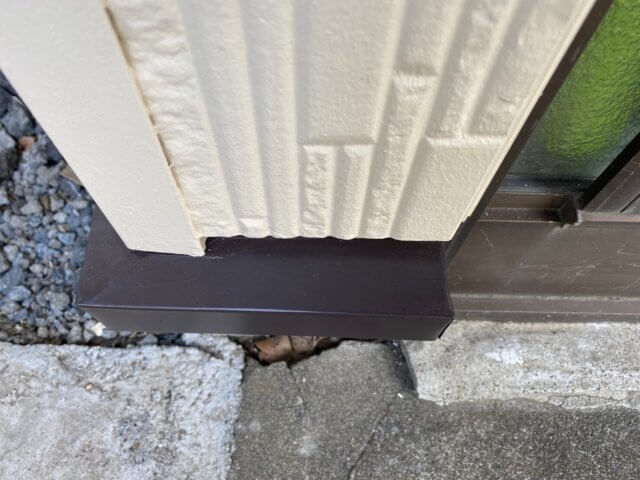

水切り 完了
研磨したあと刷毛を使用して上塗り2回で仕上げました。
下屋根 下塗り錆止め

金属屋根のサビや腐食を抑制するために、サビ止め材を塗装していきました。
下屋根 完了
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

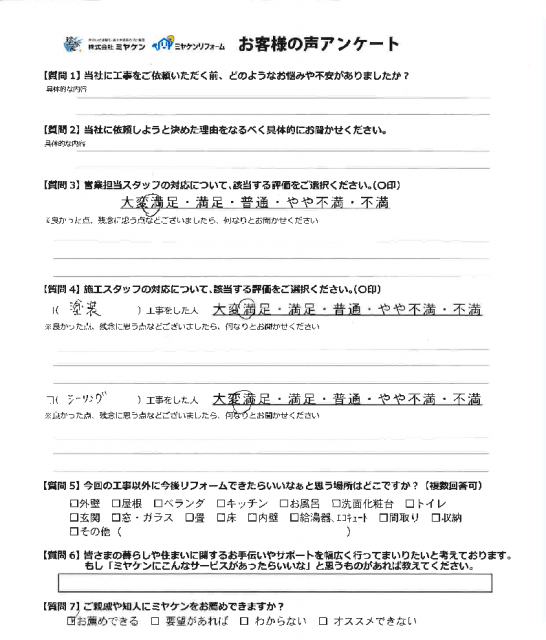

お客様の声
