さいたま市南区N様 アステックペイントのフッ素塗料の屋根塗装・2色仕様の外壁塗装工事

屋根外壁塗装工事 完了
屋根外壁塗装工事 施工前
  • BEFORE

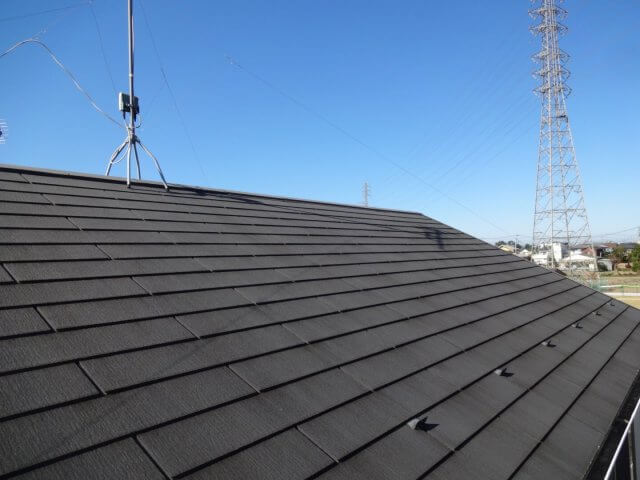

    屋根 施工前

    AFTER

    屋根完了

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・水切り・配線・エアコンカバー
外壁塗装
アステックペイント低汚染遮熱フッ素プラン/長持ち期間20~24年(10年保証) 色:(メイン)チヤコール 8079・ペリーウィンクルブルー 9006 3分艶
屋根塗装
アステックペイント遮熱フッ素プラン/長持ち期間16~20年(7年保証)
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:配管/黒色 ND-20・その他/シルキーホワイト ND-155
工事期間
2021/3/2~3/26
担当営業
大谷・川浦
担当職人
八木
ご依頼のきっかけ
川越店にご来店にて
工事費(総額)
1,260,000円
その他工事
配線金具交換・窓ガラスクリーニング
カラー
ホワイト グレー・ブラック 2色以上
地域
さいたま市桜区
屋根塗装プラン
遮熱フッ素プラン

施工前のお悩み

価格や内容が他の業者だと分からないことが多くありました。

当社を選んだ決め手は?

初回の対応力や説明が良かった事と、自宅から一番近かった為。

建物診断の結果

屋根 色あせ

▲屋根 色あせ 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期劣化症状です。

外壁 コケ

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

コーキング 破断

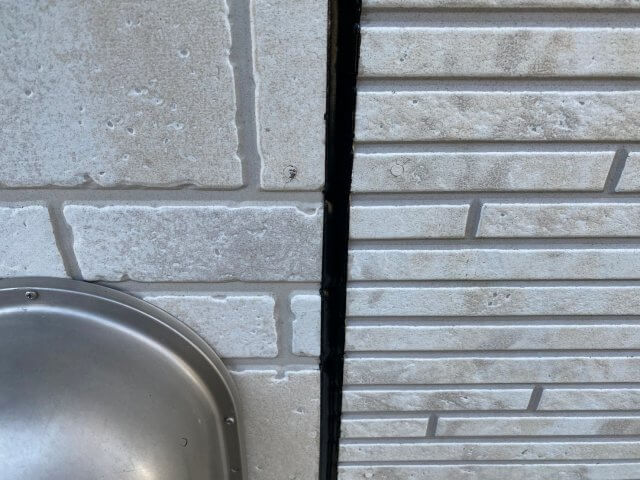

▲コーキングの破断 紫外線の影響で、コーキングの弾力が低下し亀裂が入っていました。

工事中のレポート

2021.03.02

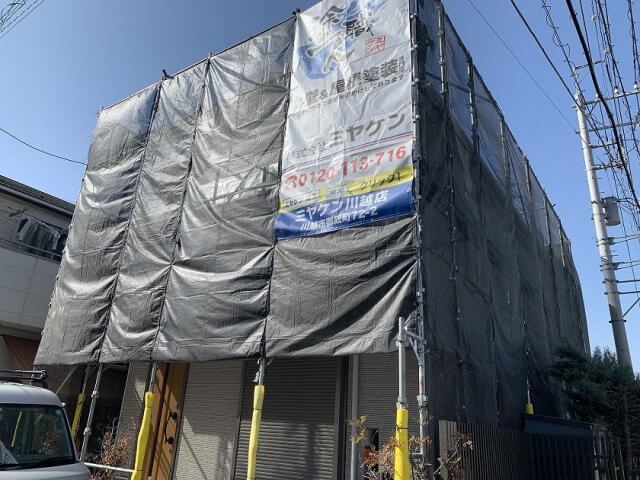

足場組み

足場完成

塗装工事前に、足場の組み立てを行いました。
安全性や塗料の飛散を防ぐためにメッシュシートを張っていきました。

2021.03.08
屋根 高圧洗浄

屋根 高圧洗浄

長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2021.03.13

屋根 下塗り作業

屋根 下塗り作業

屋根材と上塗りの密着よくするために、たっぷり下塗り材を塗っていきます。
この下塗り作業を2回行います。

2021.03.15
屋根 タスペーサー差し込み

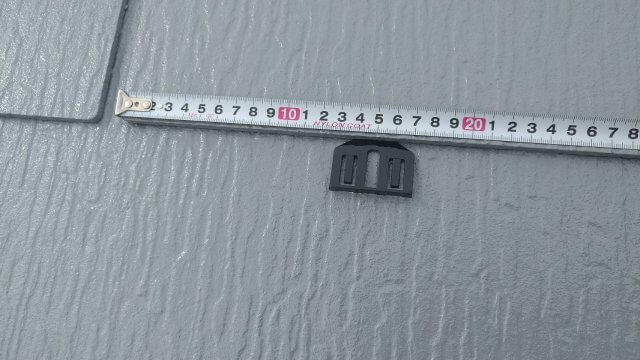

タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。
隙間を作ることによって屋根からの雨水の浸入を防ぐ効果があります。

2021.03.16

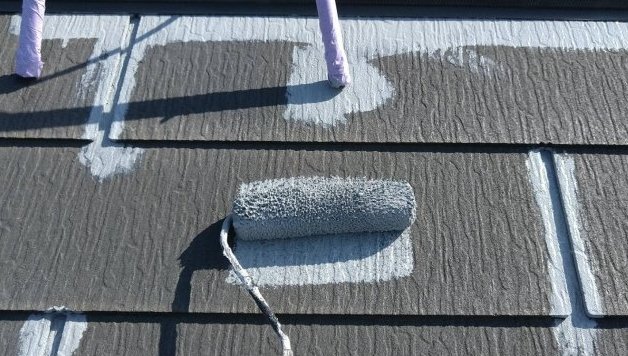

屋根上塗り作業1回目

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.03.17
屋根 上塗り2回目

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.03.03
コーキング 撤去

コーキング撤去

既存のコーキングを専用のカッターで撤去していきました。

2021.03.03

プライマー塗布

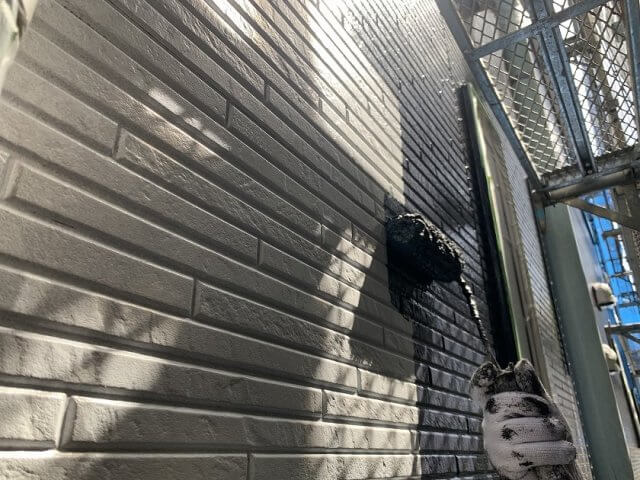

コーキング プライマー塗布

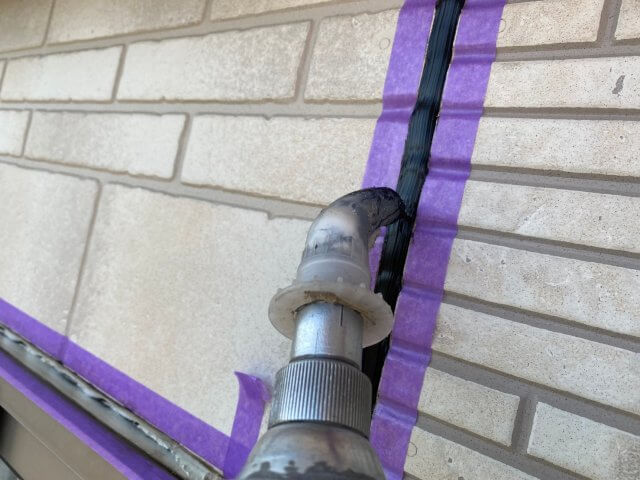

既存のコーキングを撤去した後にプライマーを塗布しました。
これはコーキング材と外壁材との密着性を高めるために行います。

2021.03.04
コーキング 充填

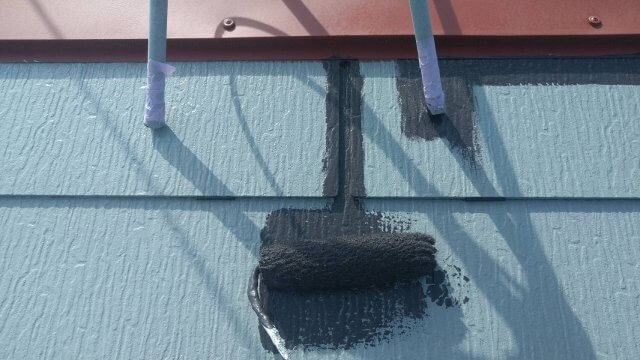

コーキング 充填

外壁目地に新しいコーキングを充填していきました。コーキングは目地からの雨漏りを防ぐ役割があります。
また、充填したコーキングをへら押えて、表面を平らにしていきました。
仕上がりの見た目を綺麗にするだけでなく、コーキング材を充填したときにできる空気層をしっかりと逃がすことでコーキングの膨れを防ぎます。

2021.03.04
コーキング 完了

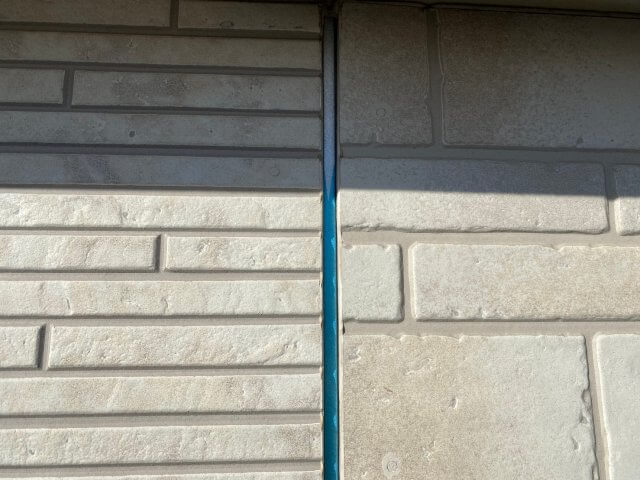

コーキング完了

コーキング完了の様子です。
2.3日乾燥期間を設け、次の工程に取り掛かります。

2021.03.08

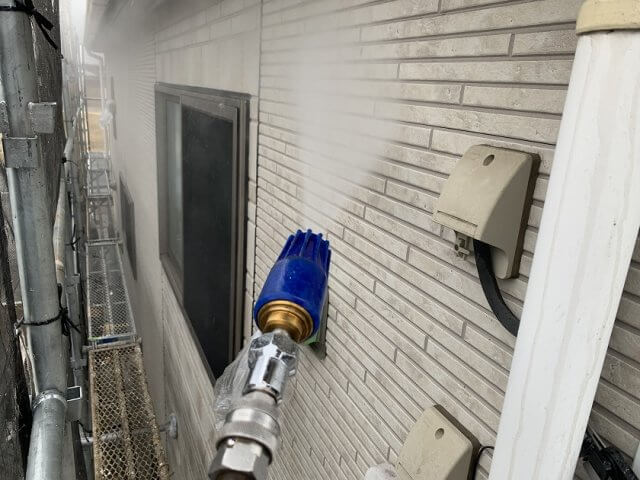

外壁 高圧洗浄

外壁 高圧洗浄

長年の汚れやコケを時間をかけて洗い残しがないように確認をしながら洗浄しました。

2021.03.17

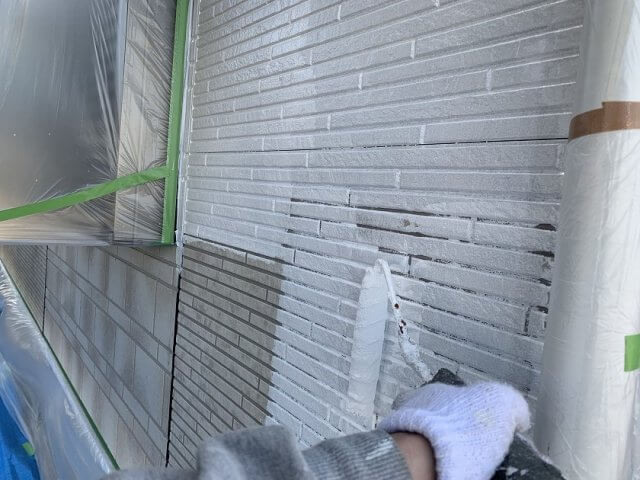

外壁下塗り作業

外壁 下塗り作業

上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2021.03.19
外壁上塗り作業1回目

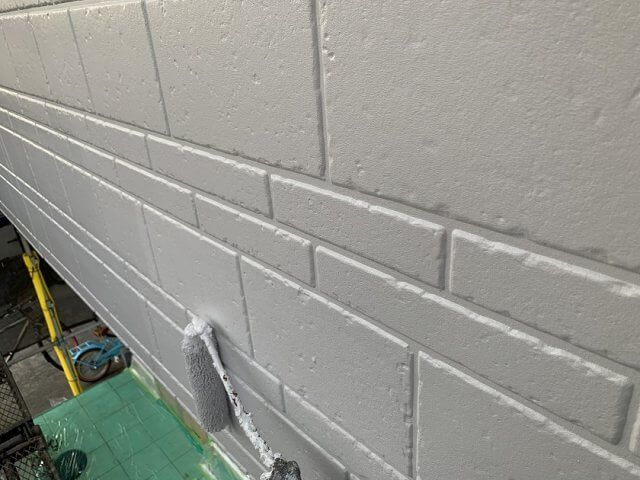

外壁(メイン) 上塗り作業1回目

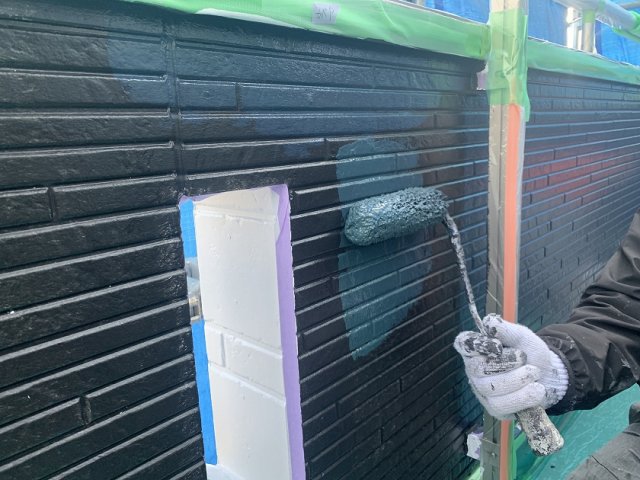

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2021.03.22
外壁 上塗り作業2回目

外壁(メイン) 上塗り作業2回目

塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.03.22
外壁上塗り作業(アクセント)

外壁(アクセント)上塗り作業

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.03.22

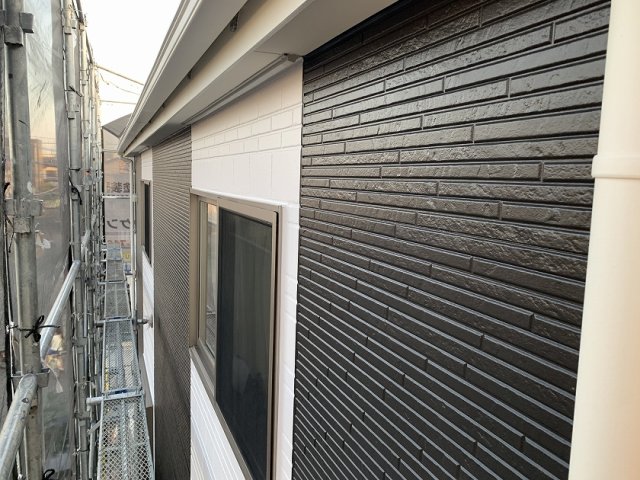

外壁 完了

外壁 完了

外壁完了の様子です。
今回のお家は、艶を抑えた3艶仕上げです。

2021.03.23

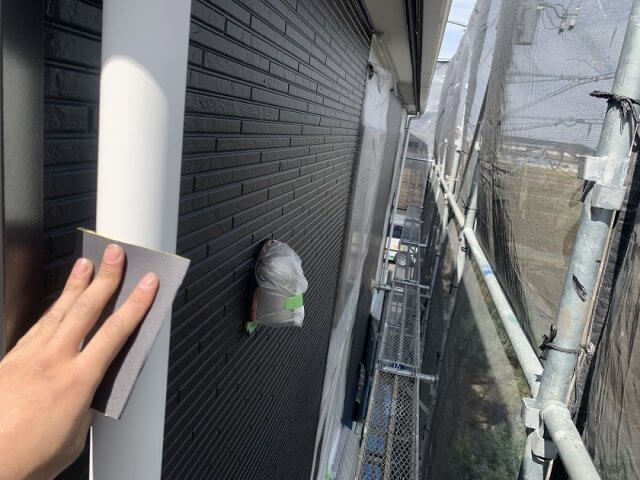

雨樋 研磨作業

雨樋 研磨作業

塗料との密着を高めるために表面を整えていきました。

2021.03.23

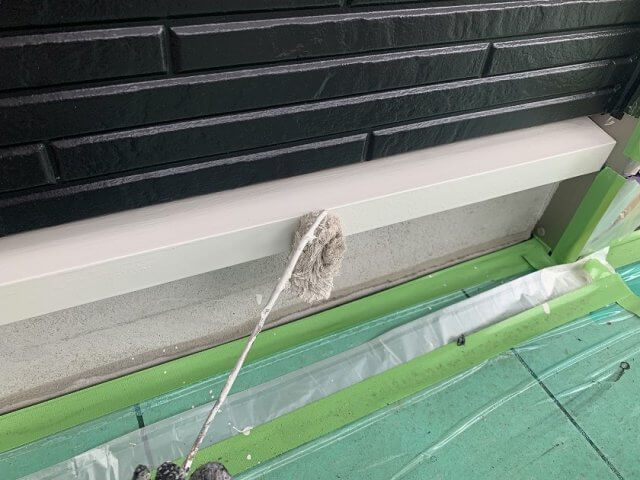

雨樋 上塗り作業

雨樋 上塗り作業

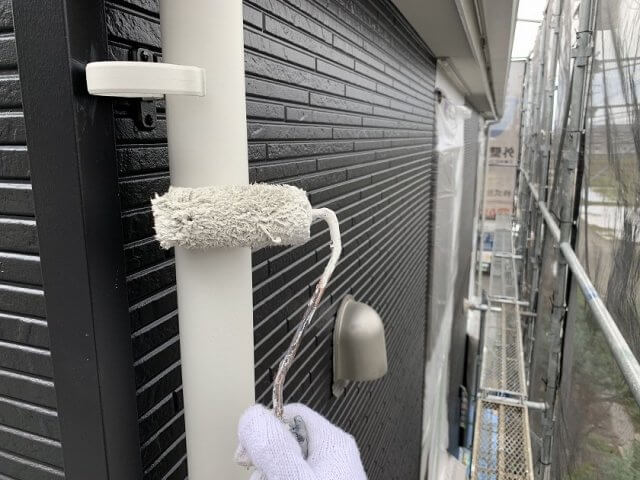

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
また、塗料が蒸発して気泡が発生しないよう、上塗りを2回塗装しました。

2021.03.24
水切り 上塗り作業

水切り 完了

研磨したあと上塗り2回で仕上げました。
フッ素塗料を使用しているため、耐久性もぐんとあがりました。
