狭山市柏原K様 ツートン仕上げの屋根外壁塗装工事

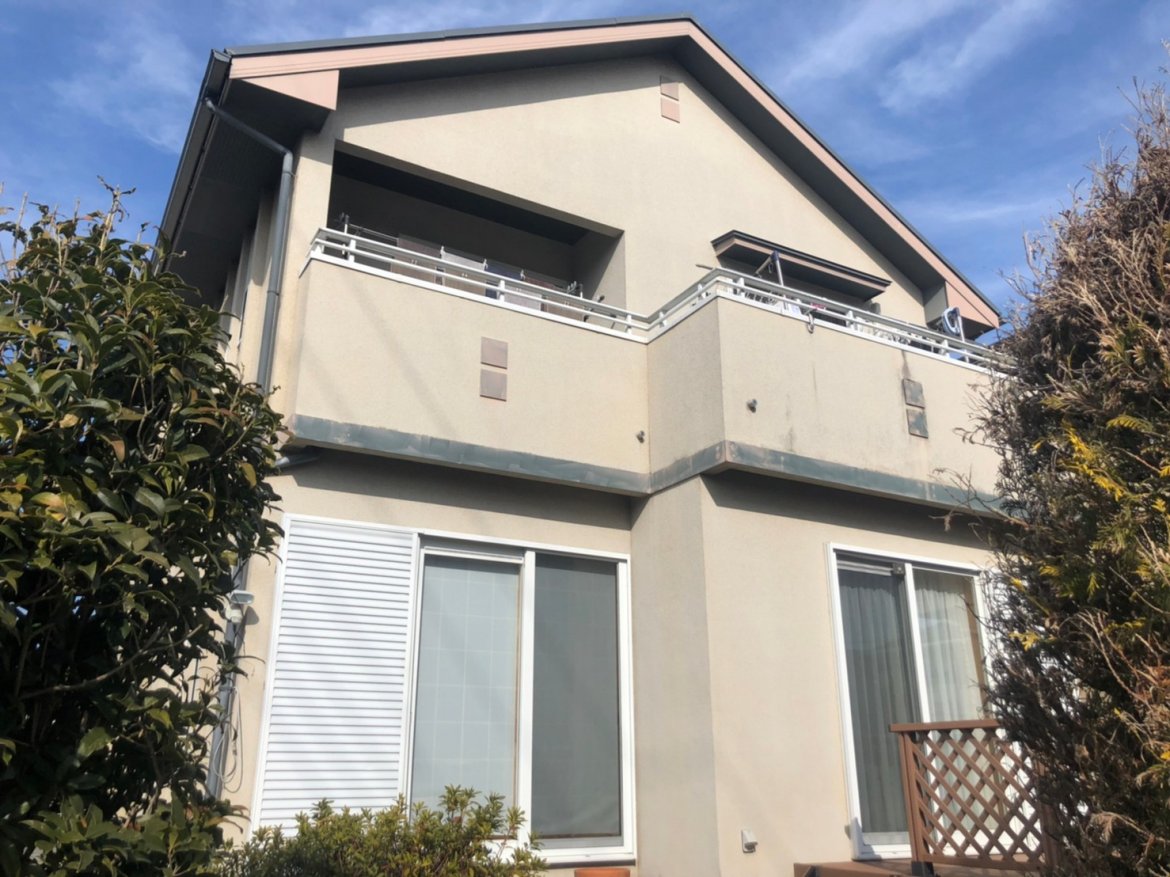

家

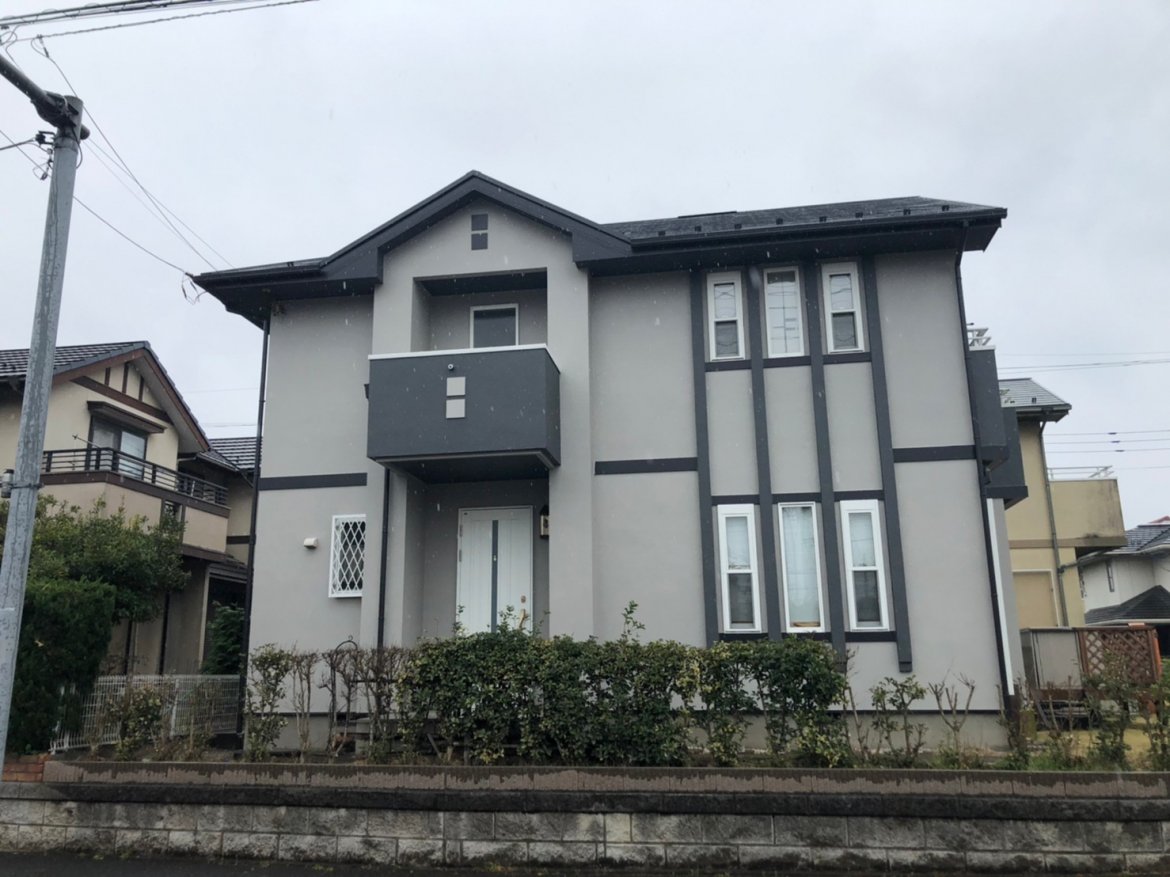

家
  • BEFORE

    屋根

    AFTER

    屋根
  • BEFORE

    外壁

    AFTER

    外壁

物件データ

施工箇所
屋根・外壁・軒裏天井・破風板・雨樋・水切り・幕板・庇屋根・エアコンカバー
外壁塗装
アステックペイント低汚染遮熱シリコンプラン/長持ち期間15~18年(8年保証) 色:(メイン)バーチグレー 8081 3分ツヤ・(アクセント)スレートグレー 8080 3分ツヤ
屋根塗装
アステックペイント遮熱シリコンプラン/長持ち期間13~16年(5年保証) 色:カーボングレー 9111
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/スレートグレー 8080 ツヤ消し・その他付帯部/黒 N-20 3分ツヤ
工事期間
2022/03/14~3/31
担当営業
大谷
担当職人
山﨑
ご依頼のきっかけ
弊社の顧客さまからのご紹介にて
工事費(総額)
1,290,000円
その他工事
窓ガラスクリーニング・エアコンカバー取り付け
カラー
グレー・ブラック
地域
埼玉県
外壁塗装プラン
低汚染プラン
屋根塗装プラン
遮熱シリコンプラン
その他工事
その他

施工前のお悩み

外壁の汚れ

当社を選んだ決め手は?

顧客様からのご紹介

建物診断の結果

屋根

▲屋根 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

屋根 欠け

▲屋根 欠け 地震など外部からの衝撃によってかけてしまった状態です。

外壁

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

雨樋 色あせ

▲雨樋 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

工事中のレポート

2022.03.15
足場

足場完成

1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.03.15
材料

材料一式

こちらが使用する材料です。
屋根にはアステックペイントの遮熱シリコン塗料・
外壁にはアステックペイントの超低汚染遮熱シリコン塗料・付帯部にはフッ素塗料を使用しました。

2022.03.15
外壁

外壁 施工前

外壁施工前の様子です。

2022.03.17
コーキング

コーキング 撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。
外壁を傷つけないように注意しました。

2022.03.17
コーキング

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.03.18
コーキング

コーキング 充填

外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

2022.03.18
LINE_ALBUM_神坂邸 狭山市柏原_220324_18

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.03.18
コーキング

コーキング 完了

コーキングが完了しました。
このあと乾燥期間を設けて完成です。

2022.03.15
屋根

屋根 施工前

屋根施工前の様子です。

2022.03.16
屋根 高圧洗浄

屋根 高圧洗浄

屋根についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

2022.03.23
屋根塗装

屋根 下塗り作業

屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。
この下塗り作業を2回行いました。

2022.03.24
タスペーサー

タスペーサー差し込み作業

屋根と屋根の隙間にタスペーサーを差し込みました。
隙間を作ることによって雨漏りを防ぐ効果があります。

2022.03.25
屋根塗装

屋根 上塗り作業1回目

メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。

2022.03.25
屋根塗装

屋根 上塗り作業2回目

塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

2022.03.25
屋根

屋根 完了

屋根塗装が完了しました。
今回のお家のお色は、アステックペイントの【カーボングレー】というお色を使用しました。

2022.03.16
外壁 高圧洗浄

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

2022.03.25
外壁塗装

外壁 下塗り作業

外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

2022.03.26
外壁塗装

外壁(メイン) 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.28
外壁塗装

外壁(メイン) 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.29
外壁

外壁(メイン) 完了

メインの外壁塗装が完了しました。
今回のお家は、ツヤを抑えた3ツヤ仕上げです。

2022.03.26
外壁塗装

外壁(アクセント) 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.29
外壁塗装

外壁(アクセント) 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.29
外壁

外壁(アクセント) 完了

外壁塗装が完了しました。
今回のお家は、ツヤを抑えた3ツヤ仕上げです。

2022.03.21
軒裏天井

軒裏天井 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.22
軒裏天井

軒裏天井 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.15
破風板

破風板 施工前

破風板施工前の様子です。

2022.03.22
破風板

破風板 完了

研磨したあと上塗り2回で仕上げました。

2022.03.15
雨樋

雨樋 施工前

雨樋施工前の様子です。

2022.03.31
雨樋

雨樋 完了

研磨したあと上塗り2回で仕上げました。
