さいたま市緑区F様 一建設の屋根カバー・ツートン仕上げの外壁塗装工事

お家
家

  • BEFORE

    屋根

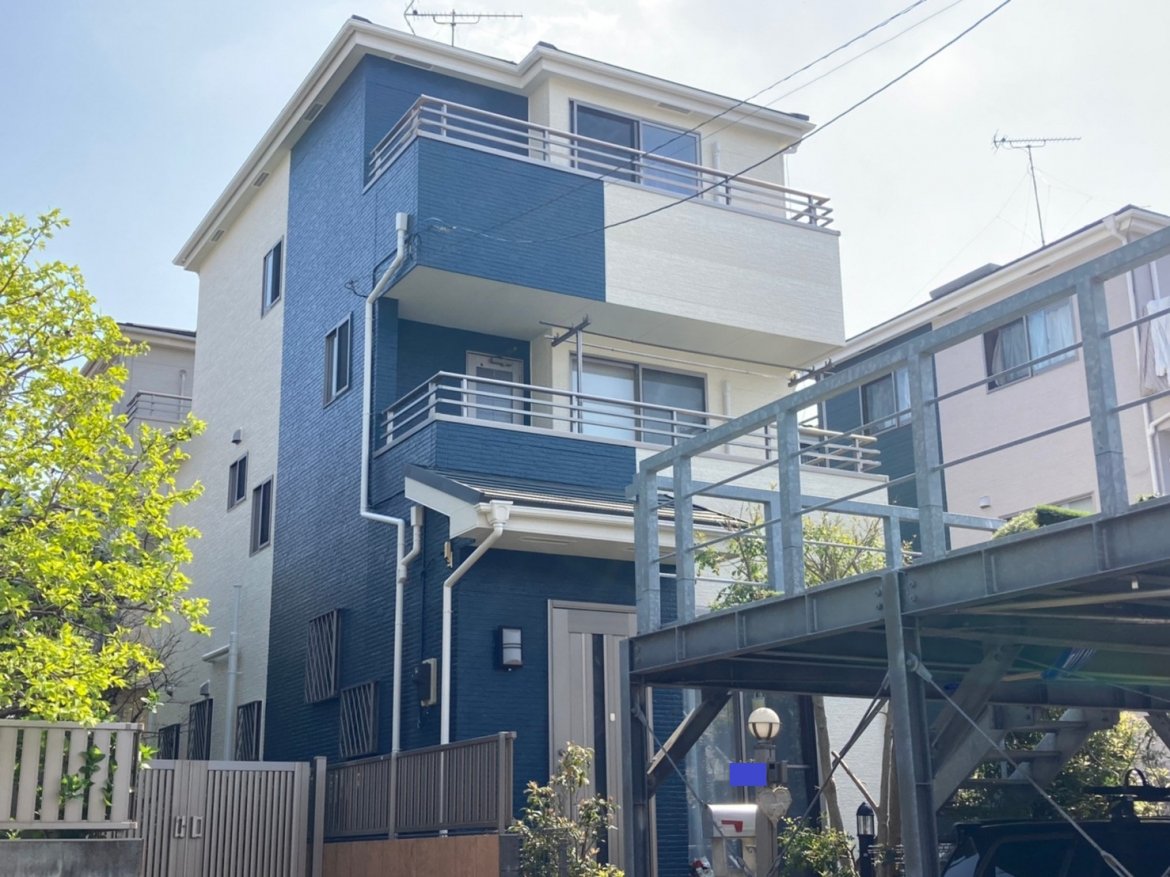

    AFTER

    屋根カバー

物件データ

施工箇所
外壁・軒裏天井・破風板・雨樋・水切り・シャッターボックス・庇屋根・エアコンカバー
外壁塗装
アステックペイント遮熱フッ素プラン/長持ち期間15~20年(10年保証) 色:①ブロークンホワイト 8091 ツヤあり・②マウンテンブルー 8108 ツヤあり
付帯部塗装
長持ちフッ素プラン/長持ち期間10年 色:水切り・雨樋/バーチグレー 8081・その他付帯/シルキーホワイト ND-155
工事期間
2022/3/7~4/11
担当営業
福田・伊藤
担当職人
嶋脇
ご依頼のきっかけ
弊社のチラシをご覧になって
工事費(総額)
2,050,000円
その他工事
屋根カバー・配線金具交換・窓ガラスクリーニング・バルコニー防水
カラー
ホワイト ブルー 2色以上
ハウスメーカー
その他ハウスメーカー
地域
さいたま市緑区
外壁塗装プラン
フッ素プラン
その他工事
屋根カバールーフ工事 防水工事 その他

施工前のお悩み

依頼する会社選び。

当社を選んだ決め手は?

説明が判り易かった。

建物診断の結果

外壁 チョーキング現象

▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

外壁 コケ・藻の発生

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。

コーキング

▲コーキングの剥離(はくり) 紫外線の影響で、コーキングが劣化している状態です。

雨樋 チョーキング現象

▲雨樋 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。

雨樋

▲雨樋 ゆがみ 数年前の大雪の影響で雨樋が変形している状態です。

工事中のレポート

2022.03.07
足場

足場完成

1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

2022.03.07
材料

材料一式

こちらが使用する材料です。
外壁にはアステックペイントの遮熱フッ素塗料・付帯部にはフッ素塗料を使用しました。

2022.03.07
外壁

外壁 施工前

外壁施工前の様子です。

2022.03.08
コーキング

コーキング 撤去

既存のコーキングを専用のカッターで丁寧に撤去しました。
外壁を傷つけないように注意しました。

2022.03.08
コーキング

コーキング プライマー塗布

コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

2022.03.09
コーキング

コーキング 充填

外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

2022.03.09
コーキング

コーキング ヘラ押え

表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。

2022.03.09
コーキング

コーキング 完了

コーキングが完了しました。
このあと乾燥期間を設けて完成です。

2022.03.14
外壁 高圧洗浄

外壁 高圧洗浄

外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

2022.03.22
外壁塗装

外壁① 上塗り作業

下塗りを塗った後に、メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

2022.03.28
外壁

外壁① 完了

外壁完了しました。
今回のお家は新築のようツヤがある、ツヤあり仕上げです。

2022.03.22
外壁塗装

外壁② 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.24
外壁塗装

外壁② 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.28
外壁

外壁② 完了

外壁完了しました。
今回のお家は新築のようツヤがある、ツヤあり仕上げです。

2022.03.07
軒裏天井

軒裏天井 施工前

軒裏天井施工前の様子です。

2022.03.19
軒裏天井

軒裏天井 完了

研磨したあと上塗り2回で仕上げました。

2022.03.29
雨樋・破風板

雨樋・破風板 完了

研磨したあと上塗り2回で仕上げました。

2022.03.07
庇屋根

庇屋根 施工前

庇屋根施工前の様子です。

2022.03.28
庇屋根

庇屋根 上塗り作業1回目

メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。

2022.03.29
庇屋根

庇屋根 上塗り作業2回目

塗ムラや塗り残しがないように丁寧に仕上げました。

2022.03.29
庇屋根

庇屋根 完了

庇屋根完了の様子です。

2022.03.07
水切り

水切り 施工前

水切り施工前の様子です。

2022.03.29
水切り

水切り 完了

研磨したあと上塗り2回で仕上げました。

2022.03.07
屋根

屋根カバー 施工前

屋根カバー施工前の様子です。

2022.03.30
屋根カバー

屋根カバー ルーフィング張り

屋根の軒先(低いところ)から棟(高いところ)に目がけて、防水シートを敷き詰めました。
その後、既存の屋根と防水シートの間に鋼板チップをはさみ、くぎでシートを張り付けました。

2022.03.31
屋根カバー

屋根カバー 板金張り

ガルバリウム鋼板と呼ばれる30年以上の耐久性がある金属屋根を張り付けていきました。

2022.04.02
屋根カバー

屋根カバー 棟板金取り付け

棟板金の下地、棟板金の順に取り付けていきました。
この時、外側に露出する留め具はサビに強いステンレスの釘を使いました。

2022.04.02
屋根カバー

屋根カバー 完了

屋根カバー完了の様子です。
