さいたま市桜区O様 スレート屋根・2色塗りのサイディング外壁塗装工事
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・軒裏天井・破風板・雨樋・水切り・シャッターボックス・庇屋根・エアコンカバー
- 外壁塗装
- アステックペイント低汚染遮熱シリコンプラン/長持ち期間15~18年(8年保証) 色:メイン/ブロークンホワイト 8091 ダブルトーン目地/バーチグレー 8081 ダブルトーントップ/モカ 8088
- 屋根塗装

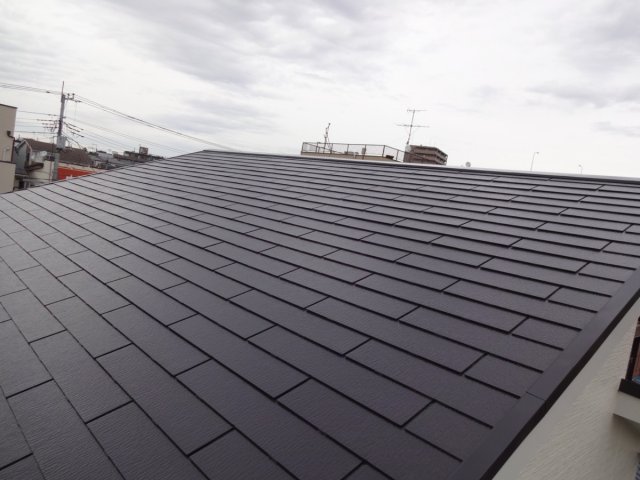

- アステックペイント遮熱フッ素プラン/長持ち期間16~20年(10年保証) 色:キャビアブラウン 9114
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:軒裏天井/シルキーホワイト ND-155 つや消し 破風板・エアコンカバー/シルキーホワイト ND-155 その他/黒色 N-20
- 工事期間
- 2022.10.24~11.22
- 担当営業
- 福田・澤島
- 担当職人
- 星野
- ご依頼のきっかけ
- 弊社のホームページをご覧になって
- 工事費(総額)
- 1,430,000円
- その他工事
- ベランダ防水・窓ガラスクリーニング
- 地域
- さいたま市桜区
- 外壁塗装プラン
- 遮熱シリコンプラン
- 屋根塗装プラン
- 遮熱フッ素プラン
- その他工事
- 防水工事

施工前のお悩み
住宅購入時から尽力頂いた営業責任者のと個人的なつきあいも構築され、当家の今迄の修繕等を鑑がみ今般の工事の進足に悩みました。

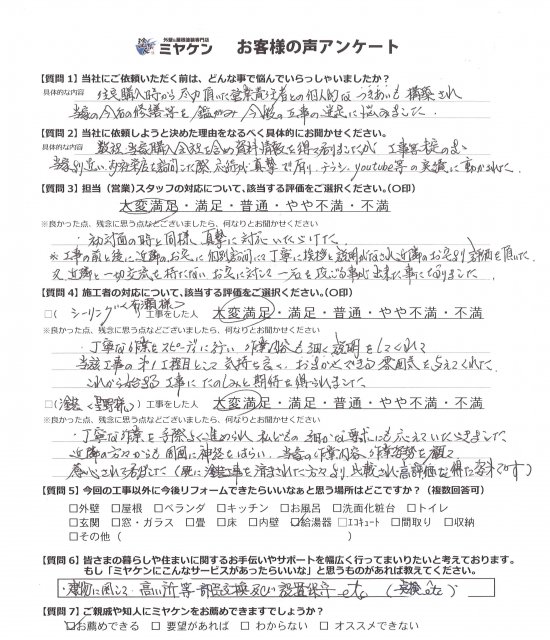

当社を選んだ決め手は?
数社、当家購入会社を含め資料情報を得て居りましたが、工事等未定の為当家より近い御社を訪問した際、応対が真摯で有り、チラシ、youtube等の実績に動かされた。
建物診断の結果
▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。

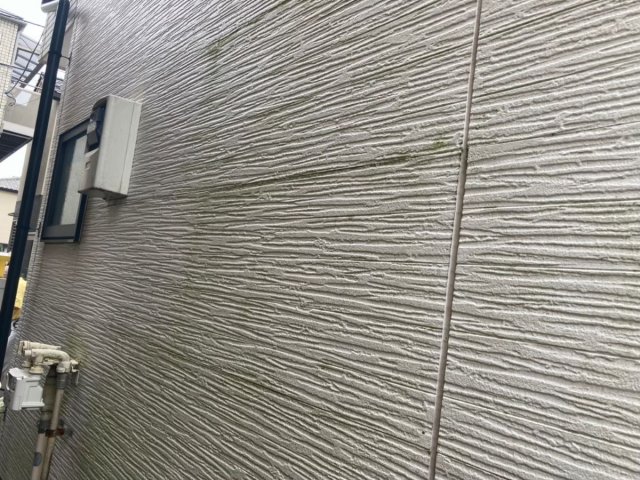

▲外壁 コケの付着 紫外線や雨風の影響で外壁の塗膜が劣化し、防水性が低下している状態です。
▲水切り 色あせ 紫外線の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
工事中のレポート

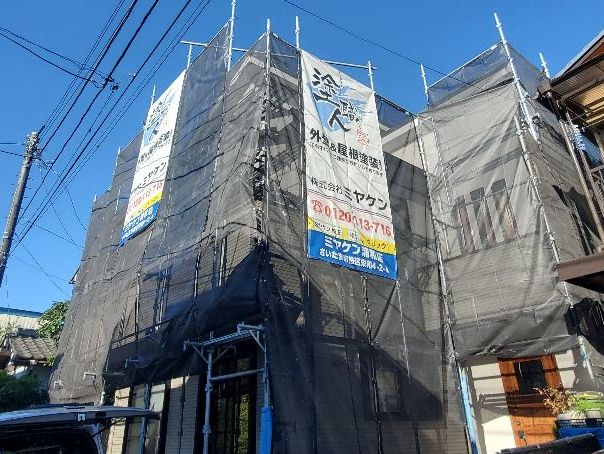

足場完成
1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。

コーキング プライマー塗布
コーキングと外壁の密着を高めるためにプライマー(接着材)を塗布しました。
塗り残しがあるとはがれの原因になるので丁寧に進めました。

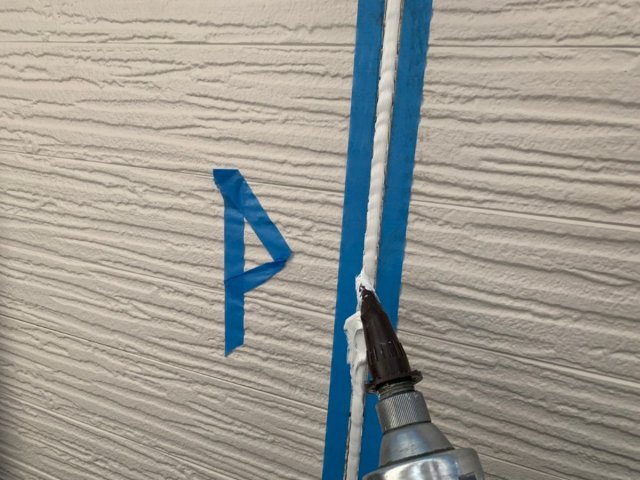

コーキング 充填

外壁目地に新しいコーキングを充填しました。
コーキングは目地からの雨漏りを防ぐ役割があります。

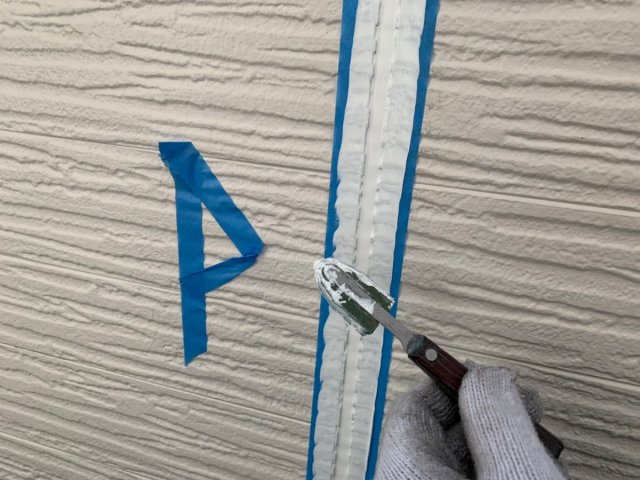

コーキング ヘラ押え
表面を整えるのと空気を抜くためにへらでしっかり押さえました。
この作業を怠ると、コーキングの膨れを引き起こす可能性があります。
コーキング 完了
コーキングが完了しました。
このあと乾燥期間を設けて完成です。

屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。

屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。
この下塗り作業を2回行いました。

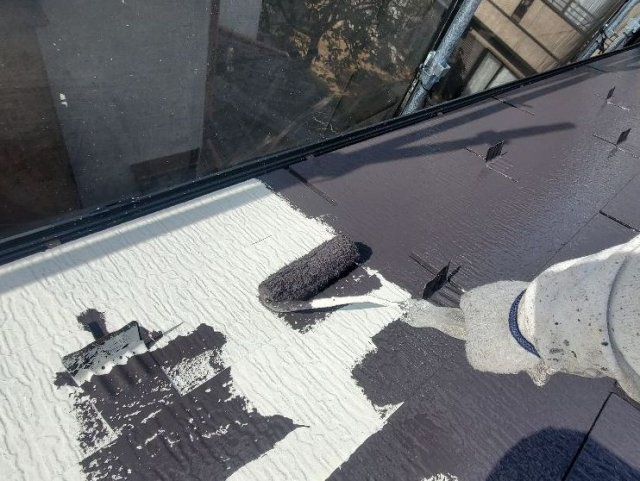

屋根 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。
外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。
外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。

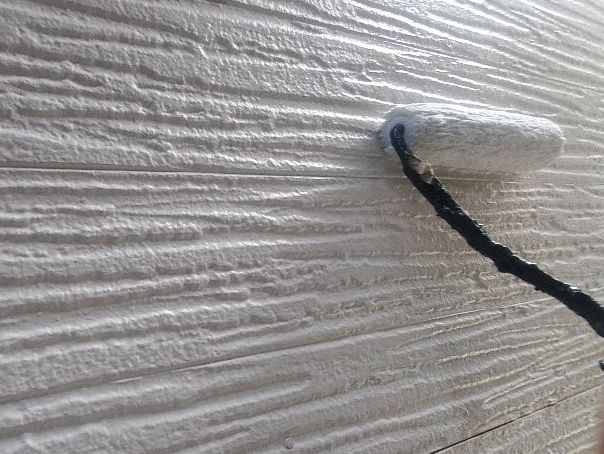

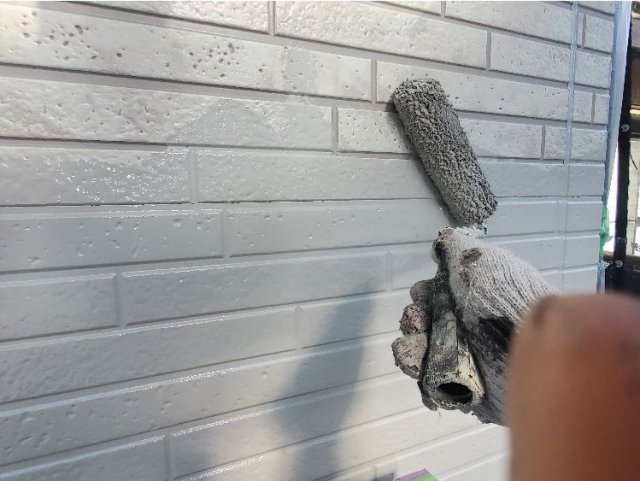

外壁 上塗り作業
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。
外壁 上塗り作業
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
また、塗ムラや塗り残しがないように丁寧に2回塗りで仕上げました。

軒裏天井 完了
研磨したあと上塗り2回で仕上げました。

ベランダ防水 施工中
ベランダ防水施工中の様子です。今回は、FRP防水工事を行いました。
ガラスマット敷き・プライマー塗布・FRP塗料を塗布していきました。
