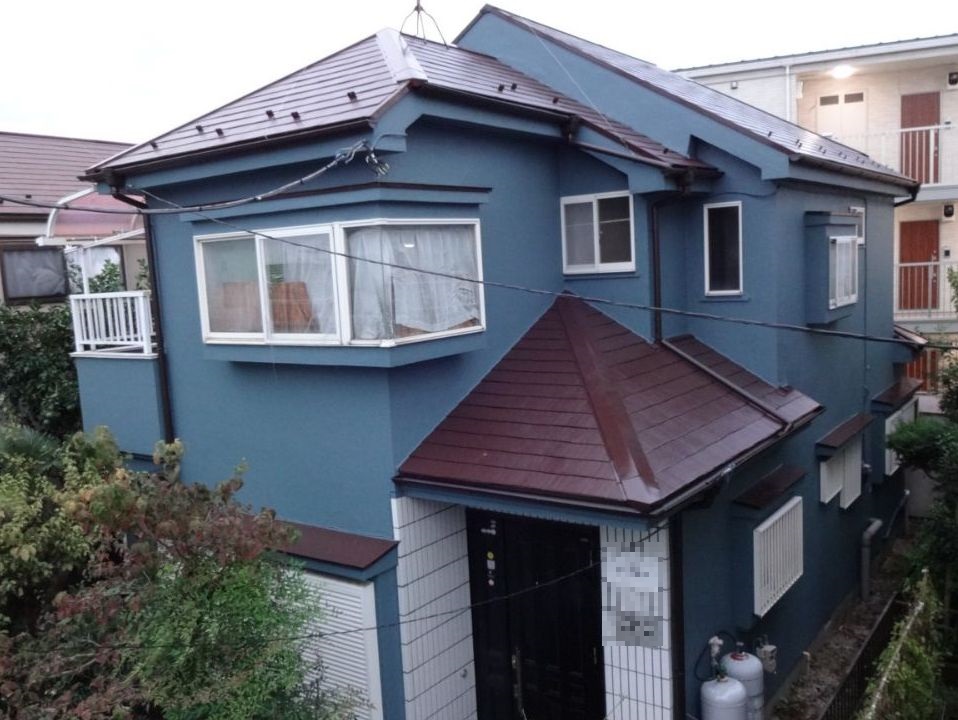

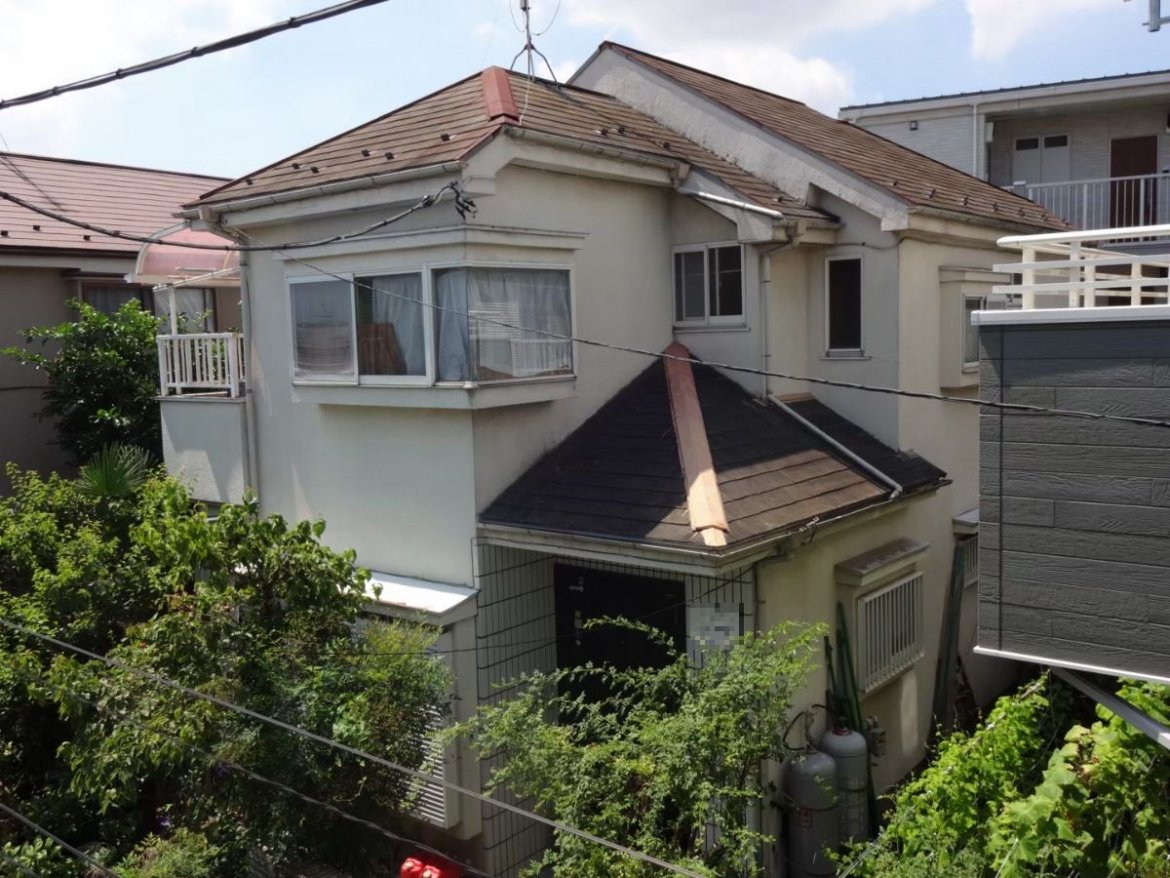

ふじみ野市滝T様 白からブルーに大変身!屋根外壁塗装工事
-
BEFORE
AFTER
物件データ
- 施工箇所
- 屋根・外壁・庇屋根・雨戸・戸袋・笠木・エアコンカバー
- 外壁塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13~16年(8年保証) 色:ブルーグラス 8103 3分ツヤ
- 屋根塗装
- アステックペイント遮熱シリコンプラン/長持ち期間13~16年(5年保証) 色:マホガニー 9115
- 付帯部塗装
- 長持ちフッ素プラン/長持ち期間10年 色:庇屋根/マホガニー 9115 その他/シルキーホワイト ND-155 3分ツヤ
- 工事期間
- 2022.9.22~10.17
- 担当営業
- 高嶋
- 担当職人
- 吉田
- ご依頼のきっかけ
- 弊社のチラシをご覧になって。
- 工事費(総額)
- 1,380,000円
- その他工事
- 雨樋交換・棟板金交換・ツタ撤去・窓ガラスクリーニング
- カラー
- ブルー
- 地域
- ふじみ野市
- 外壁塗装プラン
- 遮熱シリコンプラン
- 屋根塗装プラン
- 遮熱シリコンプラン
- その他工事
- 雨樋交換工事
施工前のお悩み
かなり築年数がたっていて、屋根・外壁が痛んだかと気になっていました。

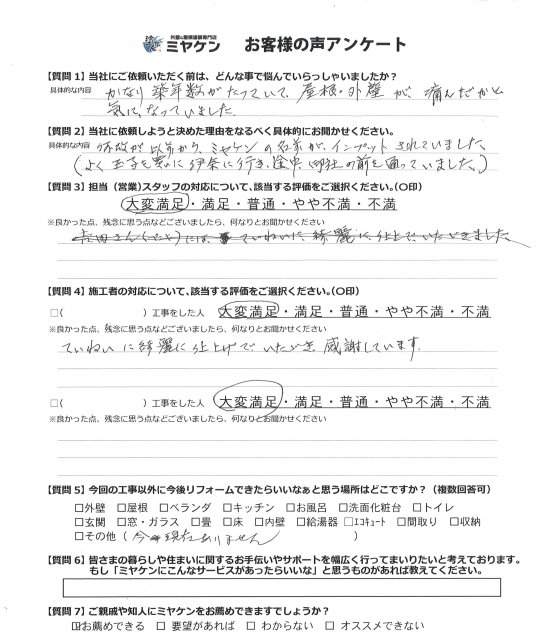

当社を選んだ決め手は?
なぜか以前から、ミヤケンの名前がインプットされていました。
建物診断の結果

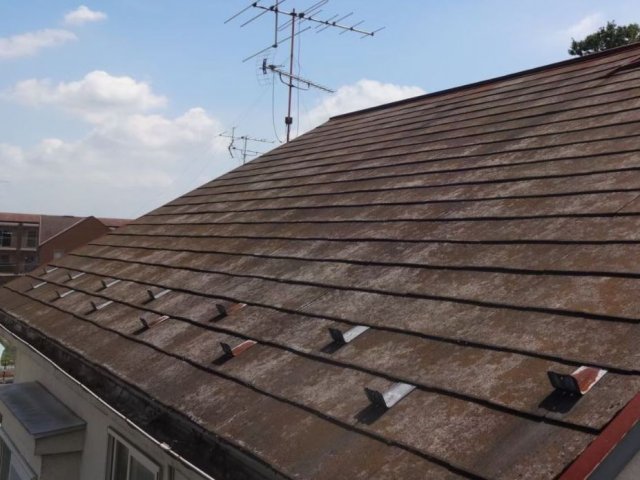

▲屋根 色あせ 紫外線の影響で塗膜に含まれる顔料が劣化して色あせが発生している状態です。 塗装メンテナンスの初期段階の症状です。
▲棟板金 サビ 紫外線や雨風の影響で表面の塗膜が劣化し、サビが発生している状態です。
▲外壁 チョーキング現象 紫外線や雨風の影響で塗膜が劣化しています。塗装メンテナンスの初期段階の劣化症状です。
▲外壁 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。
▲破風板 ひび割れ 紫外線や雨風による塗膜の劣化や地震の影響で発生してしまった状態です。
工事中のレポート
足場完成
1日かけて足場を組み立てました。
作業スタッフの安全確保とご近隣様への塗料飛散防止のために必要不可欠です。
材料(外壁)
こちらは外壁塗装時に使用する材料です。
屋根にはアステックペイントの遮熱シリコン塗料、
外壁にはアステックペイントの遮熱シリコン塗料、軒裏天井には通気性の優れた専用塗料、その他付帯部にはフッ素塗料を使用しました。
屋根 高圧洗浄
屋根についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。
屋根 下塗り作業
屋根材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗装しました。
この下塗り作業を2回行いました。
タスペーサー差し込み作業
屋根と屋根の隙間にタスペーサーを差し込みました。
隙間を作ることによって雨漏りを防ぐ効果があります。
棟板金 交換
既存の棟板金を撤去し、新しい棟板金を取り付けていきました。
この時、外側に露出する留め具はサビに強いステンレスの釘を使いました。
屋根 上塗り作業1回目
メーカー規定の塗膜の厚みにするため、ローラーに塗料をたっぷりと付け塗装しました。
屋根 上塗り作業2回目
塗料が蒸発して気泡が発生しないように上塗りを2回塗装しました。

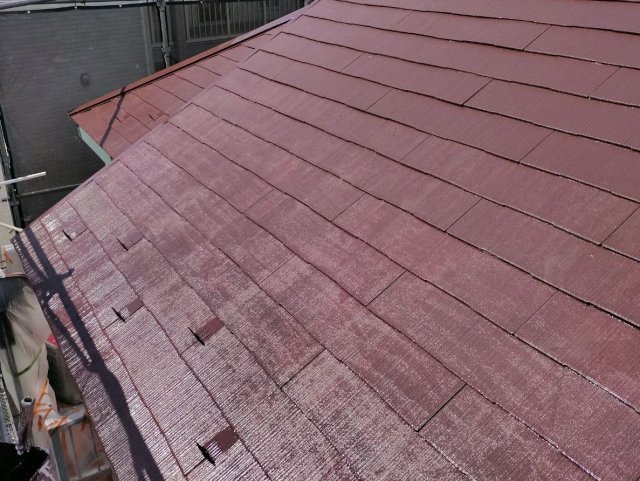

屋根 完了
屋根塗装が完了しました。
今回のお家のお色は、アステックペイントの【マホガニー】というお色を使用しました。
外壁 高圧洗浄
外壁についた砂埃などをきれいに洗い流しました。
洗浄後すぐに塗装せず、約1日乾燥しました。
外壁 下塗り作業
外壁材と上塗りをしっかり密着させるために、下塗り材をたっぷり塗っていきました。
外壁 上塗り作業1回目
メーカー規定の塗布量を守るため、塗料をたっぷりつけて塗装しました。
外壁 上塗り作業2回目
塗ムラや塗り残しがないように丁寧に仕上げました。
庇屋根 施工中
研磨したあと上塗り2回で仕上げました。
雨戸 完了
研磨したあと上塗り2回で仕上げました。
窓ガラスクリーニング
足場解体前に、窓ガラスをクリーニングしました。
お客様の声
